外墙挤塑聚苯保温板施工技术交底VIP免费

外墙挤塑聚苯保温板施工技术交底_第1页
1/8
外墙挤塑聚苯保温板施工技术交底_第2页
2/8
外墙挤塑聚苯保温板施工技术交底_第3页
3/8

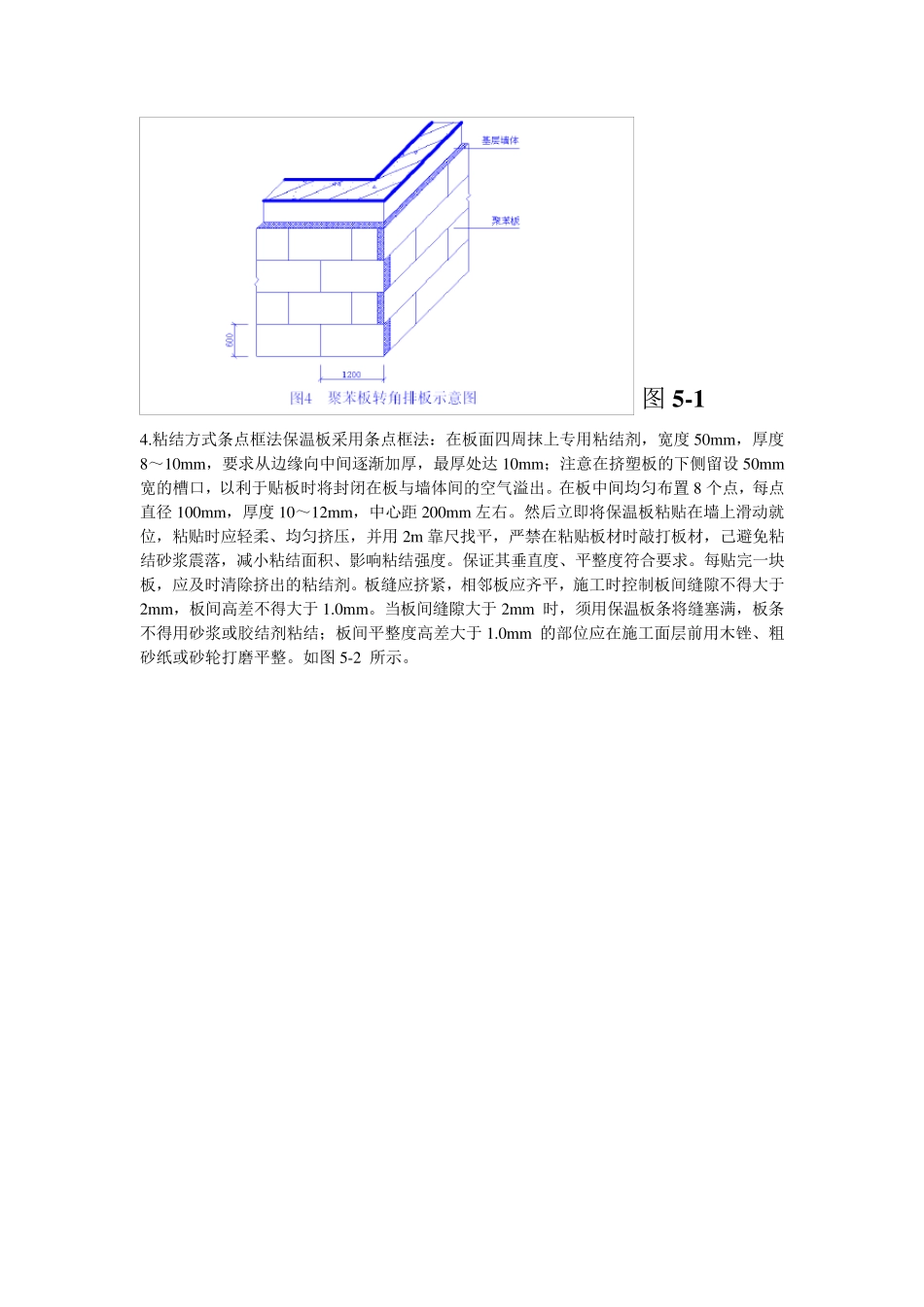

外墙挤塑聚苯保温板施工技术交底 一、工程概况 本工程为************2#楼,剪力墙结构。地上 17 层地下 2 层,地下管道层、楼梯间不采暖,外墙填充加气混凝土砌块。住宅层高 3m,地下人防层高 3.3 米,管道层高 2.1 米,室内外高差 0.45 米,为寒冷地区,楼板为 100mm 厚钢筋混凝土楼板。 二、材料组成及施工机具 1.主要材料组成 1.1 挤塑聚苯保温板规格为 1200mm×600mm×30mm, 1.2 专用胶粘剂打开包装桶,用手提式搅拌器把胶液搅拌均匀倒入容器内,按说明加水搅拌均匀即可使用。 1.3 固定件采用自攻螺栓配合工程塑料膨胀钉固定挤塑聚苯板,要求单个固定件的抗拉承载力标准值不小于 0.6kN。 1.4 耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径 4mm×4mm,宽度 1000mm,每卷长度 100m。 2.施工机具电热丝切割器或壁纸刀(裁挤保温板及网格布用)、电锤(拧胀钉螺钉及打膨胀锚固件孔用)、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、木锉或粗砂纸(打磨用)、其他抹灰专用工具。 三、施工要求及条件 1、施工准备 1.1 材料准备保温材料应符合规定的质量要求,保温板主材运到施工现场后,施工单位应会同建设、监理单位对保温板的规格、尺寸、观感质量检查验收,提供相关的合格证、出厂检测报告等资料;并对进场材料按规范要求试验合格后使用。 材料堆放必须通风良好,室内堆放。去除塑料袋,堆放平整,标明进场日期。 1.2 技术准备 1.2.1 施工前应了解设计文件和图纸,掌握施工中的细部构造及有关技术要求,做好技术交底。 2、外墙2、4、6、8、10、12、14、16 层沿楼板位置设置岩棉板水平防火隔离带,防火隔离带宽度为 300mm,17 层顶板与女儿墙交界处设置 500mm 宽岩棉板水平防火隔离带,厚度30mm 与外墙保温材料相同。 四、工艺流程 1.施工工艺流程 【一】基层清理、打底找平→【二】弹线放样→【三】排板、(刷界面剂)→【四】配胶粘剂→【五】粘贴线条及预粘板边翻包网格布→【六】粘贴保温板→【七】钻孔安装固定件→【八】聚苯板板打磨、补缝、找平、清洁→【九】中间验收→【十】抹抹面胶浆、压入耐碱网格布→【十一】抹聚合物→抗裂砂浆【十二】验收 2.以上工序每道工序必须验收合格,才能进入下一道工序施工。 3.【一】基层清理保温基层检查、验收:外墙保温基层是否符合要求,是直接关系到保温施工质...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙挤塑聚苯保温板施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
