此文档下载后即可编辑 外墙真石漆技术交底 外墙真石漆施工技术交底记录 编号: 工程名称 部位名称 房建 工序名称 外墙真石漆喷涂 交底日期 年 月 日 交 底 方 临白项目部 交 底 人 接 收 方 接 收 人 一(施工流程 ) 外墙外保温基层 验收合格 刮外墙柔性耐水 腻子 外墙柔性耐水腻 子验收 涂封闭底漆 分格放线 刷分隔缝涂料 分隔缝上粘胶带 喷涂真石漆 撕去胶带 真石漆验收 真石漆打磨 喷罩面漆 二(施工准备 (一)机具准备: 空压机:功率为5kw 以上,气量充足,压力为0

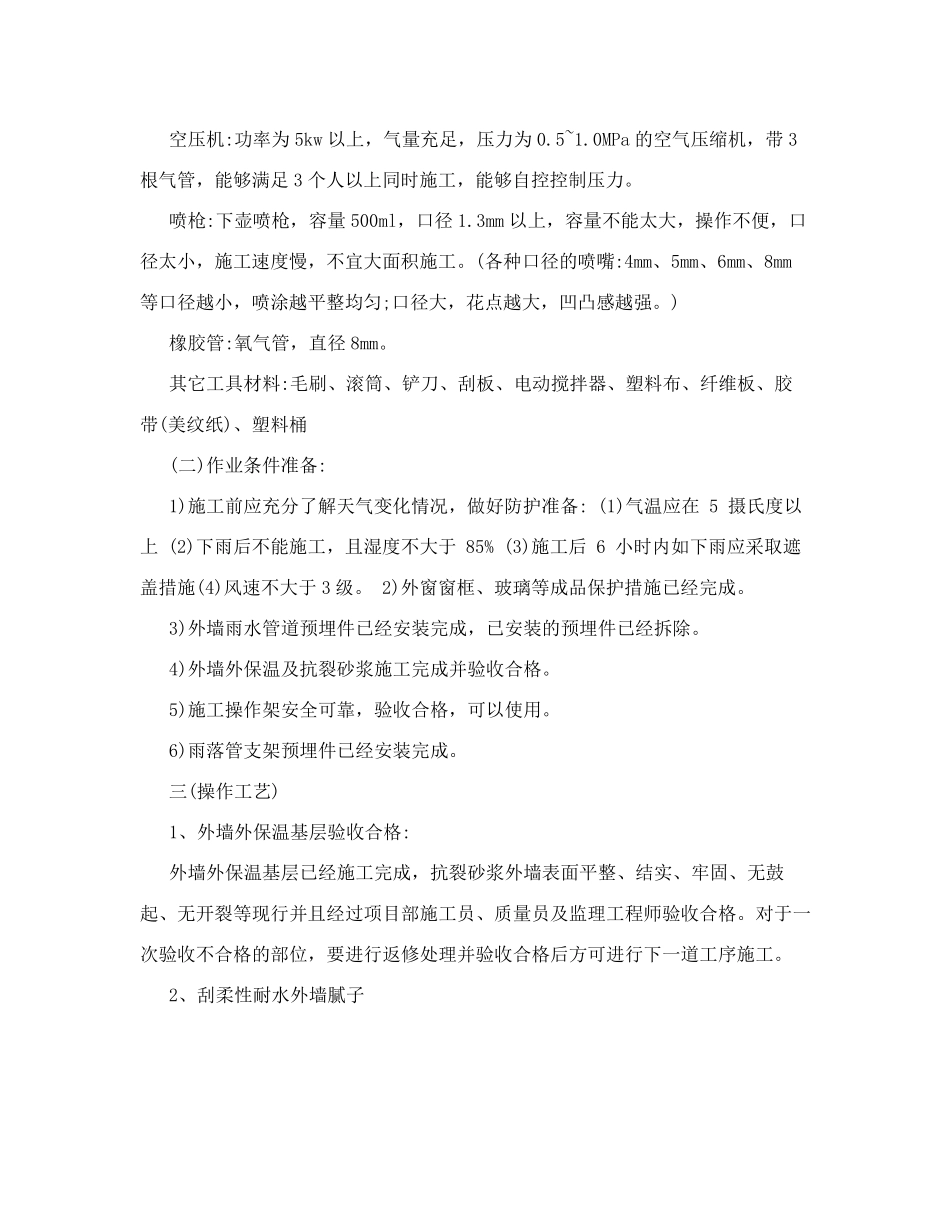

0MPa 的空气压缩机,带3根气管,能够满足3 个人以上同时施工,能够自控控制压力
喷枪:下壶喷枪,容量500ml,口径1
3mm 以上,容量不能太大,操作不便,口径太小,施工速度慢,不宜大面积施工
(各种口径的喷嘴:4mm、5mm、6mm、8mm等口径越小,喷涂越平整均匀;口径大,花点越大,凹凸感越强
) 橡胶管:氧气管,直径8mm
其它工具材料:毛刷、滚筒、铲刀、刮板、电动搅拌器、塑料布、纤维板、胶带(美纹纸)、塑料桶 (二)作业条件准备: 1)施工前应充分了解天气变化情况,做好防护准备: (1)气温应在 5 摄氏度以上 (2)下雨后不能施工,且湿度不大于 85% (3)施工后 6 小时内如下雨应采取遮盖措施(4)风速不大于 3 级
2)外窗窗框、玻璃等成品保护措施已经完成
3)外墙雨水管道预埋件已经安装完成,已安装的预埋件已经拆除
4)外墙外保温及抗裂砂 浆 施工完成并 验 收 合 格
5)施工操作架 安全 可 靠 ,验 收 合 格 ,可 以使 用
6)雨落 管支 架 预埋件已经安装完成
三 (操作工艺 ) 1、外墙外保温基 层 验 收 合 格 : 外墙外保温基 层 已经施工完成,抗裂砂 浆 外墙表 面平整、结 实 、牢 固 、无 鼓起 、无 开 裂等现 行
