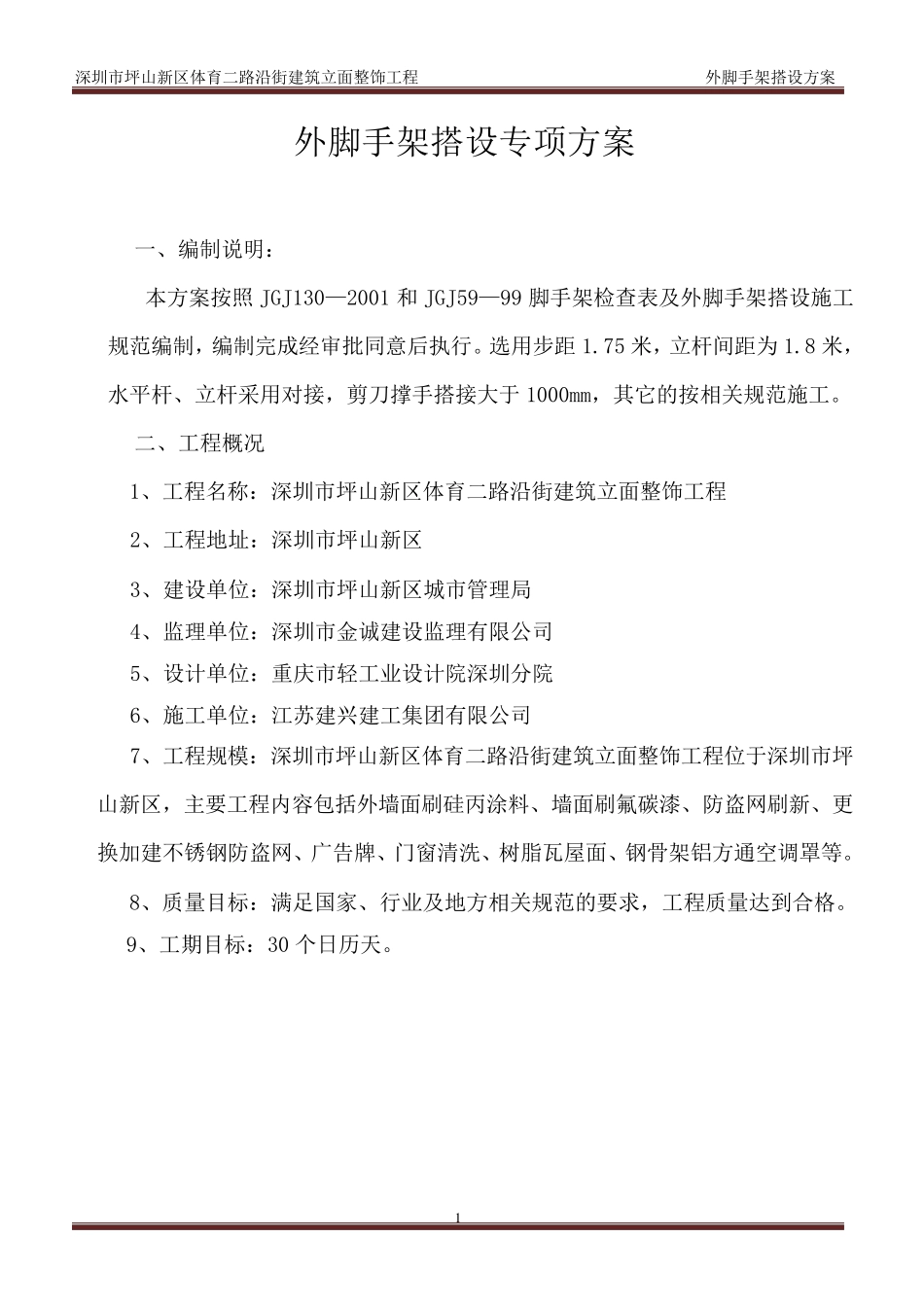

深圳市坪山新区体育二路沿街建筑立面整饰工程 外墙脚手架施工方案 编制:_________________ 审核:_________________ 审批:_________________ 江苏建兴建工集团有限公司 2011 年 4 月 深圳市坪山新区体育二路沿街建筑立面整饰工程 外脚手架搭设方案 1 外脚手架搭设专项方案 一、编制说明: 本方案按照JGJ130—2001 和 JGJ59—99 脚手架检查表及外脚手架搭设施工规范编制,编制完成经审批同意后执行
选用步距 1
75 米,立杆间距为 1
8 米,水平杆、立杆采用对接,剪刀撑手搭接大于 1000mm,其它的按相关规范施工
二、工程概况 1、工程名称:深圳市坪山新区体育二路沿街建筑立面整饰工程 2、工程地址:深圳市坪山新区 3、建设单位:深圳市坪山新区城市管理局 4、监理单位:深圳市金诚建设监理有限公司 5、设计单位:重庆市轻工业设计院深圳分院 6、施工单位:江苏建兴建工集团有限公司 7、工程规模:深圳市坪山新区体育二路沿街建筑立面整饰工程位于深圳市坪山新区,主要工程内容包括外墙面刷硅丙涂料、墙面刷氟碳漆、防盗网刷新、更换加建不锈钢防盗网、广告牌、门窗清洗、树脂瓦屋面、钢骨架铝方通空调罩等
8、质量 目 标 :满 足 国 家 、行业及地方相关规范的要求 ,工程质量 达 到 合 格
9、工期 目 标 :30 个 日 历 天

深圳市坪山新区体育二路沿街建筑立面整饰工程 外脚手架搭设方案 2 成立项目脚手架施工安全领导小组: 拆除过程中脚手架使用过程中的安全,发现安全隐患及时制止及整改,确保施工期间脚手架使用过程中的安全
01 三、施工准备 (1)钢管:钢管采用外径φ48mm,壁厚 3
5mm;新钢管必须有产品质量合格证,应有质量检验报告,表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕
