施 工 组 织 设 计 施工组织设计目录: (1)、各分部分项工程的主要施工方法; (2)、拟投入的主要施工机械设备表; (3)、劳动力计划表; (4)、计划开、竣工期和施工进度图及保证措施; (5)、工程质量保证体系及保证措施; (6)、文明施工现场措施; (7)、安全施工措施; (8)、临时用地表

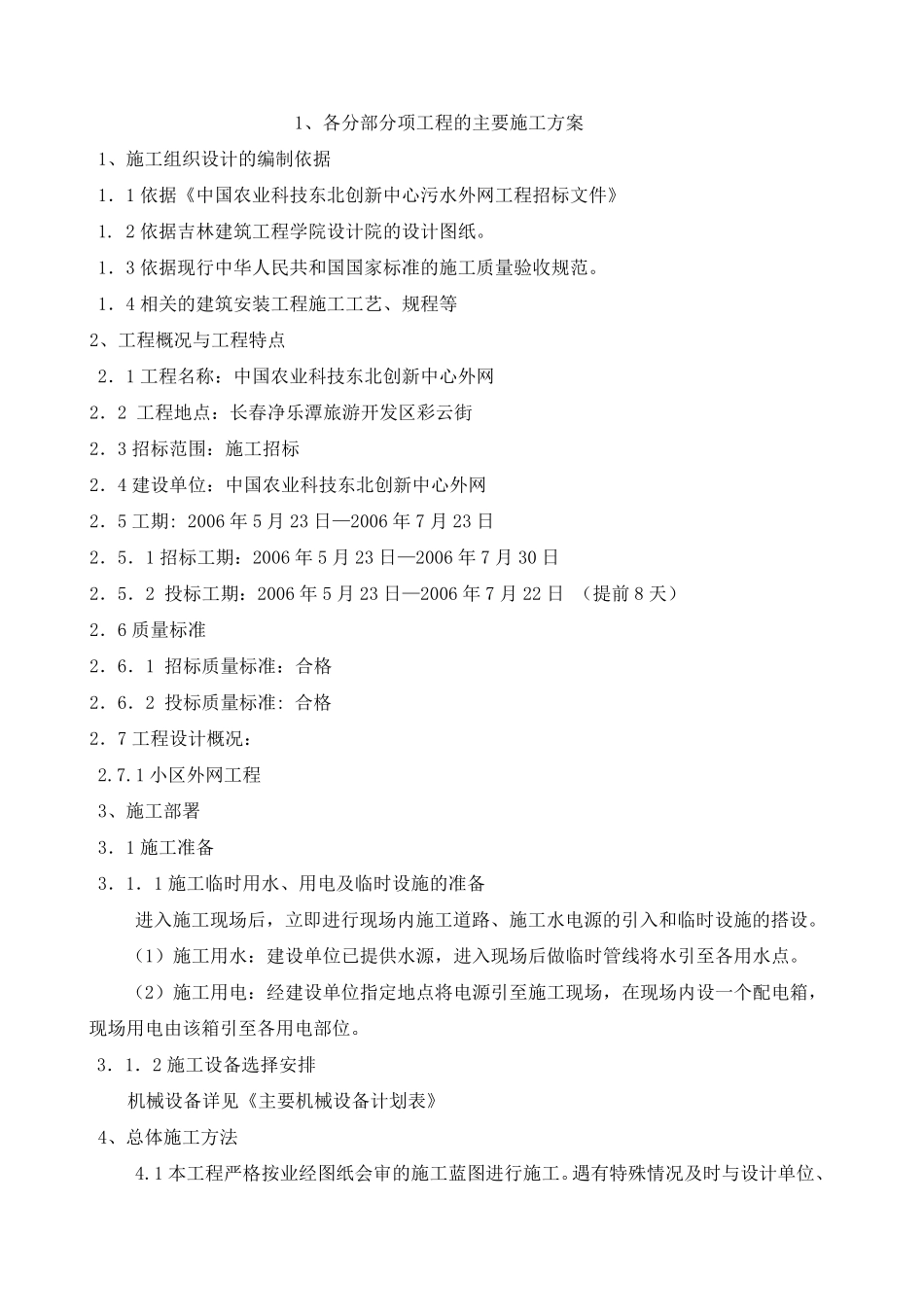

1、各分部分项工程的主要施工方案 1、施工组织设计的编制依据 1.1 依据《中国农业科技东北创新中心污水外网工程招标文件》 1
2 依据吉林建筑工程学院设计院的设计图纸
1.3 依据现行中华人民共和国国家标准的施工质量验收规范
1.4 相关的建筑安装工程施工工艺、规程等 2、工程概况与工程特点 2.1 工程名称:中国农业科技东北创新中心外网 2.2 工程地点:长春净乐潭旅游开发区彩云街 2.3 招标范围:施工招标 2.4 建设单位:中国农业科技东北创新中心外网 2.5 工期: 2006 年5 月23 日—2006 年7 月23 日 2.5.1 招标工期:2006 年5 月23 日—2006 年7 月30 日 2.5.2 投标工期:2006 年5 月23 日—2006 年7 月22 日 (提前 8 天) 2.6 质量标准 2.6.1 招标质量标准:合格 2.6.2 投标质量标准: 合格 2.7 工程设计概况: 2
1 小区外网工程 3、施工部署 3.1 施工准备 3.1.1 施工临时用水、用电及临时设施的准备 进入施工现场后,立即进行现场内施工道路、施工水电源的引入和临时设施的搭设
(1)施工用水:建设单位已提供水源,进入现场后做临时管线将水引至各用水点
(2)施工用电:经建设单位指定地点将电源引至施工现场,在现场内设一个配电箱,现场用电由该箱引至各用电部位
3.1.2 施工设备选择安排 机械设备详见《主要机械设备计划表》 4、总体施工方法 4
1 本 工程严
