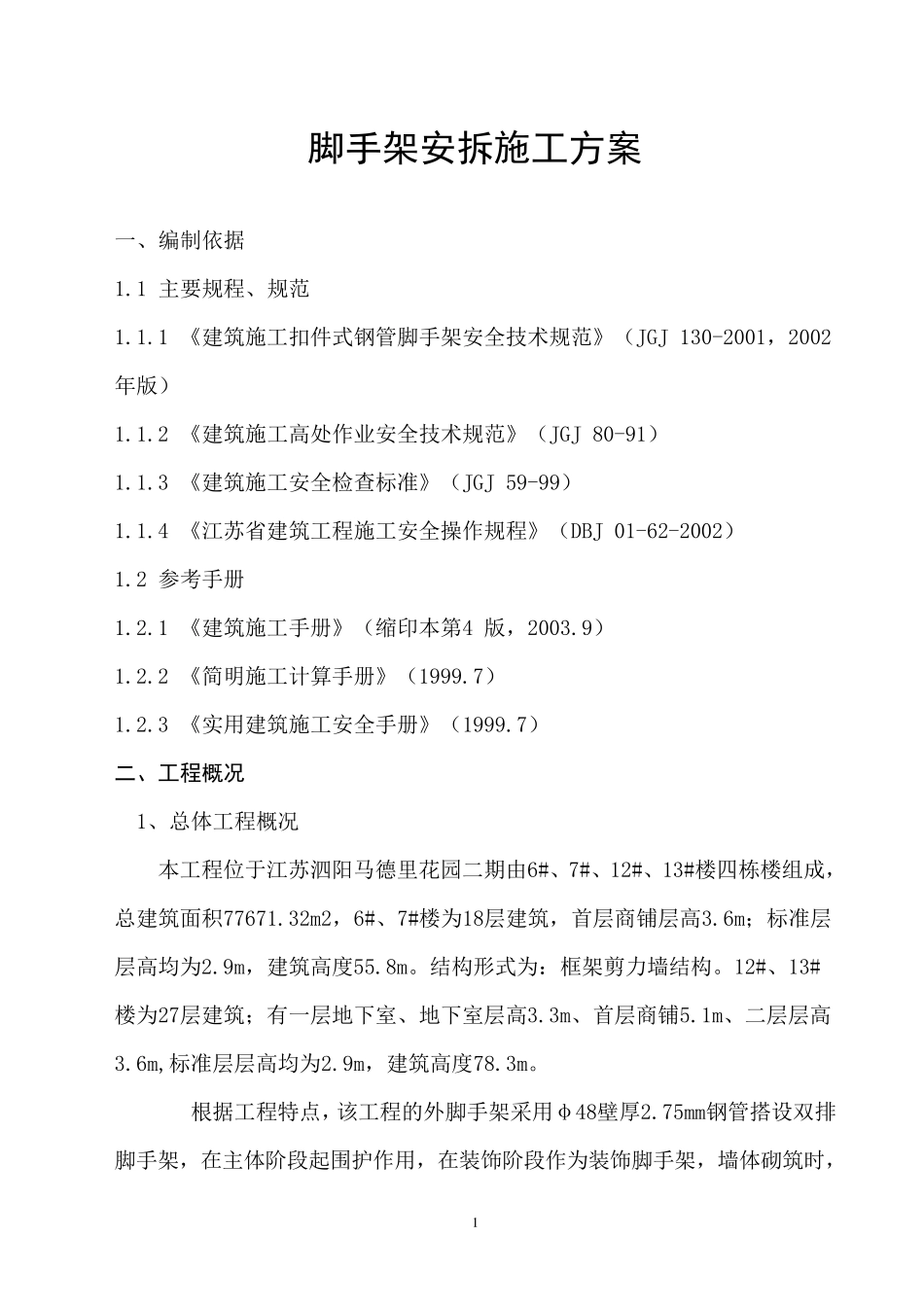

1 脚手架安拆施工方案 一、编制依据 1.1 主要规程、规范 1.1.1 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2001,2002 年版) 1.1.2 《建筑施工高处作业安全技术规范》(JGJ 80-91) 1.1.3 《建筑施工安全检查标准》(JGJ 59-99) 1.1.4 《江苏省建筑工程施工安全操作规程》(DBJ 01-62-2002) 1.2 参考手册 1.2.1 《建筑施工手册》(缩印本第4 版,2003.9) 1.2.2 《简明施工计算手册》(1999.7) 1.2.3 《实用建筑施工安全手册》(1999.7) 二、工程概况 1、总体工程概况 本工程位于江苏泗阳马德里花园二期由6#、7#、12#、13#楼四栋楼组成,总建筑面积77671.32m2,6#、7#楼为18层建筑,首层商铺层高3.6m;标准层层高均为2.9m,建筑高度55.8m。结构形式为:框架剪力墙结构。12#、13#楼为27层建筑;有一层地下室、地下室层高3.3m、首层商铺5.1m、二层层高3.6m,标准层层高均为2.9m,建筑高度78.3m。 根据工程特点,该工程的外脚手架采用φ48壁厚2.75mm钢管搭设双排脚手架,在主体阶段起围护作用,在装饰阶段作为装饰脚手架,墙体砌筑时, 2 内墙采用门式脚手架。 三、施工部署 3.1 安全防护领导小组 安全生产、文明施工是企业生存与发展的前提条件,是达到“杜绝死亡、重伤及消防、机械事故,年轻伤频率控制在5‰以内”安全生产目标的必然保障,也是我项目部创建“宿迁市安全文明工地”的根本要求。为此项目经理部成立以项目经理为组长的安全防护领导小组,其机构组成、人员编制及责任分工如下: 组 长: 钟高权(项目经理)——负责协调工作 副组长: 曾勇(项目执行经理)——现场施工总指挥 杨小明(项目生产经理、技术负责人)——技术总指导 组 员: 罗郑丹、郑英发(现场模板工程师、砼)——现场施工协调 严志宇(现场钢筋工程师)——现场施工协调 范东(专职安全员)——现场安全总负责 蹇维锋(质检员)——现场质量检查 四、落地式脚手架搭设方案 1、总体方案 1.1结合本工程结构形式、实际施工特 点 ,脚手架施工及使 用划 分为三 个阶 段 :一 、地下室 外 墙:根据 地面 工作面 情 况 使 用双 排 脚手架,脚手架立杆 3 距离结构墙面至少50cm,以确保在该阶段后施工地下室外墙防水。二、1~6层沿建筑物四周支撑在硬化的砼地面上,搭设落地式、全高全封闭的扣件式双排钢管脚手架,用于结构和装修施工,同时兼作安全防护。三、6、12、16、22层均采用16#...
