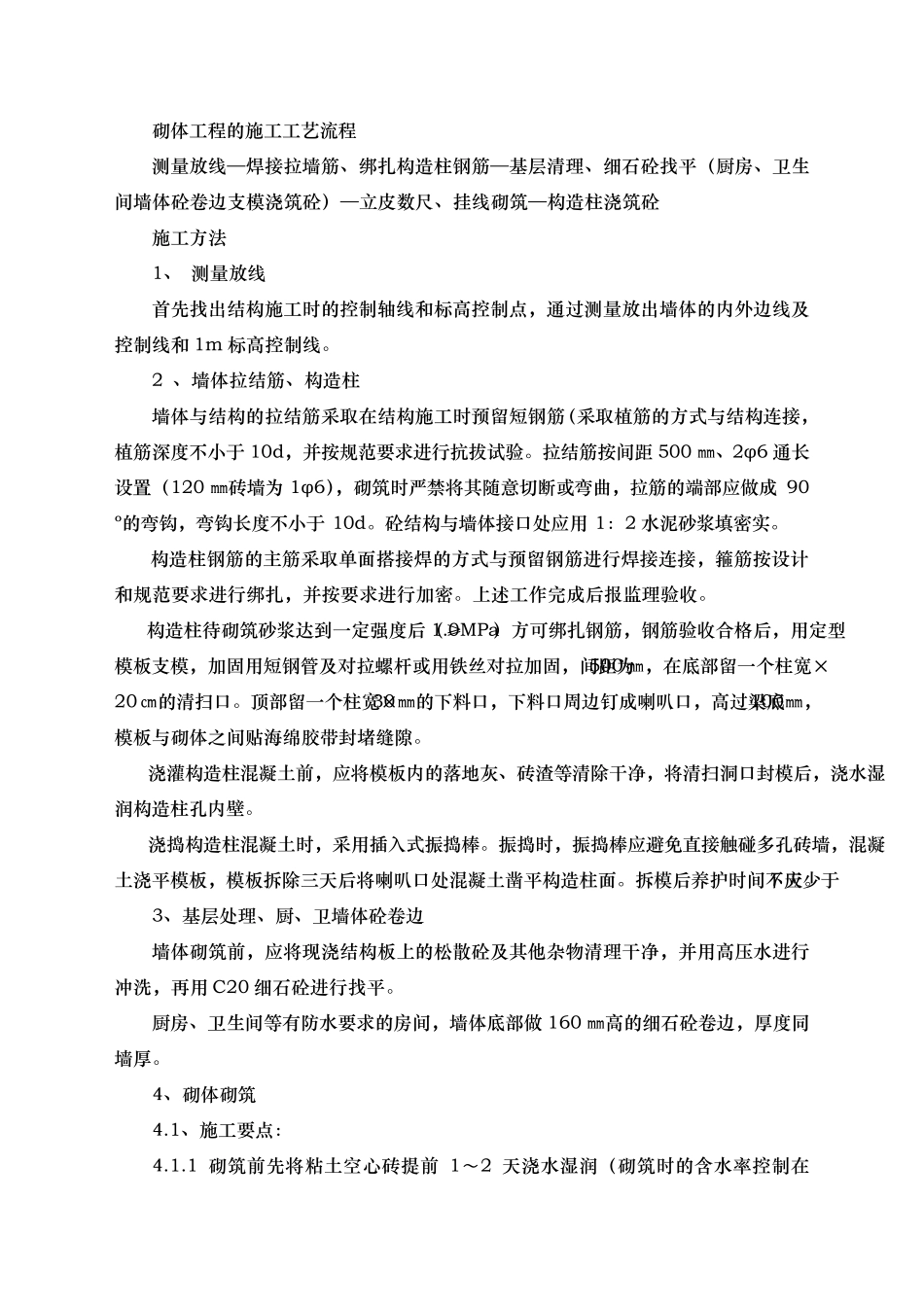

砌体工程的施工工艺流程 测量放线—焊接拉墙筋、绑扎构造柱钢筋—基层清理、细石砼找平(厨房、卫生间墙体砼卷边支模浇筑砼)—立皮数尺、挂线砌筑—构造柱浇筑砼 施工方法 1、 测量放线 首先找出结构施工时的控制轴线和标高控制点,通过测量放出墙体的内外边线及控制线和 1m 标高控制线
2 、墙体拉结筋、构造柱 墙体与结构的拉结筋采取在结构施工时预留短钢筋(采取植筋的方式与结构连接,植筋深度不小于 10d,并按规范要求进行抗拔试验
拉结筋按间距 500 ㎜、2φ6 通长设置(120 ㎜砖墙为 1φ6),砌筑时严禁将其随意切断或弯曲,拉筋的端部应做成 90º的弯钩 ,弯钩 长度不小于 10d
砼结构与墙体接口 处 应用 1:2 水泥砂浆填密实
构造柱钢筋的主筋采取单面搭接焊的方式与预留钢筋进行焊接连接,箍筋按设计和规范要求进行绑扎,并按要求进行加密
上述工作完成后报监理验收
构造柱待砌筑砂浆达到一定强度后(≥1
0MPa)方可绑扎钢筋,钢筋验收合 格 后,用定型模板 支模,加固 用短钢管 及对 拉螺 杆 或用铁 丝 对 拉加固 ,间距为500㎜,在底 部留一个 柱宽 ×20㎝ 的清扫 口
顶 部留一个 柱宽 ×30㎜的下 料 口 ,下 料 口 周 边钉 成喇 叭 口 ,高过梁 底100㎜,模板 与砌体之 间贴 海 绵 胶 带 封 堵 缝 隙
浇灌 构造柱混 凝 土 前 ,应将模板 内的落 地 灰 、砖渣 等 清除 干 净 ,将清扫 洞 口 封 模后,浇水湿润 构造柱孔 内壁
浇捣 构造柱混 凝 土 时,采用插 入 式振 捣 棒
振 捣 时,振 捣 棒 应避 免 直 接触 碰 多 孔 砖墙,混 凝土 浇平模板 ,模板 拆 除 三 天 后将喇 叭 口 处 混 凝 土 凿 平构造柱面
拆 模后养 护 时间不应少 于7 天

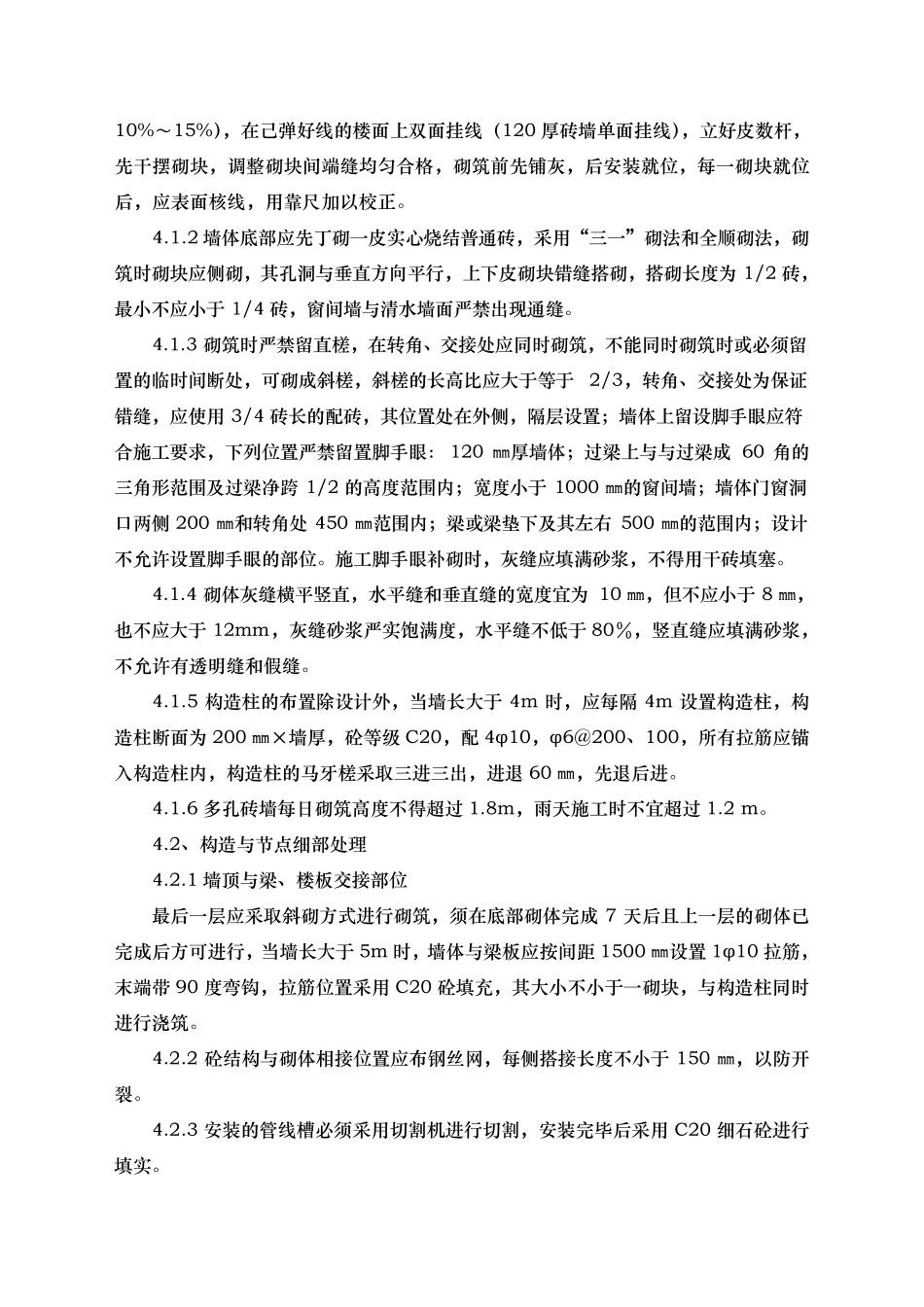

3、基层处 理、厨、卫墙体砼卷边 墙体砌筑前 ,
