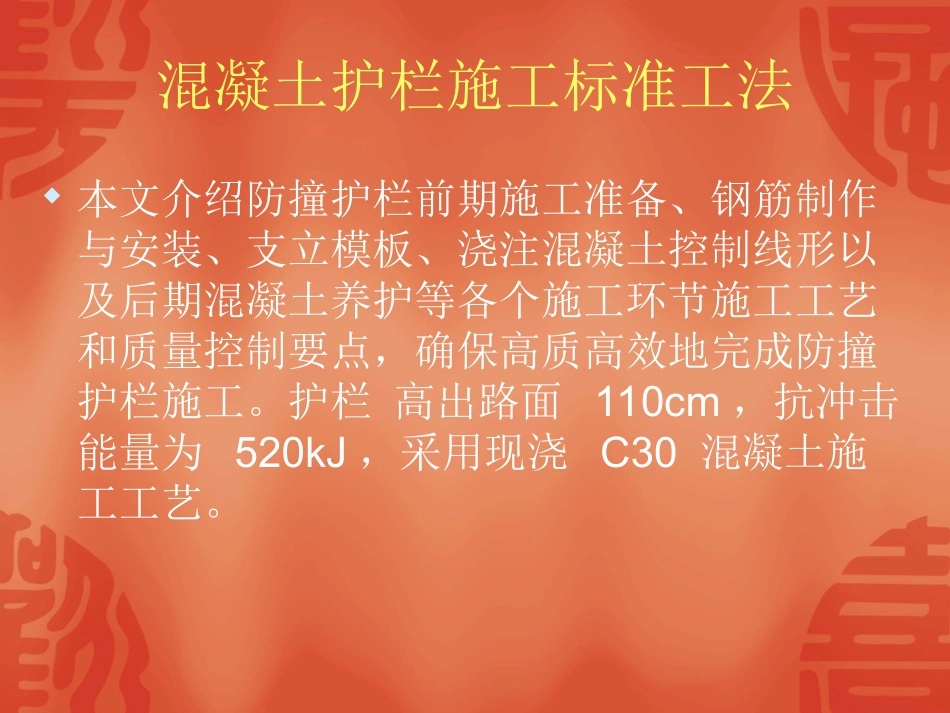

混凝土护栏施工标准工法本文介绍防撞护栏前期施工准备、钢筋制作与安装、支立模板、浇注混凝土控制线形以及后期混凝土养护等各个施工环节施工工艺和质量控制要点,确保高质高效地完成防撞护栏施工
护栏高出路面110cm,抗冲击能量为520kJ,采用现浇C30混凝土施工工艺
2施工流程钢筋加工→施工准备→钢筋绑扎→支立模板→浇注混凝土→拆卸模板→混凝土养护3施工工艺3
1施工准备任何一项施工之前,都要从施工方案所需材料、重难点工序技术攻关等方面做好充分的准备
这样才能保证施工各个环节的顺利进行,既保证了工程质量又提高了施工效率
1护栏钢筋预埋和T梁架设在预制边梁的时候,根据防撞护栏图纸设计要求,在边梁上预埋护栏钢筋
钢筋加工规格符合要求,预埋位置准确
T梁架设时,严格按垫石上设计放线的位置进行架设,并及时对边梁位置进行复测核准
2测量放线防撞护栏施工前,统一用全站仪测量定出护栏设计边线,直线段每5m标一个里程点,曲线段每2
5m标一个里程点,保证曲线段变化平缓,护栏整体线形顺畅
同时测出每一个里程点的梁板标高,记录分析,为设计护栏模板和模板安装提供参考
3C30混凝土配合比设计防撞护栏设计采用C30现浇混凝土,施工前应做好混凝土配合比设计,并在拌合站通过多次试拌,确定合理的施工配合比
尽可能在当地选择符合设计和规范要求的水泥、砂、石子等原材料,通过反复试验确定现场外加剂的掺量,使混凝土既满足强度和耐久性要求,又有适合护栏现场浇注的良好工作性
4模板的加工与试拼根据护栏设计图纸,结合施工现场实际情况合理设计模板
模板设计每块长为1m
模板整体采用5mm钢板,相邻模板相接处采用角钢加固连接,外表面网格加固,保证了模板的刚度和连接的稳定性,防止浇注过程中发生模板变形移位的现象,保证护栏外观质量
模板加工应选择有实力的大厂家
模板进场后,依据图纸
