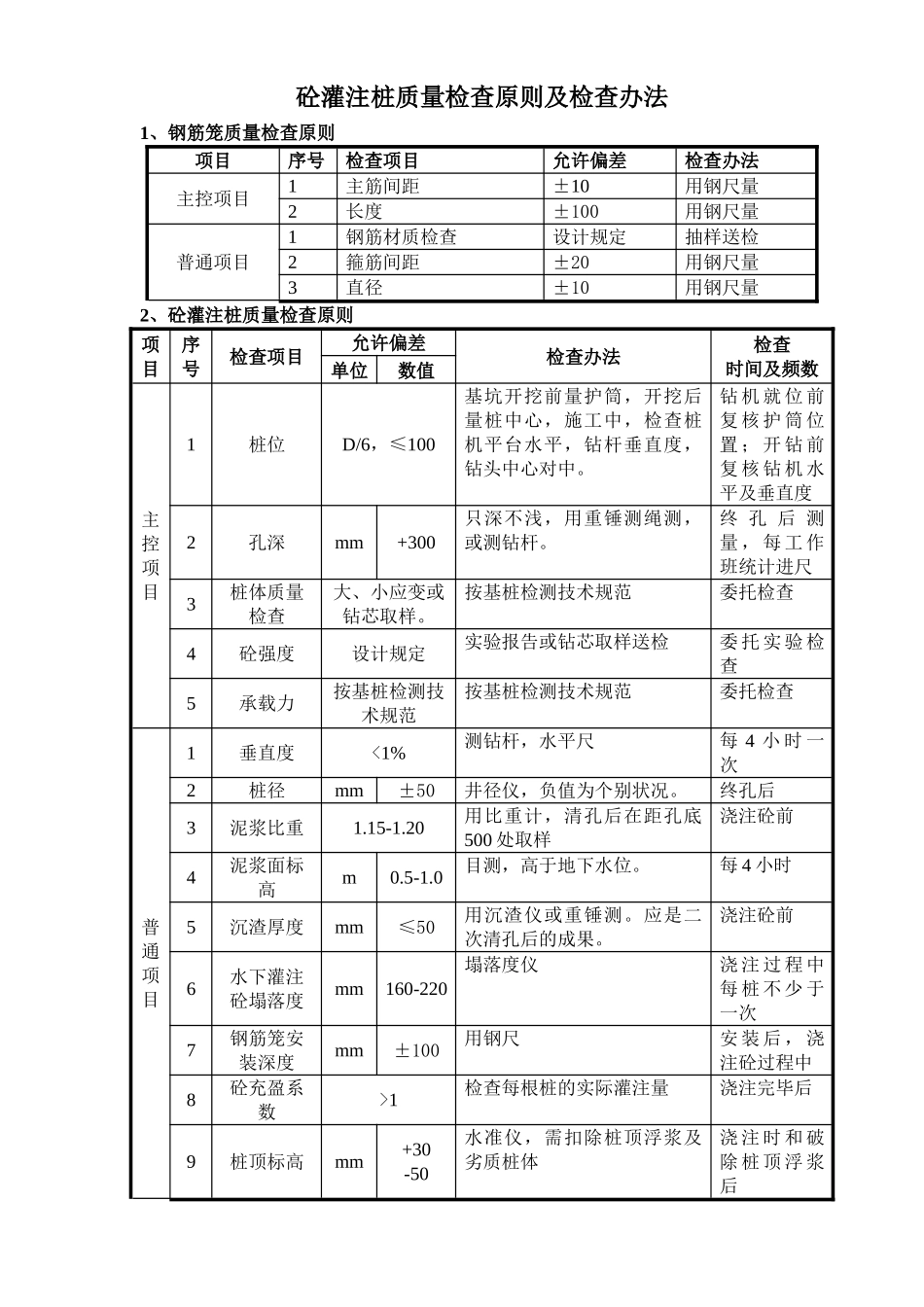

砼灌注桩质量检查原则及检查办法1、钢筋笼质量检查原则项目序号检查项目允许偏差检查办法主控项目1主筋间距±10用钢尺量2长度±100用钢尺量普通项目1钢筋材质检查设计规定抽样送检2箍筋间距±20用钢尺量3直径±10用钢尺量2、砼灌注桩质量检查原则项目序号检查项目允许偏差检查办法检查时间及频数单位数值主控项目1桩位D/6,≤100基坑开挖前量护筒,开挖后量桩中心,施工中,检查桩机平台水平,钻杆垂直度,钻头中心对中。钻 机 就 位 前复 核 护 筒 位置 ; 开 钻 前复 核 钻 机 水平及垂直度2孔深mm+300只深不浅,用重锤测绳测,或测钻杆。终 孔 后 测量 , 每 工 作班统计进尺3桩体质量检查大、小应变或钻芯取样。按基桩检测技术规范委托检查4砼强度设计规定实验报告或钻芯取样送检委 托 实 验 检查5承载力按基桩检测技术规范按基桩检测技术规范委托检查普通项目1垂直度<1%测钻杆,水平尺每 4 小 时 一次2桩径mm±50井径仪,负值为个别状况。终孔后3泥浆比重1.15-1.20用比重计,清孔后在距孔底500 处取样浇注砼前4泥浆面标高m0.5-1.0目测,高于地下水位。每 4 小时5沉渣厚度mm≤50用沉渣仪或重锤测。应是二次清孔后的成果。浇注砼前6水下灌注砼塌落度mm160-220塌落度仪浇 注 过 程 中每 桩 不 少 于一次7钢筋笼安装深度mm±100用钢尺安 装 后 , 浇注砼过程中8砼充盈系数>1检查每根桩的实际灌注量浇注完毕后9桩顶标高mm+30-50水准仪,需扣除桩顶浮浆及劣质桩体浇 注 时 和 破除 桩 顶 浮 浆后
