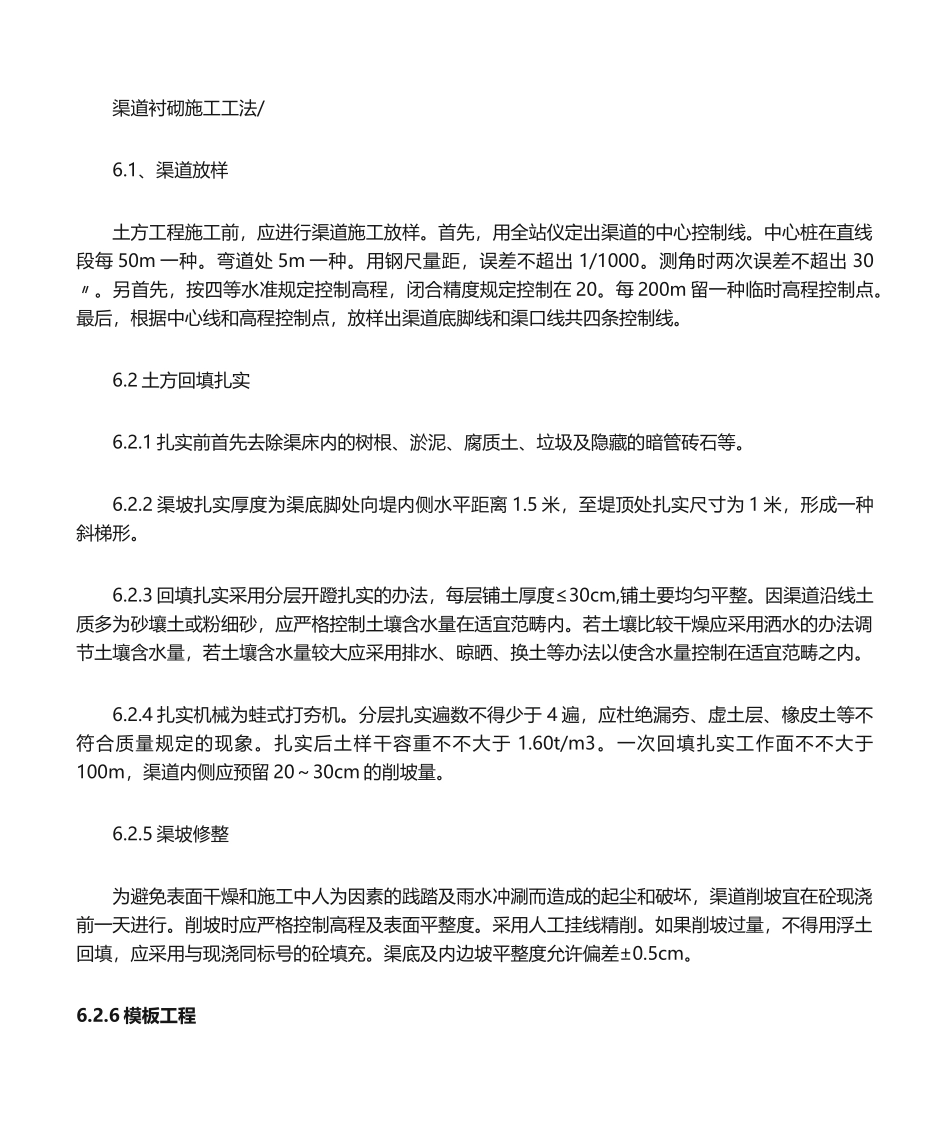

渠道衬砌施工工法/6
1、渠道放样土方工程施工前,应进行渠道施工放样
首先,用全站仪定出渠道的中心控制线
中心桩在直线段每 50m 一种
弯道处 5m 一种
用钢尺量距,误差不超出 1/1000
测角时两次误差不超出 30〃
另首先,按四等水准规定控制高程,闭合精度规定控制在 20
每 200m 留一种临时高程控制点
最后,根据中心线和高程控制点,放样出渠道底脚线和渠口线共四条控制线
2 土方回填扎实6
1 扎实前首先去除渠床内的树根、淤泥、腐质土、垃圾及隐藏的暗管砖石等
2 渠坡扎实厚度为渠底脚处向堤内侧水平距离 1
5 米,至堤顶处扎实尺寸为 1 米,形成一种斜梯形
3 回填扎实采用分层开蹬扎实的办法,每层铺土厚度≤30cm,铺土要均匀平整
因渠道沿线土质多为砂壤土或粉细砂,应严格控制土壤含水量在适宜范畴内
若土壤比较干燥应采用洒水的办法调节土壤含水量,若土壤含水量较大应采用排水、晾晒、换土等办法以使含水量控制在适宜范畴之内
4 扎实机械为蛙式打夯机
分层扎实遍数不得少于 4 遍,应杜绝漏夯、虚土层、橡皮土等不符合质量规定的现象
扎实后土样干容重不不大于 1
60t/m3
一次回填扎实工作面不不大于100m,渠道内侧应预留 20~30cm 的削坡量
5 渠坡修整为避免表面干燥和施工中人为因素的践踏及雨水冲涮而造成的起尘和破坏,渠道削坡宜在砼现浇前一天进行
削坡时应严格控制高程及表面平整度
采用人工挂线精削
如果削坡过量,不得用浮土回填,应采用与现浇同标号的砼填充
渠底及内边坡平整度允许偏差±0

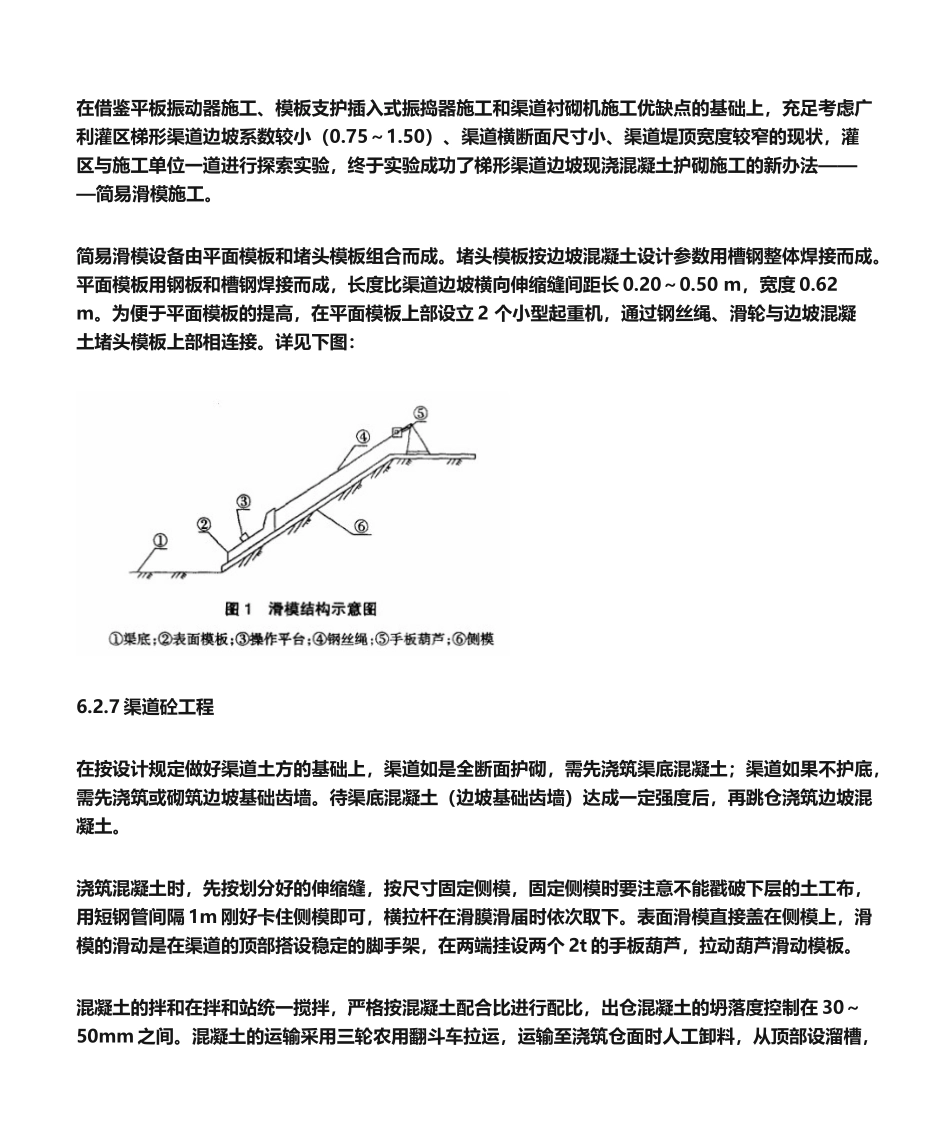

6 模板工程在借鉴平板振动器施工、模板支护插入式振捣器施工和渠道衬砌机施工优缺点的基础上,充足考虑广利灌区梯形渠道边坡系数较小(0
50)、渠道横断面尺寸小、渠道堤顶宽度较窄的现状,灌区与施工单位一道进行探索实验,
