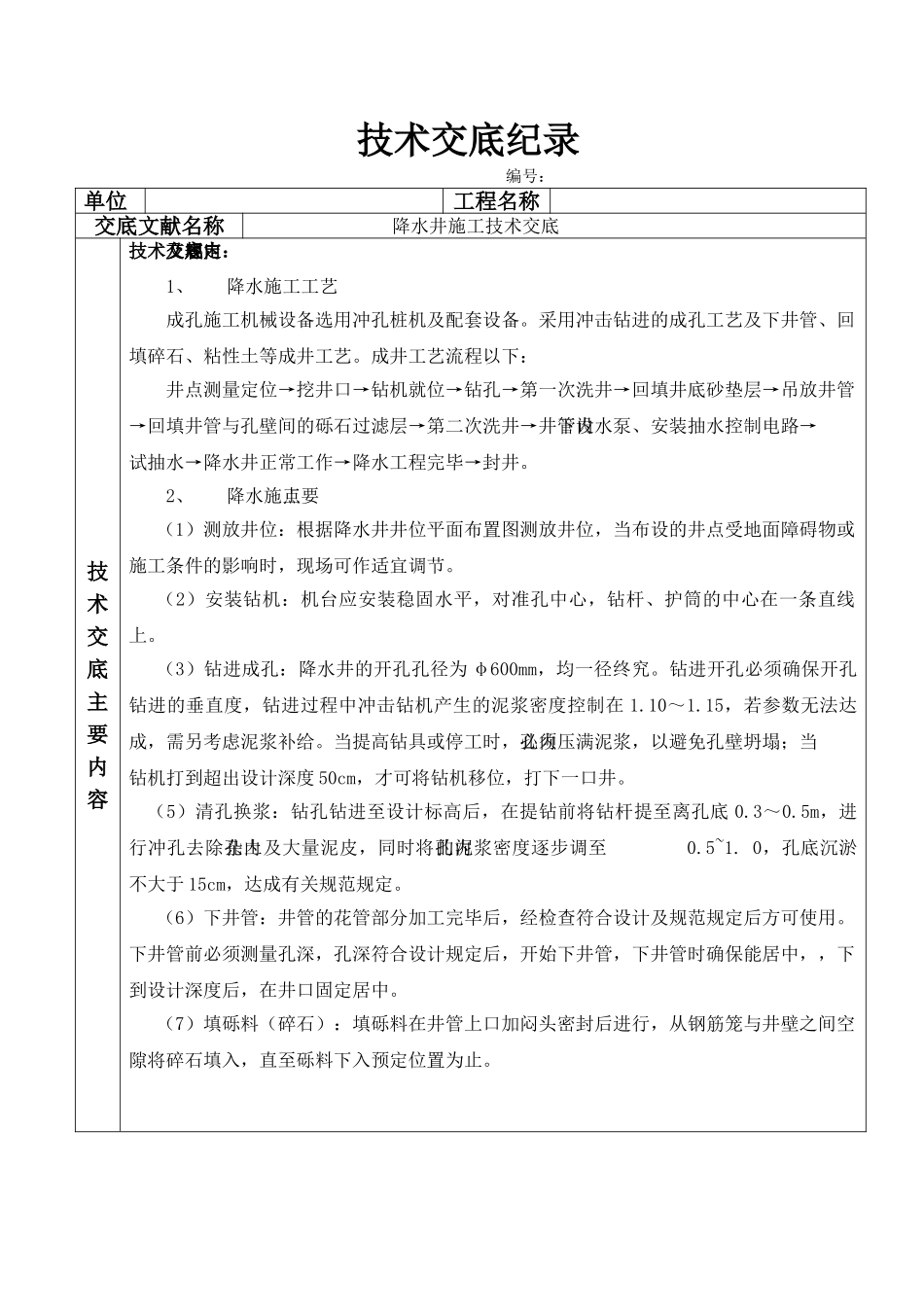

技术交底纪录 编号:单位工程名称交底文献名称降水井施工技术交底 技 术 交 底 主 要 内 容技术交底内容及规定:1、降水施工工艺成孔施工机械设备选用冲孔桩机及配套设备
采用冲击钻进的成孔工艺及下井管、回填碎石、粘性土等成井工艺
成井工艺流程以下:井点测量定位→挖井口→钻机就位→钻孔→第一次洗井→回填井底砂垫层→吊放井管→回填井管与孔壁间的砾石过滤层→第二次洗井→井管内下设水泵、安装抽水控制电路→试抽水→降水井正常工作→降水工程完毕→封井
2、降水施工要点(1)测放井位:根据降水井井位平面布置图测放井位,当布设的井点受地面障碍物或施工条件的影响时,现场可作适宜调节
(2)安装钻机:机台应安装稳固水平,对准孔中心,钻杆、护筒的中心在一条直线上
(3)钻进成孔:降水井的开孔孔径为 φ600mm,均一径终究
钻进开孔必须确保开孔钻进的垂直度,钻进过程中冲击钻机产生的泥浆密度控制在 1
15,若参数无法达成,需另考虑泥浆补给
当提高钻具或停工时,孔内必须压满泥浆,以避免孔壁坍塌;当钻机打到超出设计深度 50cm,才可将钻机移位,打下一口井
(5)清孔换浆:钻孔钻进至设计标高后,在提钻前将钻杆提至离孔底 0
5m,进行冲孔去除孔内杂土及大量泥皮,同时将孔内的泥浆密度逐步调至0
0,孔底沉淤不大于 15cm,达成有关规范规定
(6)下井管:井管的花管部分加工完毕后,经检查符合设计及规范规定后方可使用
下井管前必须测量孔深,孔深符合设计规定后,开始下井管,下井管时确保能居中,,下到设计深度后,在井口固定居中
(7)填砾料(碎石):填砾料在井管上口加闷头密封后进行,从钢筋笼与井壁之间空隙将碎石填入,直至砾料下入预定位置为止

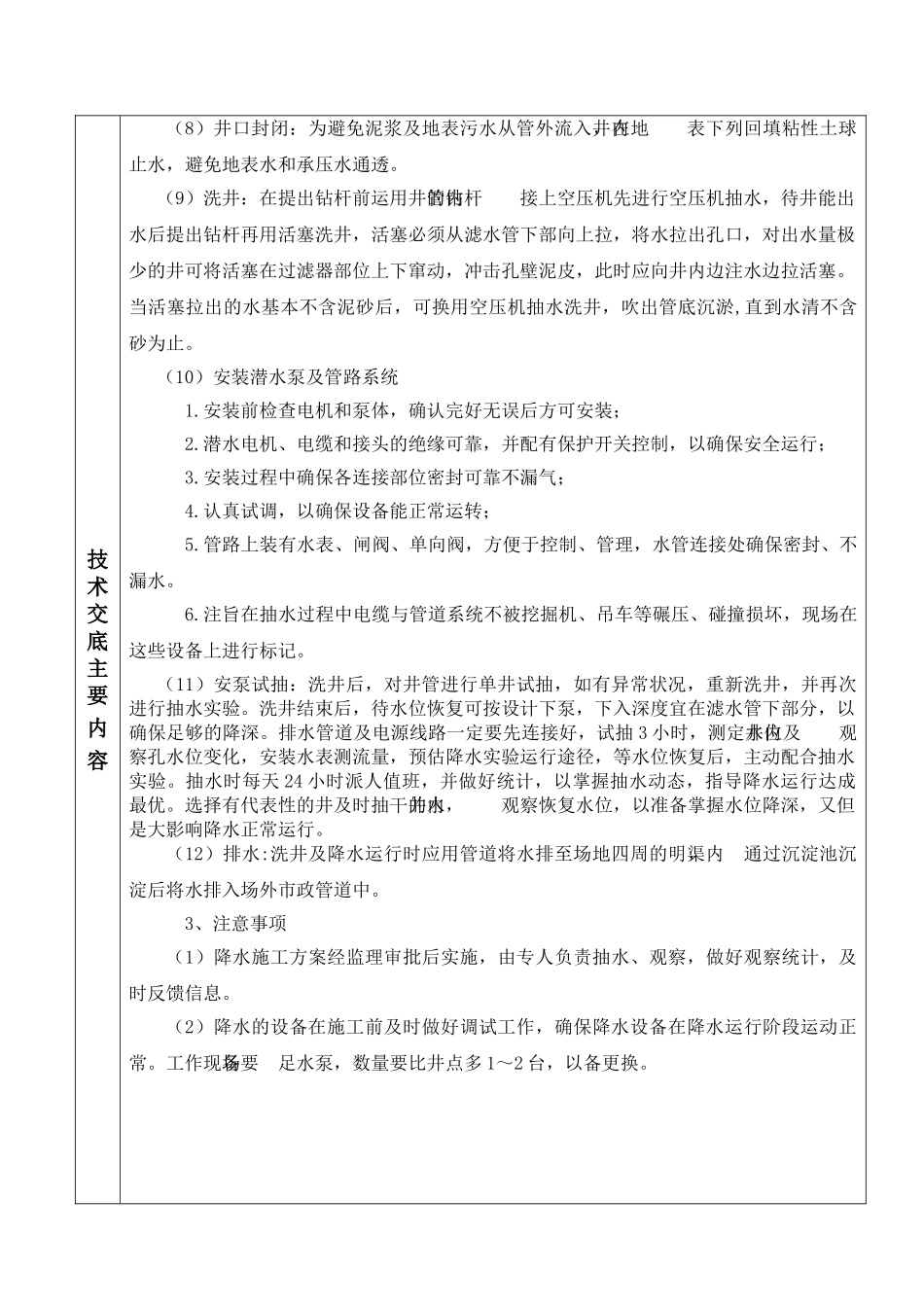

技 术 交 底 主 要 内 容(8)井口封闭:为避免泥浆及地表污水从管外流入井内,在地表下列回填粘性土球止水,避免地表水和承压水通透
