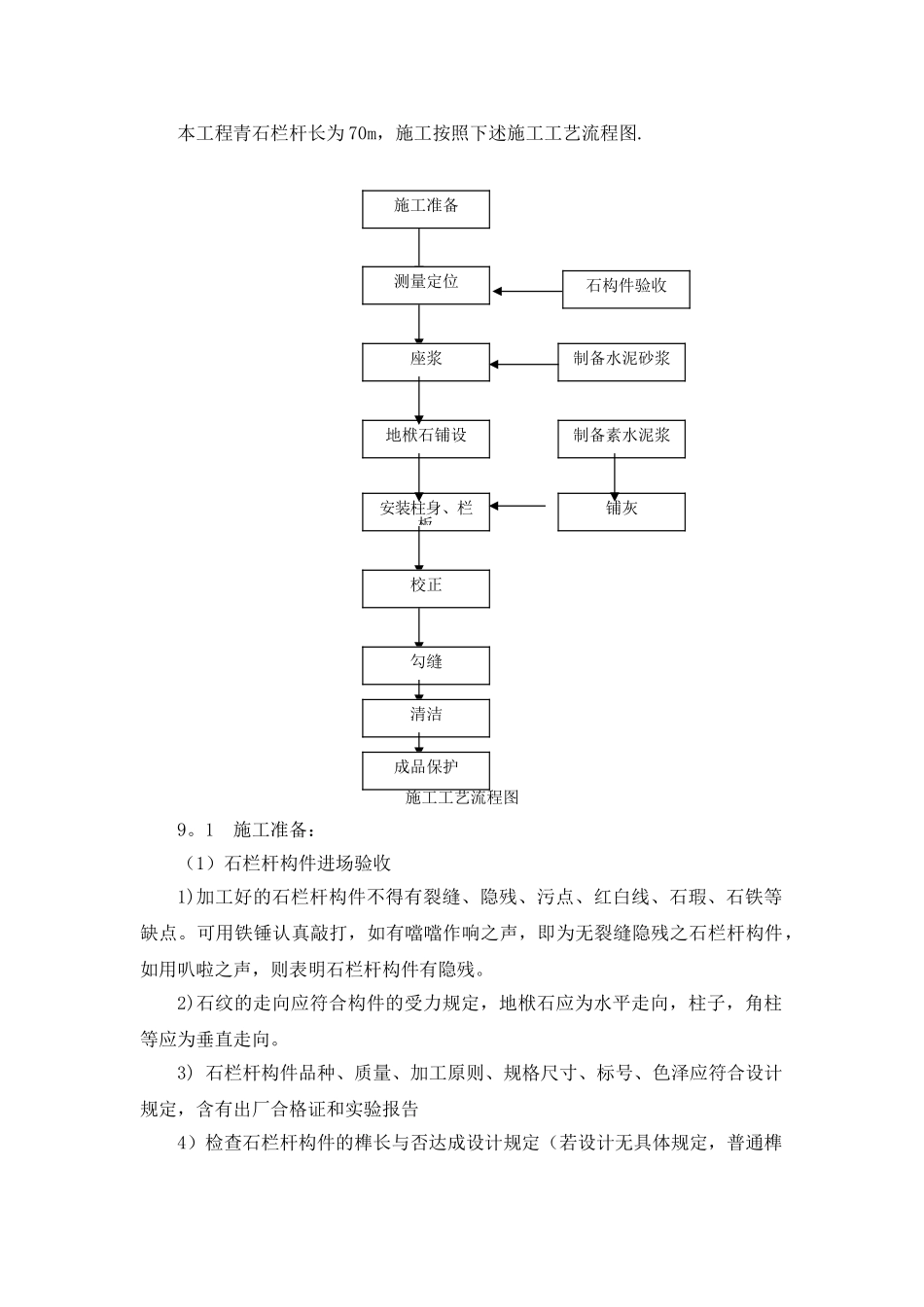

本工程青石栏杆长为 70m,施工按照下述施工工艺流程图
施工工艺流程图9

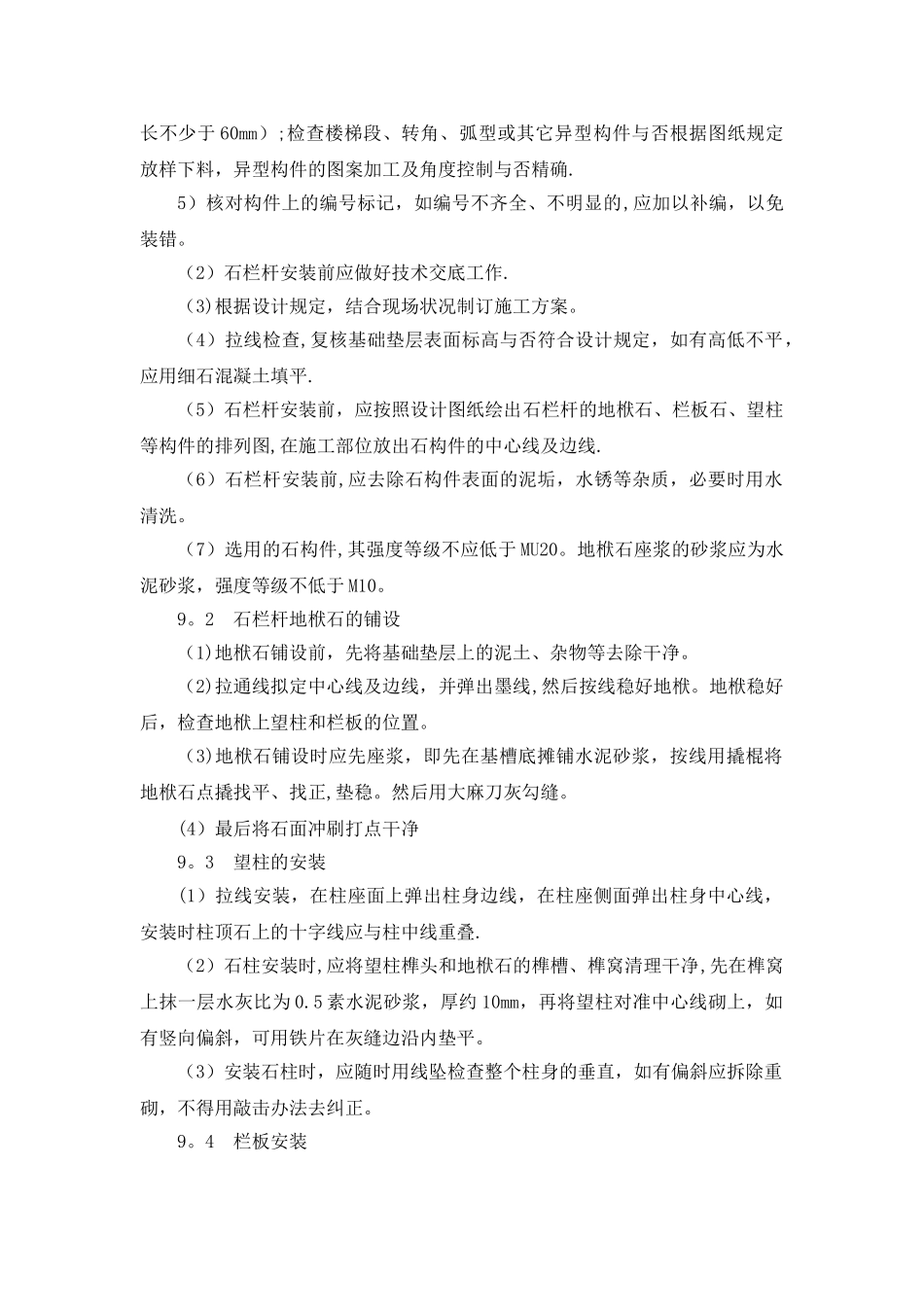

1 施工准备:(1)石栏杆构件进场验收1)加工好的石栏杆构件不得有裂缝、隐残、污点、红白线、石瑕、石铁等缺点
可用铁锤认真敲打,如有噹噹作响之声,即为无裂缝隐残之石栏杆构件,如用叭啦之声,则表明石栏杆构件有隐残
2)石纹的走向应符合构件的受力规定,地栿石应为水平走向,柱子,角柱等应为垂直走向
3) 石栏杆构件品种、质量、加工原则、规格尺寸、标号、色泽应符合设计规定,含有出厂合格证和实验报告4)检查石栏杆构件的榫长与否达成设计规定(若设计无具体规定,普通榫测量定位地栿石铺设座浆石构件验收安装柱身、栏板铺灰校正勾缝清洁制备素水泥浆成品保护制备水泥砂浆施工准备长不少于 60mm);检查楼梯段、转角、弧型或其它异型构件与否根据图纸规定放样下料,异型构件的图案加工及角度控制与否精确
5)核对构件上的编号标记,如编号不齐全、不明显的,应加以补编,以免装错
(2)石栏杆安装前应做好技术交底工作
(3)根据设计规定,结合现场状况制订施工方案
(4)拉线检查,复核基础垫层表面标高与否符合设计规定,如有高低不平,应用细石混凝土填平
(5)石栏杆安装前,应按照设计图纸绘出石栏杆的地栿石、栏板石、望柱等构件的排列图,在施工部位放出石构件的中心线及边线
(6)石栏杆安装前,应去除石构件表面的泥垢,水锈等杂质,必要时用水清洗
(7)选用的石构件,其强度等级不应低于 MU20
地栿石座浆的砂浆应为水泥砂浆,强度等级不低于 M10
2 石栏杆地栿石的铺设(1)地栿石铺设前,先将基础垫层上的泥土、杂物等去除干净
(2)拉通线拟定中心线及边线,并弹出墨线,然后按线稳好地栿
地栿稳好后,检查地栿上望柱和栏板的位置
(3)地栿石铺设时应先座浆,即先在基槽底摊铺水泥砂浆,按线用撬棍将地栿石点撬找平、找正,垫稳
然后用大麻刀灰勾缝
