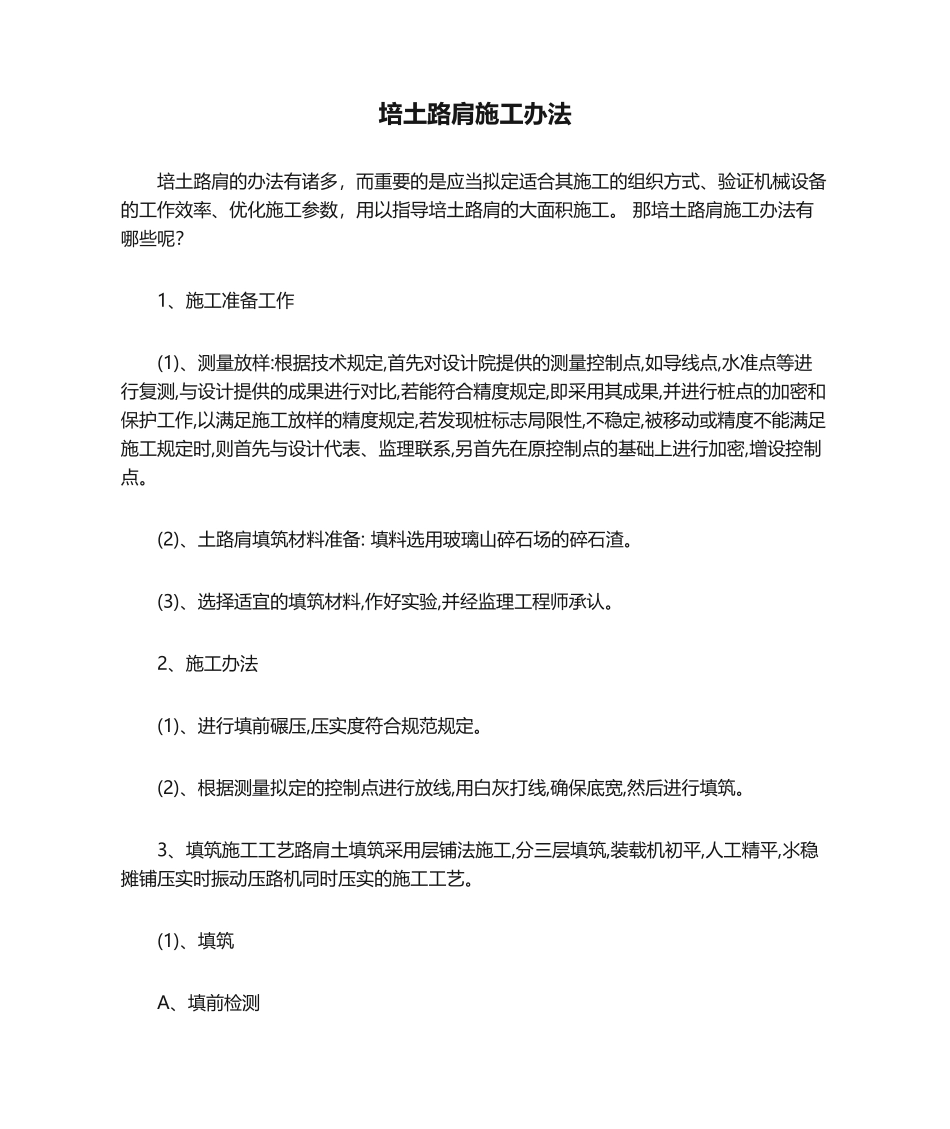

培土路肩施工办法培土路肩的办法有诸多,而重要的是应当拟定适合其施工的组织方式、验证机械设备的工作效率、优化施工参数,用以指导培土路肩的大面积施工
那培土路肩施工办法有哪些呢
1、施工准备工作(1)、测量放样:根据技术规定,首先对设计院提供的测量控制点,如导线点,水准点等进行复测,与设计提供的成果进行对比,若能符合精度规定,即采用其成果,并进行桩点的加密和保护工作,以满足施工放样的精度规定,若发现桩标志局限性,不稳定,被移动或精度不能满足施工规定时,则首先与设计代表、监理联系,另首先在原控制点的基础上进行加密,增设控制点
(2)、土路肩填筑材料准备: 填料选用玻璃山碎石场的碎石渣
(3)、选择适宜的填筑材料,作好实验,并经监理工程师承认
2、施工办法(1)、进行填前碾压,压实度符合规范规定
(2)、根据测量拟定的控制点进行放线,用白灰打线,确保底宽,然后进行填筑
3、填筑施工工艺路肩土填筑采用层铺法施工,分三层填筑,装载机初平,人工精平,氺稳摊铺压实时振动压路机同时压实的施工工艺

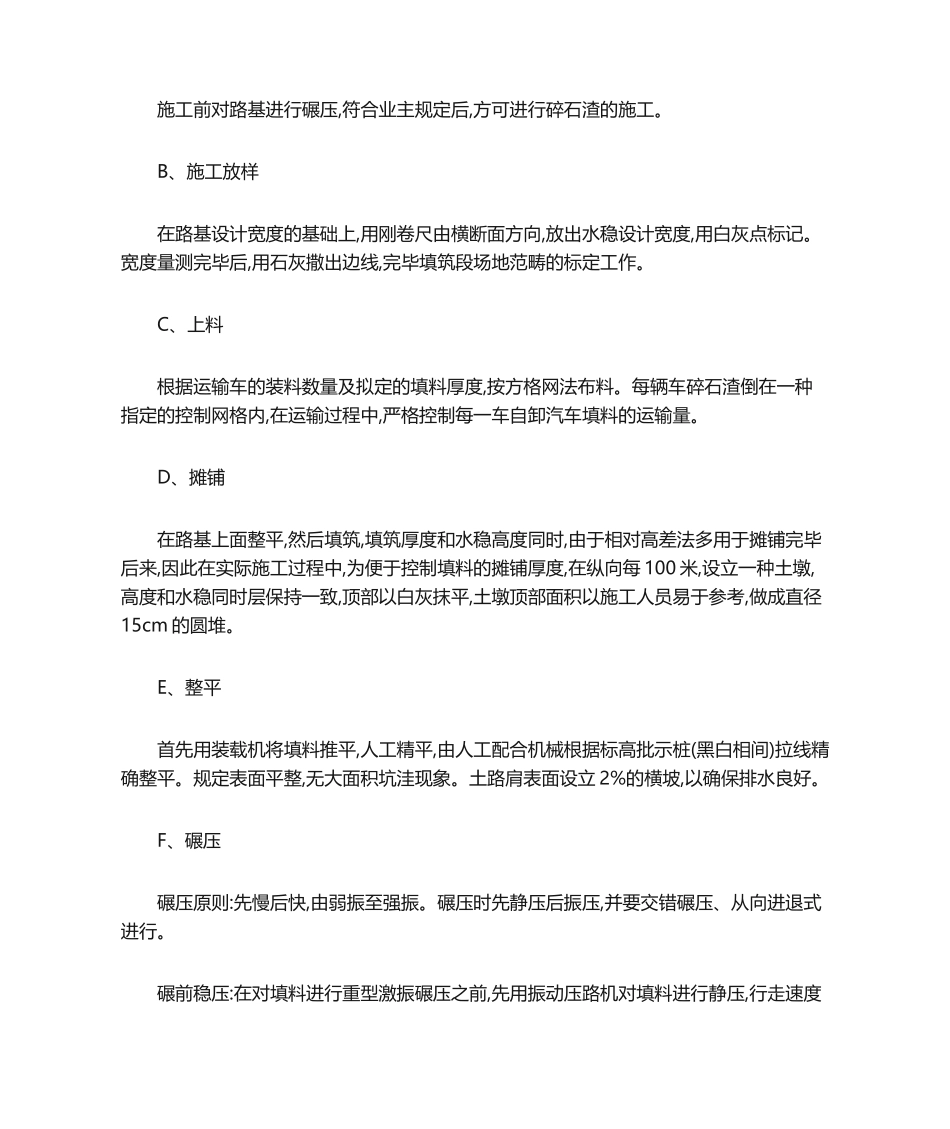

(1)、填筑A、填前检测施工前对路基进行碾压,符合业主规定后,方可进行碎石渣的施工
B、施工放样在路基设计宽度的基础上,用刚卷尺由横断面方向,放出水稳设计宽度,用白灰点标记
宽度量测完毕后,用石灰撒出边线,完毕填筑段场地范畴的标定工作
C、上料根据运输车的装料数量及拟定的填料厚度,按方格网法布料
每辆车碎石渣倒在一种指定的控制网格内,在运输过程中,严格控制每一车自卸汽车填料的运输量
D、摊铺在路基上面整平,然后填筑,填筑厚度和水稳高度同时,由于相对高差法多用于摊铺完毕后来,因此在实际施工过程中,为便于控制填料的摊铺厚度,在纵向每 100 米,设立一种土墩,高度和水稳同时层保持一致,顶部以白灰抹平,土墩顶部面积以施工人员易于参考,做成直径15cm 的圆堆
E、整平首先用装载机将填料推平,人工精平,由
