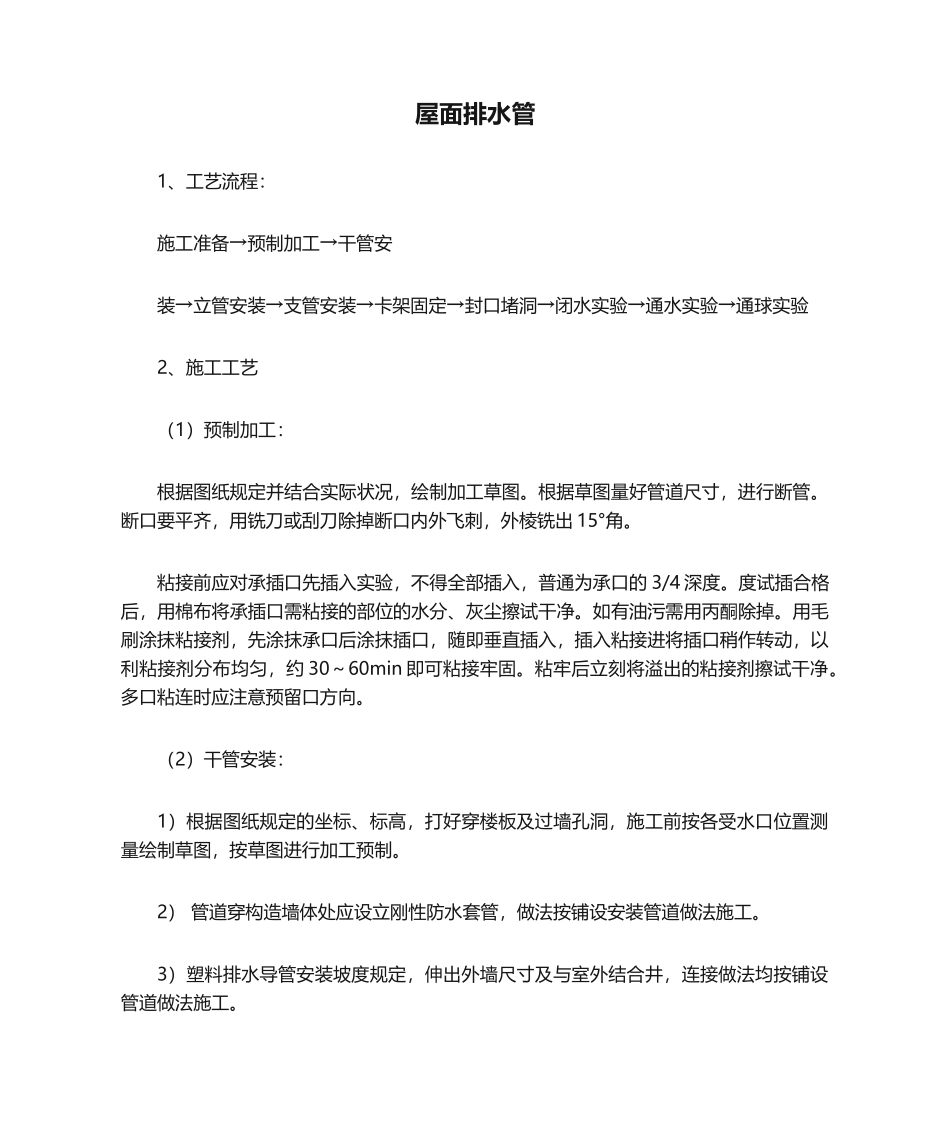

屋面排水管1、工艺流程:施工准备→预制加工→干管安装→立管安装→支管安装→卡架固定→封口堵洞→闭水实验→通水实验→通球实验2、施工工艺(1)预制加工:根据图纸规定并结合实际状况,绘制加工草图
根据草图量好管道尺寸,进行断管
断口要平齐,用铣刀或刮刀除掉断口内外飞刺,外棱铣出 15°角
粘接前应对承插口先插入实验,不得全部插入,普通为承口的 3/4 深度
度试插合格后,用棉布将承插口需粘接的部位的水分、灰尘擦试干净
如有油污需用丙酮除掉
用毛刷涂抹粘接剂,先涂抹承口后涂抹插口,随即垂直插入,插入粘接进将插口稍作转动,以利粘接剂分布均匀,约 30~60min 即可粘接牢固
粘牢后立刻将溢出的粘接剂擦试干净
多口粘连时应注意预留口方向

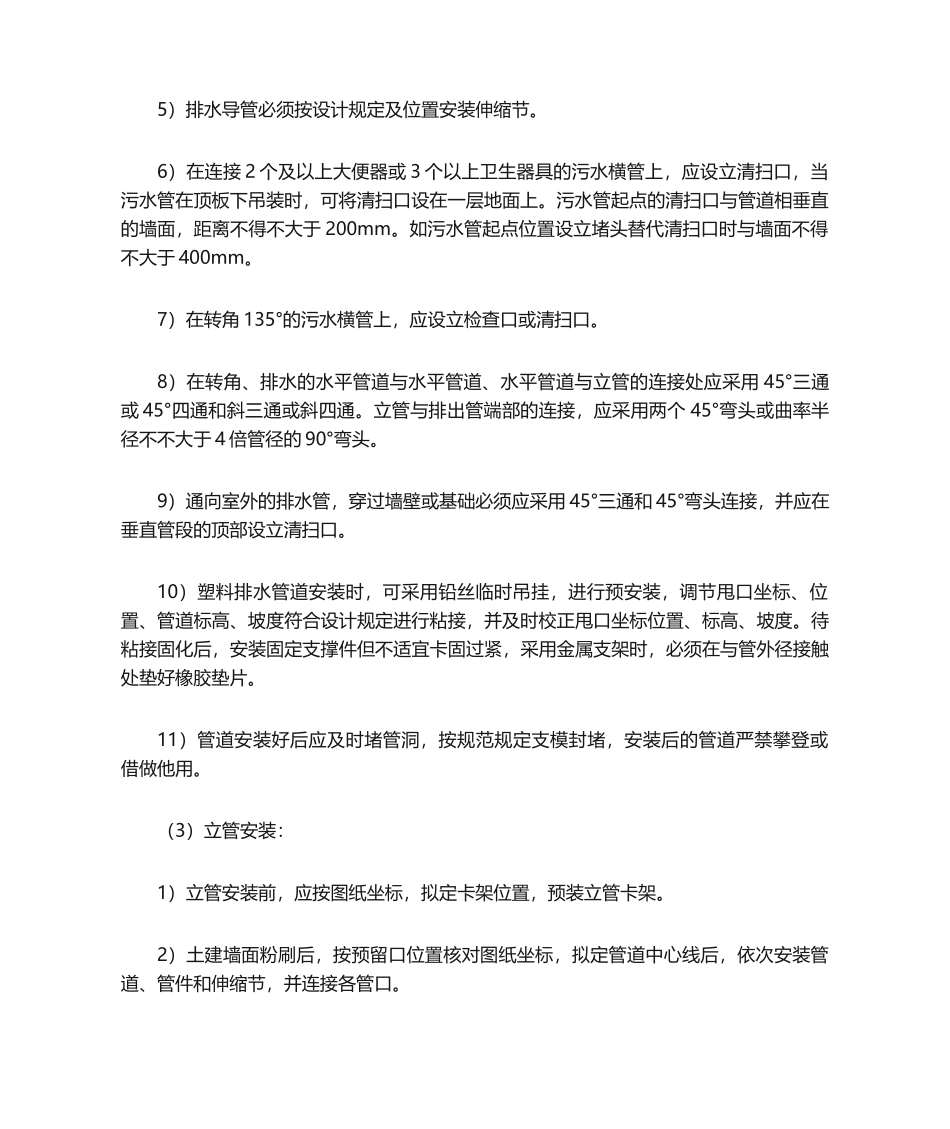

(2)干管安装:1)根据图纸规定的坐标、标高,打好穿楼板及过墙孔洞,施工前按各受水口位置测量绘制草图,按草图进行加工预制
2) 管道穿构造墙体处应设立刚性防水套管,做法按铺设安装管道做法施工
3)塑料排水导管安装坡度规定,伸出外墙尺寸及与室外结合井,连接做法均按铺设管道做法施工
5)排水导管必须按设计规定及位置安装伸缩节
6)在连接 2 个及以上大便器或 3 个以上卫生器具的污水横管上,应设立清扫口,当污水管在顶板下吊装时,可将清扫口设在一层地面上
污水管起点的清扫口与管道相垂直的墙面,距离不得不大于 200mm
如污水管起点位置设立堵头替代清扫口时与墙面不得不大于 400mm
7)在转角 135°的污水横管上,应设立检查口或清扫口
8)在转角、排水的水平管道与水平管道、水平管道与立管的连接处应采用 45°三通或 45°四通和斜三通或斜四通
立管与排出管端部的连接,应采用两个 45°弯头或曲率半径不不大于 4 倍管径的 90°弯头
9)通向室外的排水管,穿过墙壁或基础必须应采用 45°三通和 45°弯头连接,并应在垂直管段的顶部设立清扫口
