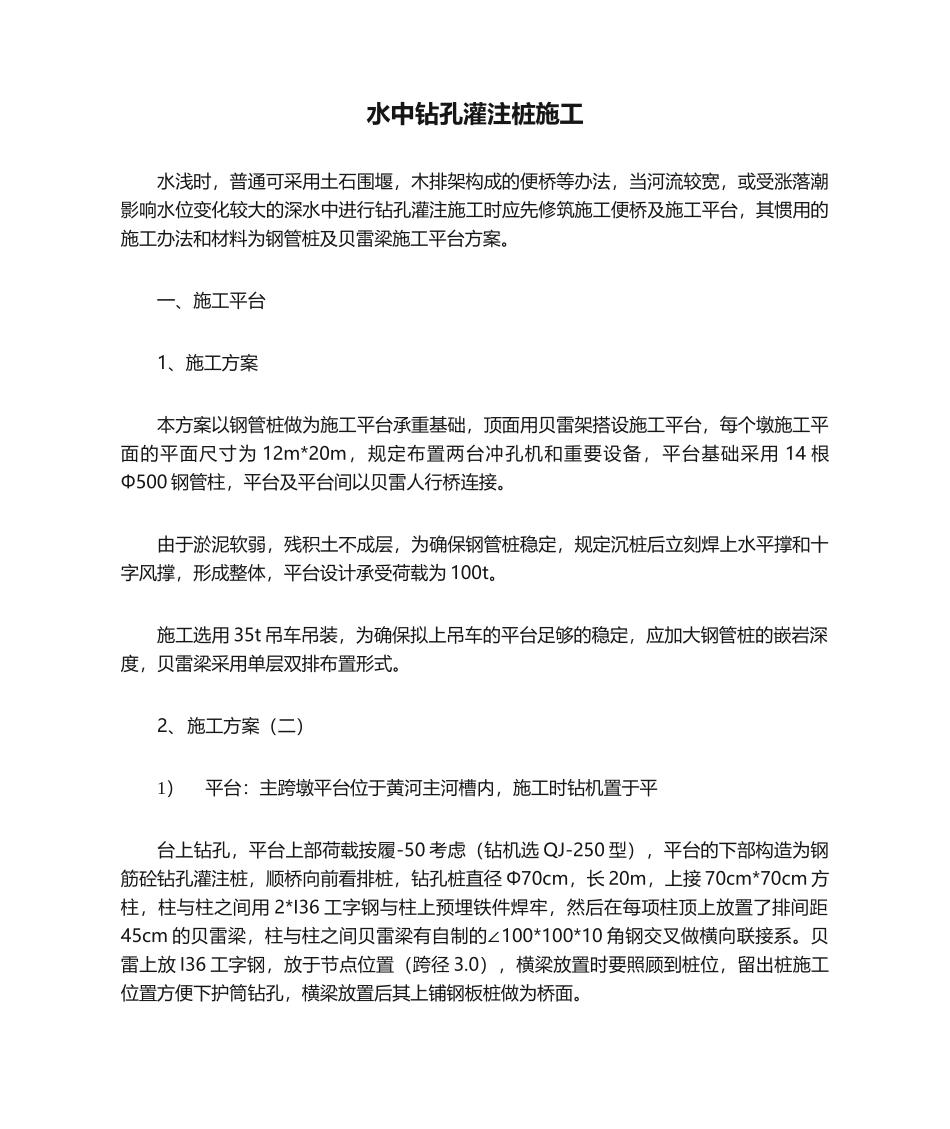

水中钻孔灌注桩施工水浅时,普通可采用土石围堰,木排架构成的便桥等办法,当河流较宽,或受涨落潮影响水位变化较大的深水中进行钻孔灌注施工时应先修筑施工便桥及施工平台,其惯用的施工办法和材料为钢管桩及贝雷梁施工平台方案
一、施工平台1、施工方案本方案以钢管桩做为施工平台承重基础,顶面用贝雷架搭设施工平台,每个墩施工平面的平面尺寸为 12m*20m,规定布置两台冲孔机和重要设备,平台基础采用 14 根Φ500 钢管柱,平台及平台间以贝雷人行桥连接
由于淤泥软弱,残积土不成层,为确保钢管桩稳定,规定沉桩后立刻焊上水平撑和十字风撑,形成整体,平台设计承受荷载为 100t
施工选用 35t 吊车吊装,为确保拟上吊车的平台足够的稳定,应加大钢管桩的嵌岩深度,贝雷梁采用单层双排布置形式
2、施工方案(二)1)平台:主跨墩平台位于黄河主河槽内,施工时钻机置于平台上钻孔,平台上部荷载按履-50 考虑(钻机选 QJ-250 型),平台的下部构造为钢筋砼钻孔灌注桩,顺桥向前看排桩,钻孔桩直径 Φ70cm,长 20m,上接 70cm*70cm 方柱,柱与柱之间用 2*I36 工字钢与柱上预埋铁件焊牢,然后在每项柱顶上放置了排间距45cm 的贝雷梁,柱与柱之间贝雷梁有自制的∠100*100*10 角钢交叉做横向联接系
贝雷上放 I36 工字钢,放于节点位置(跨径 3
0),横梁放置时要照顾到桩位,留出桩施工位置方便下护筒钻孔,横梁放置后其上铺钢板桩做为桥面

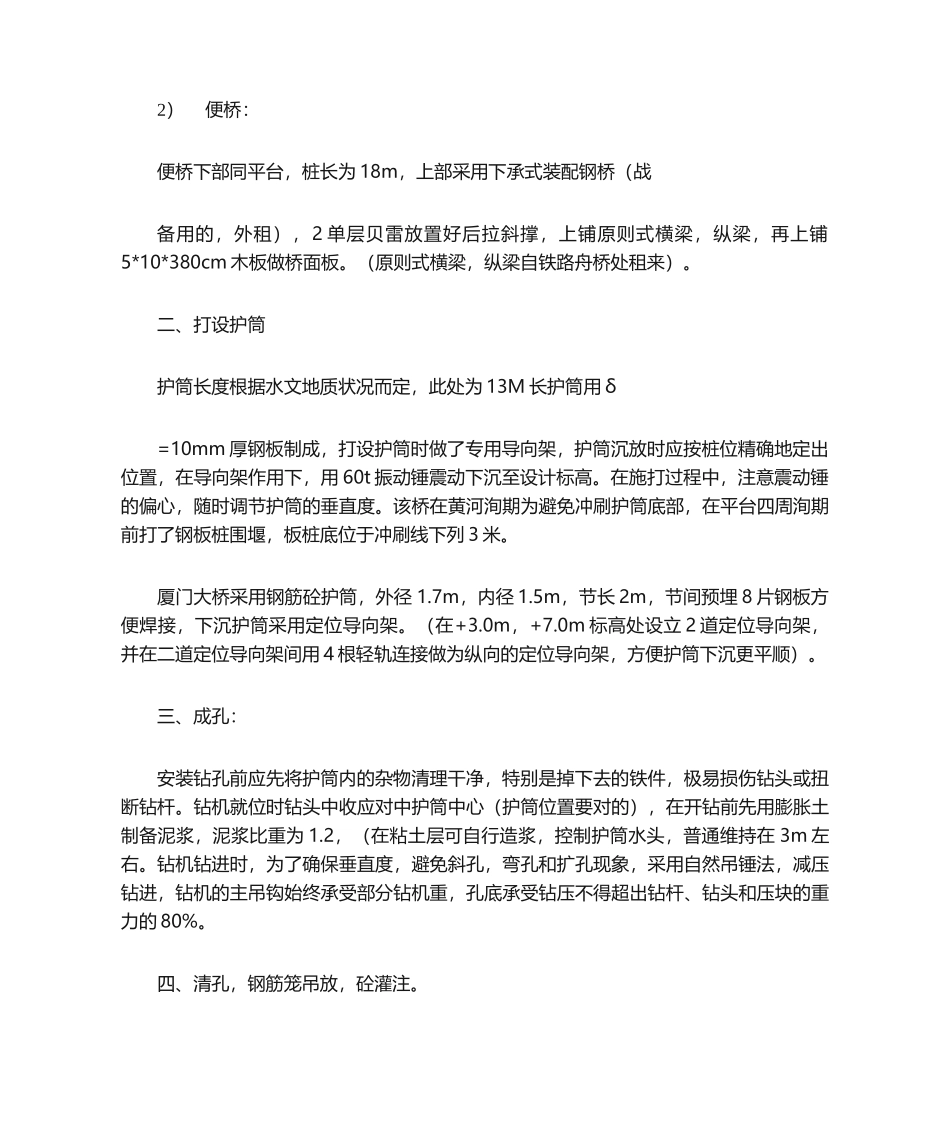

2)便桥:便桥下部同平台,桩长为 18m,上部采用下承式装配钢桥(战备用的,外租),2 单层贝雷放置好后拉斜撑,上铺原则式横梁,纵梁,再上铺5*10*380cm 木板做桥面板
(原则式横梁,纵梁自铁路舟桥处租来)
二、打设护筒护筒长度根据水文地质状况而定,此处为 13M 长护筒用 δ=10mm 厚钢板制成,打设护筒时做了专用导向架,护筒沉放时应按桩位
