屋面泡沫混凝土保温施工方案1 施工总体安排 1

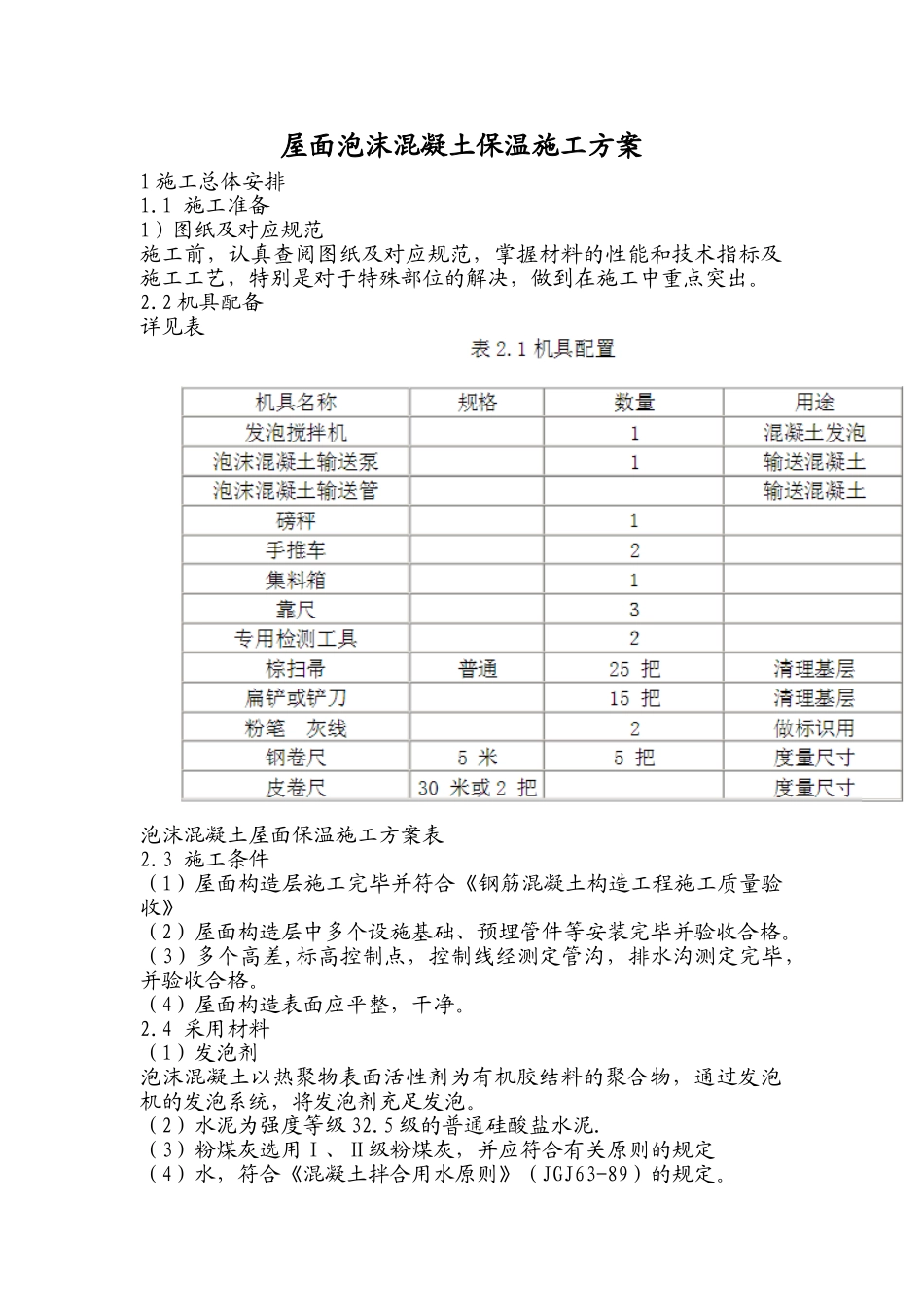

1 施工准备 1)图纸及对应规范 施工前,认真查阅图纸及对应规范,掌握材料的性能和技术指标及施工工艺,特别是对于特殊部位的解决,做到在施工中重点突出

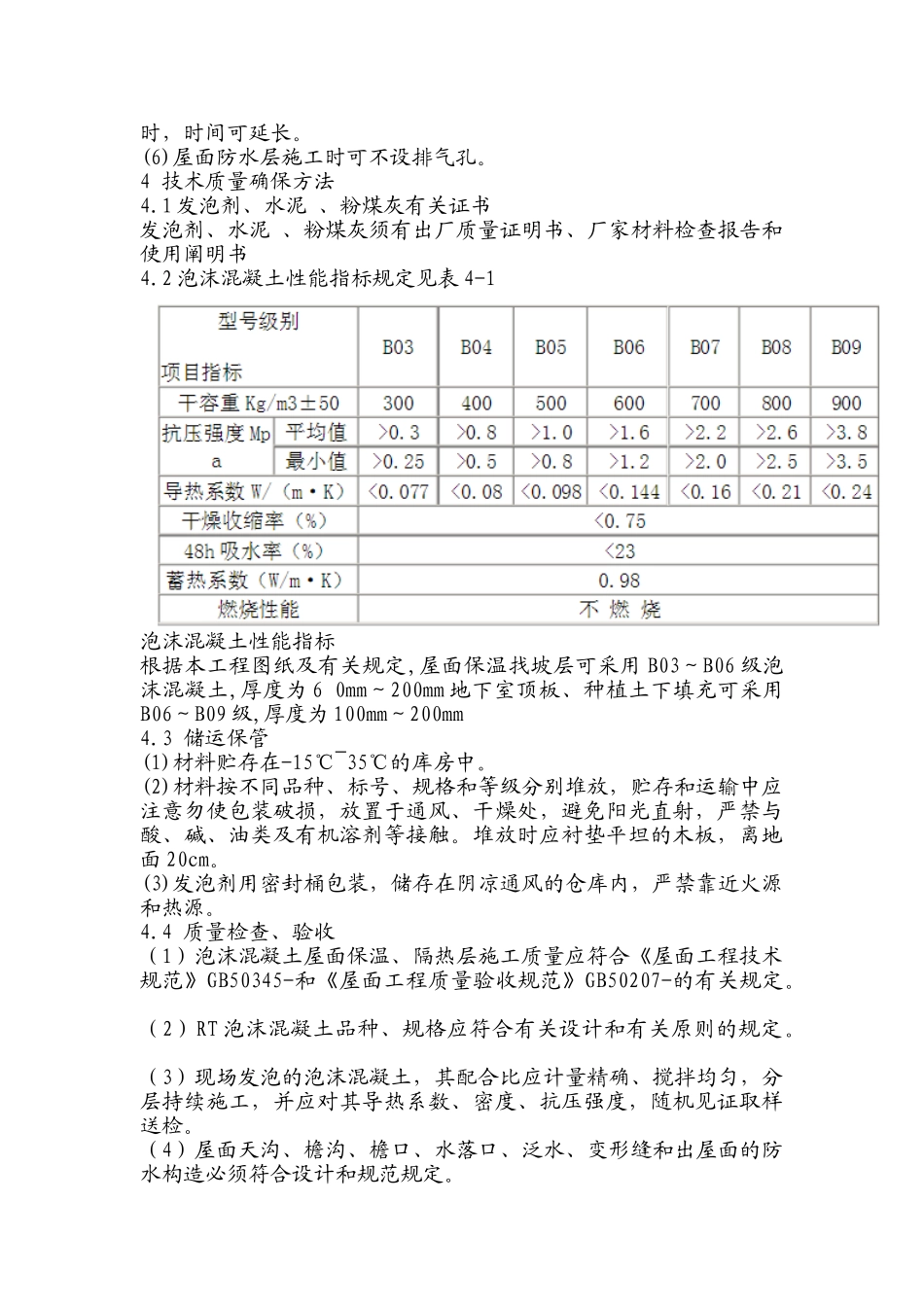

2 机具配备 详见表泡沫混凝土屋面保温施工方案表2
3 施工条件(1)屋面构造层施工完毕并符合《钢筋混凝土构造工程施工质量验收》(2)屋面构造层中多个设施基础、预埋管件等安装完毕并验收合格
(3)多个高差,标高控制点,控制线经测定管沟,排水沟测定完毕,并验收合格
(4)屋面构造表面应平整,干净
4 采用材料(1)发泡剂泡沫混凝土以热聚物表面活性剂为有机胶结料的聚合物,通过发泡机的发泡系统,将发泡剂充足发泡
(2)水泥为强度等级 32
5 级的普通硅酸盐水泥
(3)粉煤灰选用Ⅰ、Ⅱ级粉煤灰,并应符合有关原则的规定 (4)水,符合《混凝土拌合用水原则》(JGJ63-89)的规定
5 施工管理组织机构 现场施工管理人员及施工工人计划安排 10 人,每天完毕工程量 80-130m3
3 施工办法及工艺3
1 施工办法 (1)配制泡沫浆体,根据混凝土发泡剂的配比和生产工艺,配制发泡浆体
(2)拌制水泥浆,按设计选用的泡沫混凝土型号,先将定量的水加入搅拌机,再将称量好的水泥、粉煤灰等添加料投入搅拌内搅拌,时间不少于 2 分钟
(3)将预发泡沫倒入水泥浆体的搅拌机中,搅拌约 6 分钟,使水泥泡沫浆料达成均质化规定,即可进行现场直接浇筑或泵送浇筑
预拌好的水泥泡沫浆料应在 4 小时内用完
2 施工工艺 (1)基层解决:基层钢筋混凝土板面必须清扫干净,无松动、空鼓、起砂掉灰等现象
(2)浇捣泡沫混凝土 a
将泡沫混凝土中预埋件、预留孔(水管、排水孔等)在浇筑泡沫混凝土前做好,严禁在浇筑后在保温隔热层上凿孔打洞
按设计选定的保温层厚度,设定浇筑面标高线,有找坡规定
