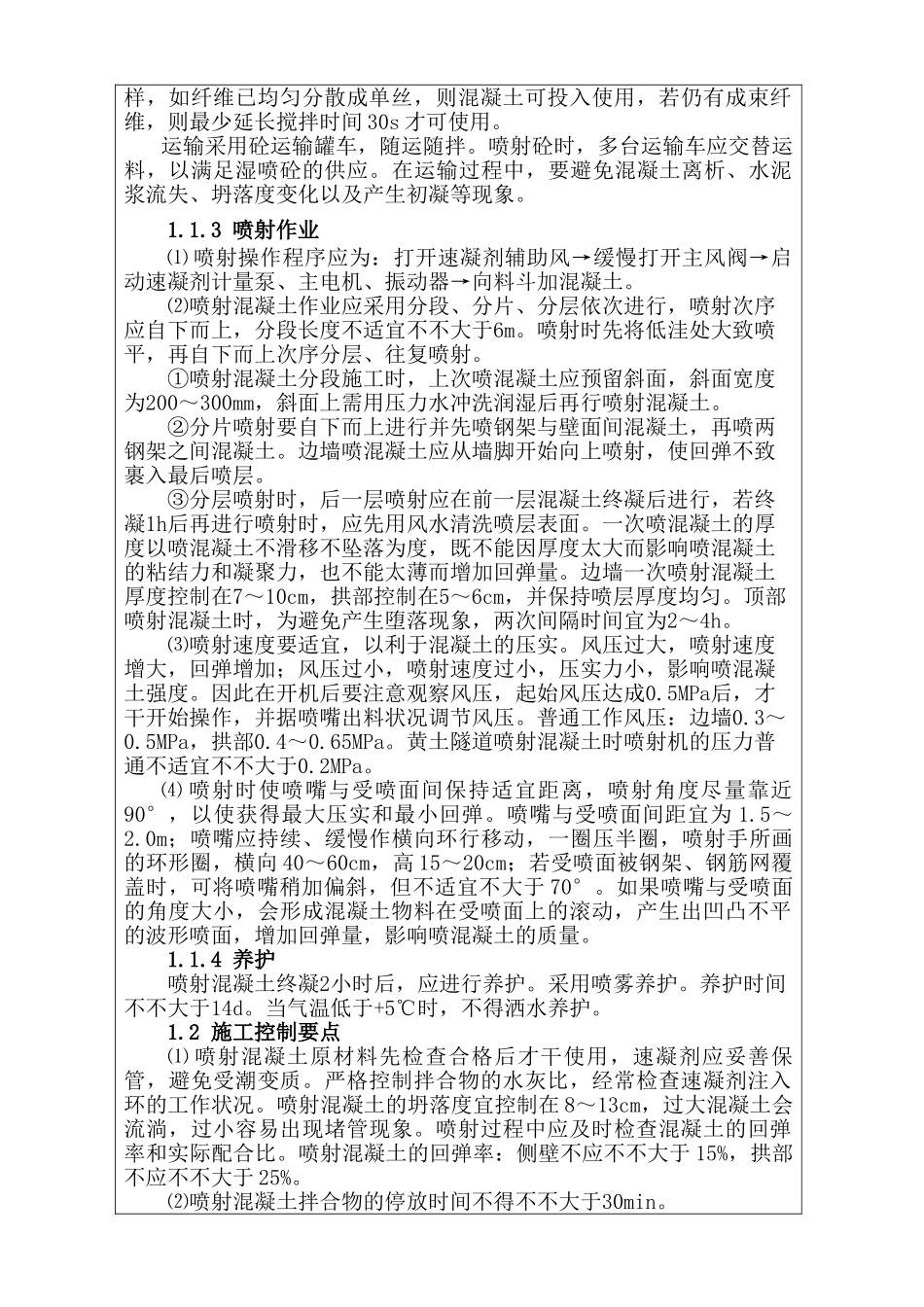

技术交底书签证表工程名称玉皇庙隧道交底编号交底里程交底项目喷射混凝土施工交底内容:玉皇庙隧道喷射混凝土施工工艺及质量安全控制1.1 喷射混凝土施工隧道早期支护喷射混凝土采用湿喷工艺。喷射混凝土在洞外拌和站集中拌和,由混凝土搅拌运输车运至洞内,采用湿喷机喷射作业。在隧道开挖完毕后,先喷射4cm厚混凝土封闭岩面,然后打设锚杆、架立钢架、挂钢筋网,对初喷岩面进行清理后复喷至设计厚度。施工工艺见图1。1.1.1 喷射前准备⑴喷射前应对受喷岩面进行解决。普通岩面可用高压水冲洗受喷岩面的浮尘、岩屑,当岩面遇水容易潮解、泥化时,宜采用高压风吹净岩面。若为泥、砂质岩面时应挂设细钢筋网(网格宜不不不大于20×20mm、线径宜不大于3mm),用环向钢筋和锚钉或钢架固定,使其密贴受喷面,以提高喷射混凝土的附着力。喷射混凝土前,宜先喷一层水泥砂浆,待终凝后再喷射混凝土。⑵设立控制喷射混凝土厚度的标志,普通采用埋设钢筋头做标志,亦可在喷射时插入长度比设计厚度大5cm的铁丝,每1~2m设一根,作为施工控制用。⑶检查机具设备和风、水、电等管线路,湿喷机就位,并试运转。① 选用的空压机应满足喷射机工作风压和耗风量的规定;压风进入喷射机前必须进行油水分离;② 输料管应能承受 0.8MPa 以上的压力,并应有良好的耐磨性能;③ 确保作业区内含有良好通风和照明条件。④ 喷射作业的环境温度不得低于 5℃。图 1 湿喷混凝土施工工艺框图质量检查 合格断面检查压力风清理基面断面整修埋设检测标记桩喷射混凝土喷射机就位混凝土养护预拌喷射砼不合格不合格合格⑷若遇受喷面有涌水、渗水或潮湿的岩面,喷射前应按不同状况进行解决。①大股涌水宜采用注浆堵水后再喷射混凝土。②小股水或裂隙渗漏水宜采用岩面注浆或导管引排后再喷射混凝土。③大面积潮湿的岩面宜采用粘结性强的混凝土,如添加外加剂、掺合料以改善混凝土的性能。1.1.2 喷浆料搅拌、运输湿喷砼搅拌采用全自动计量强制式搅拌机,施工配料应严格按配合比进行操作,速凝剂在喷射机喂料时加入。纤维混凝土的搅拌工艺应确保纤维在拌合物中分散均匀,不产生结团,宜优先采用将纤维、水泥、粗细骨料先干拌后加水湿拌的办法,且干拌时间不得少于 1.5min,或采用先投放水泥、粗细骨料和水,在拌合过程中分散加入纤维的办法。搅拌时间应通过现场搅拌实验拟定,并应较普通混凝土规定的搅拌时间延长 1~2min,采用先干拌后加水的搅拌方式时,干拌时间不适宜不大于...
