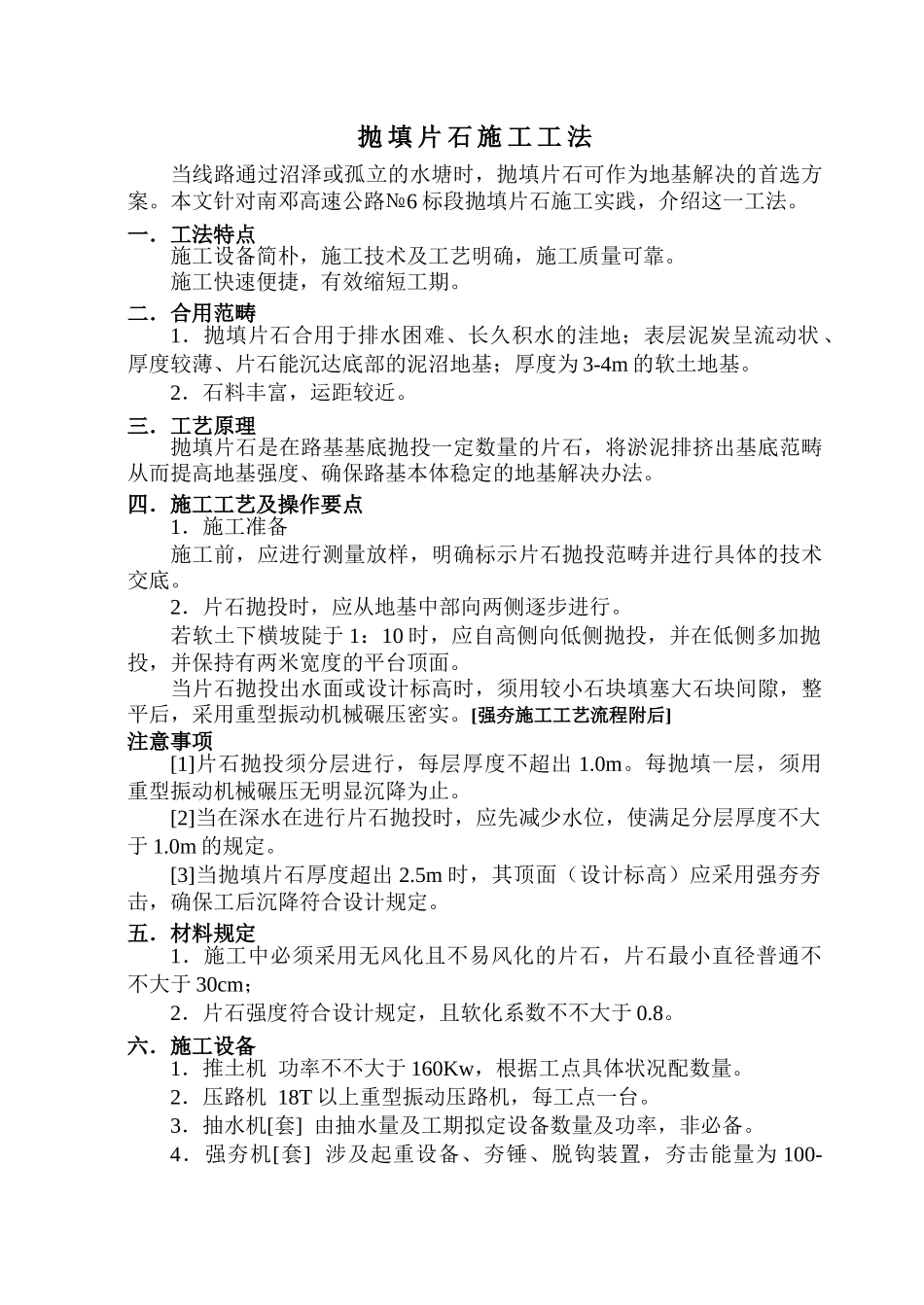

抛 填 片 石 施 工 工 法当线路通过沼泽或孤立的水塘时,抛填片石可作为地基解决的首选方案
本文针对南邓高速公路№6 标段抛填片石施工实践,介绍这一工法
一.工法特点施工设备简朴,施工技术及工艺明确,施工质量可靠
施工快速便捷,有效缩短工期
二.合用范畴1.抛填片石合用于排水困难、长久积水的洼地;表层泥炭呈流动状 、厚度较薄、片石能沉达底部的泥沼地基;厚度为 3-4m 的软土地基
2.石料丰富,运距较近

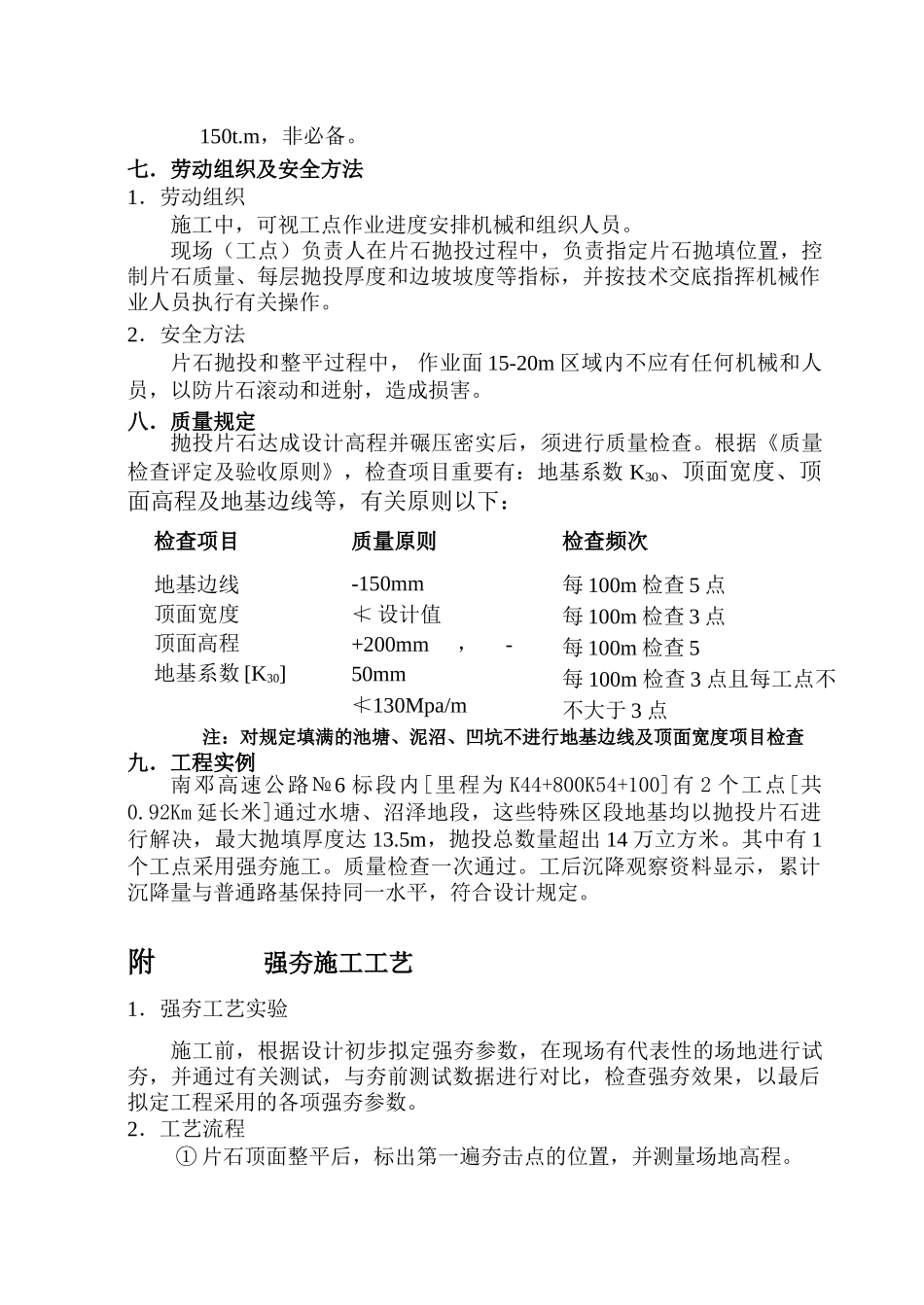

三.工艺原理抛填片石是在路基基底抛投一定数量的片石,将淤泥排挤出基底范畴从而提高地基强度、确保路基本体稳定的地基解决办法
四.施工工艺及操作要点1.施工准备 施工前,应进行测量放样,明确标示片石抛投范畴并进行具体的技术交底
2.片石抛投时,应从地基中部向两侧逐步进行
若软土下横坡陡于 1:10 时,应自高侧向低侧抛投,并在低侧多加抛投,并保持有两米宽度的平台顶面
当片石抛投出水面或设计标高时,须用较小石块填塞大石块间隙,整平后,采用重型振动机械碾压密实
[强夯施工工艺流程附后]注意事项[1]片石抛投须分层进行,每层厚度不超出 1
每抛填一层,须用重型振动机械碾压无明显沉降为止
[2]当在深水在进行片石抛投时,应先减少水位,使满足分层厚度不大于 1
0m 的规定
[3]当抛填片石厚度超出 2
5m 时,其顶面(设计标高)应采用强夯夯击,确保工后沉降符合设计规定
五.材料规定1.施工中必须采用无风化且不易风化的片石,片石最小直径普通不不大于 30cm; 2.片石强度符合设计规定,且软化系数不不大于 0
六.施工设备1.推土机 功率不不大于 160Kw,根据工点具体状况配数量
2.压路机 18T 以上重型振动压路机,每工点一台
3.抽水机[套] 由抽水量及工期拟定设备数量及功率,非必备
4.强夯机[套] 涉及起重设备、夯锤、脱钩装置,夯击能量为 100-150t
