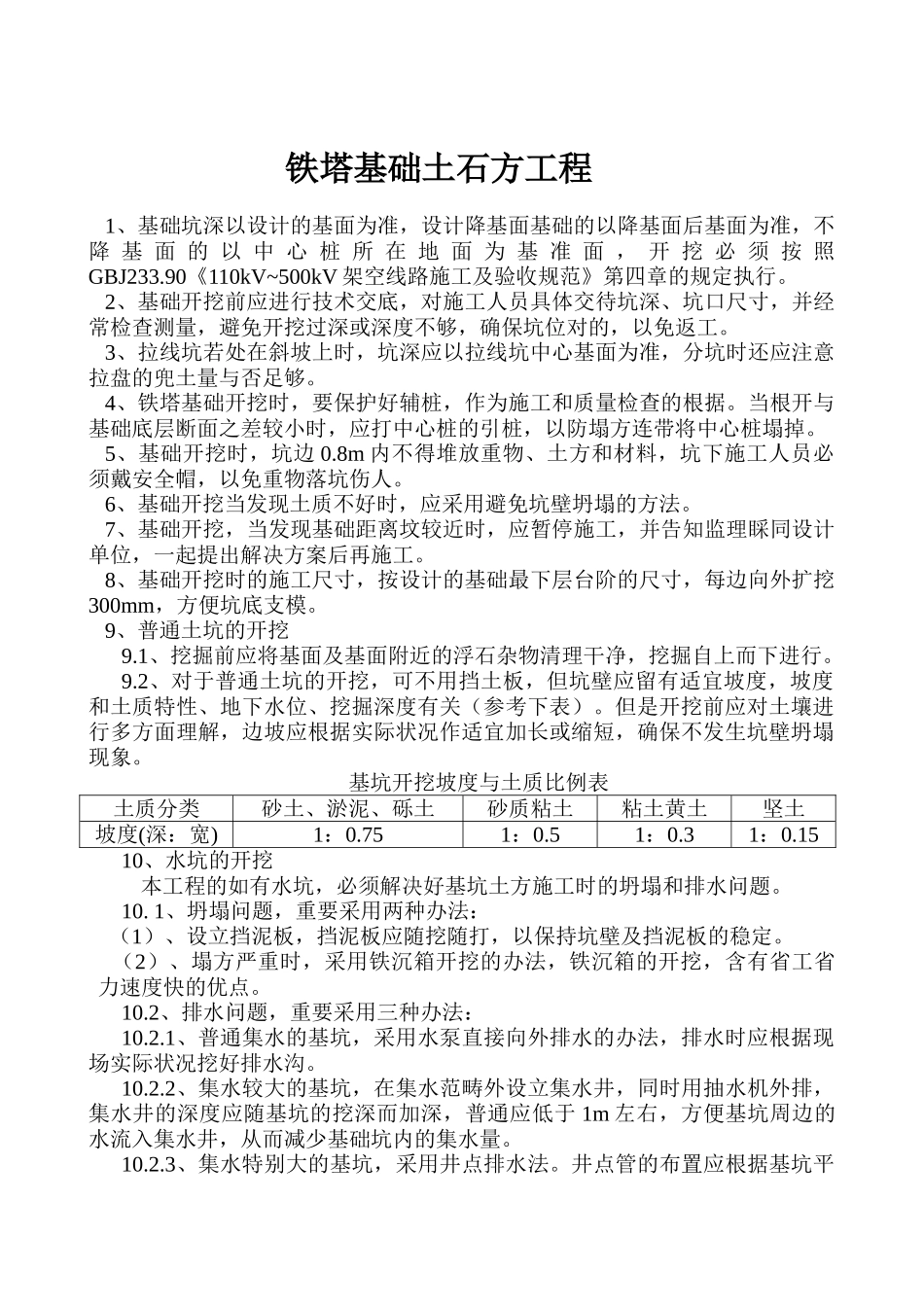

铁塔基础土石方工程1、基础坑深以设计的基面为准,设计降基面基础的以降基面后基面为准,不降 基 面 的 以 中 心 桩 所 在 地 面 为 基 准 面 , 开 挖 必 须 按 照GBJ233.90《110kV~500kV 架空线路施工及验收规范》第四章的规定执行。2、基础开挖前应进行技术交底,对施工人员具体交待坑深、坑口尺寸,并经常检查测量,避免开挖过深或深度不够,确保坑位对的,以免返工。3、拉线坑若处在斜坡上时,坑深应以拉线坑中心基面为准,分坑时还应注意拉盘的兜土量与否足够。4、铁塔基础开挖时,要保护好辅桩,作为施工和质量检查的根据。当根开与基础底层断面之差较小时,应打中心桩的引桩,以防塌方连带将中心桩塌掉。5、基础开挖时,坑边 0.8m 内不得堆放重物、土方和材料,坑下施工人员必须戴安全帽,以免重物落坑伤人。6、基础开挖当发现土质不好时,应采用避免坑壁坍塌的方法。7、基础开挖,当发现基础距离坟较近时,应暂停施工,并告知监理睬同设计单位,一起提出解决方案后再施工。8、基础开挖时的施工尺寸,按设计的基础最下层台阶的尺寸,每边向外扩挖300mm,方便坑底支模。9、普通土坑的开挖9.1、挖掘前应将基面及基面附近的浮石杂物清理干净,挖掘自上而下进行。9.2、对于普通土坑的开挖,可不用挡土板,但坑壁应留有适宜坡度,坡度和土质特性、地下水位、挖掘深度有关(参考下表)。但是开挖前应对土壤进行多方面理解,边坡应根据实际状况作适宜加长或缩短,确保不发生坑壁坍塌现象。基坑开挖坡度与土质比例表土质分类砂土、淤泥、砾土砂质粘土粘土黄土坚土坡度(深:宽)1:0.751:0.51:0.31:0.1510、水坑的开挖本工程的如有水坑,必须解决好基坑土方施工时的坍塌和排水问题。10. 1、坍塌问题,重要采用两种办法: (1)、设立挡泥板,挡泥板应随挖随打,以保持坑壁及挡泥板的稳定。 (2)、塌方严重时,采用铁沉箱开挖的办法,铁沉箱的开挖,含有省工省力速度快的优点。10.2、排水问题,重要采用三种办法:10.2.1、普通集水的基坑,采用水泵直接向外排水的办法,排水时应根据现场实际状况挖好排水沟。10.2.2、集水较大的基坑,在集水范畴外设立集水井,同时用抽水机外排,集水井的深度应随基坑的挖深而加深,普通应低于 1m 左右,方便基坑周边的水流入集水井,从而减少基础坑内的集水量。10.2.3、集水特别大的基坑,采用井点排水法。井点管的布置应根据基坑平面、土质和地下水的流向,减少水位的深度规定采...
