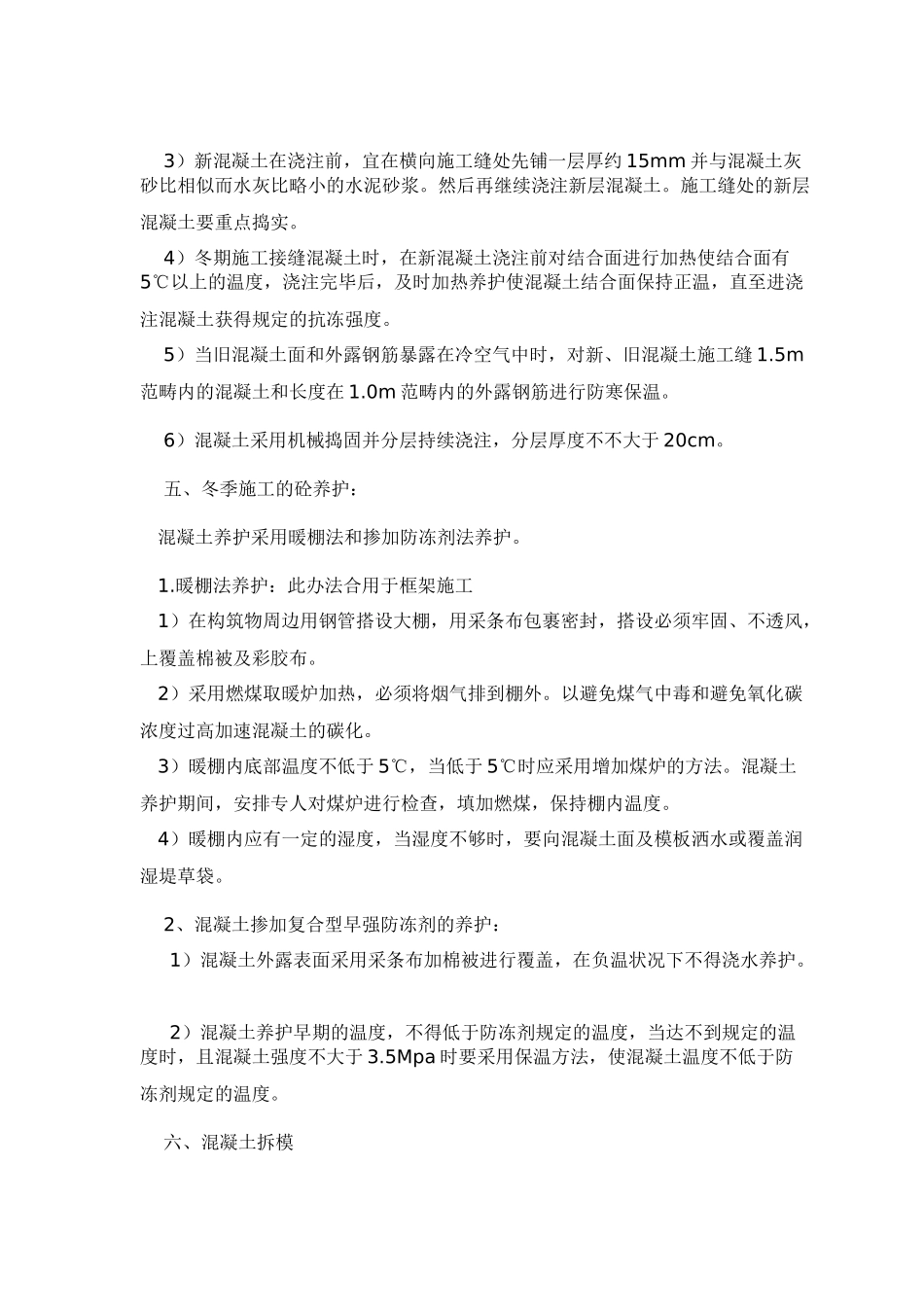

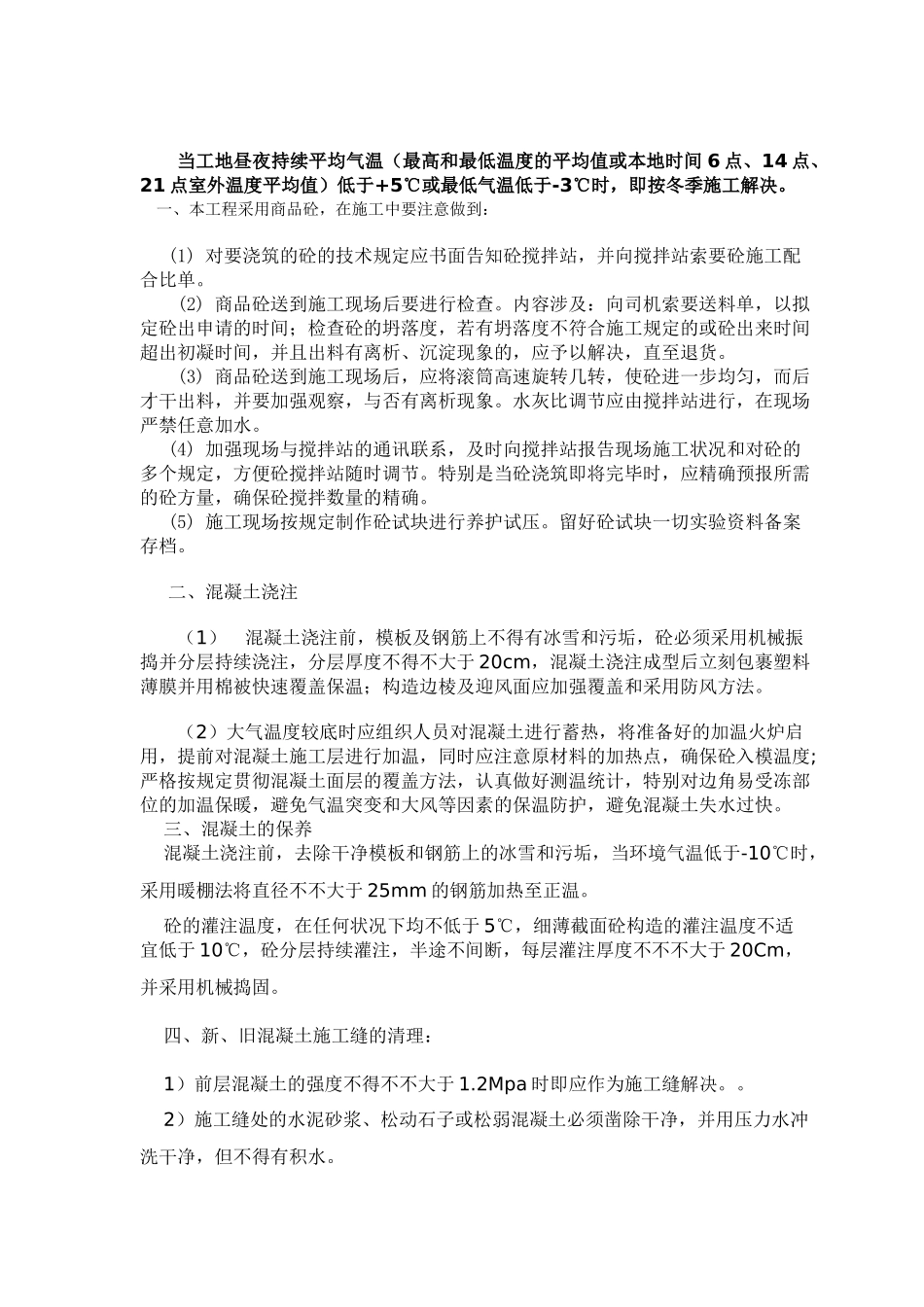

当工地昼夜持续平均气温(最高和最低温度的平均值或本地时间 6 点、14 点、21 点室外温度平均值)低于+5℃或最低气温低于-3℃时,即按冬季施工解决
一、本工程采用商品砼,在施工中要注意做到:(1) 对要浇筑的砼的技术规定应书面告知砼搅拌站,并向搅拌站索要砼施工配合比单
(2) 商品砼送到施工现场后要进行检查
内容涉及:向司机索要送料单,以拟定砼出申请的时间;检查砼的坍落度,若有坍落度不符合施工规定的或砼出来时间超出初凝时间,并且出料有离析、沉淀现象的,应予以解决,直至退货
(3) 商品砼送到施工现场后,应将滚筒高速旋转几转,使砼进一步均匀,而后才干出料,并要加强观察,与否有离析现象
水灰比调节应由搅拌站进行,在现场严禁任意加水
(4) 加强现场与搅拌站的通讯联系,及时向搅拌站报告现场施工状况和对砼的多个规定,方便砼搅拌站随时调节
特别是当砼浇筑即将完毕时,应精确预报所需的砼方量,确保砼搅拌数量的精确
(5) 施工现场按规定制作砼试块进行养护试压
留好砼试块一切实验资料备案存档
二、混凝土浇注(1) 混凝土浇注前,模板及钢筋上不得有冰雪和污垢,砼必须采用机械振捣并分层持续浇注,分层厚度不得不大于 20cm,混凝土浇注成型后立刻包裹塑料薄膜并用棉被快速覆盖保温;构造边棱及迎风面应加强覆盖和采用防风方法
(2)大气温度较底时应组织人员对混凝土进行蓄热,将准备好的加温火炉启用,提前对混凝土施工层进行加温,同时应注意原材料的加热点,确保砼入模温度;严格按规定贯彻混凝土面层的覆盖方法,认真做好测温统计,特别对边角易受冻部位的加温保暖,避免气温突变和大风等因素的保温防护,避免混凝土失水过快
三、混凝土的保养 混凝土浇注前,去除干净模板和钢筋上的冰雪和污垢,当环境气温低于-10℃时,采用暖棚法将直径不不大于 25mm 的钢筋加热至正温
砼的灌注温度,在任何状况下均不低于
