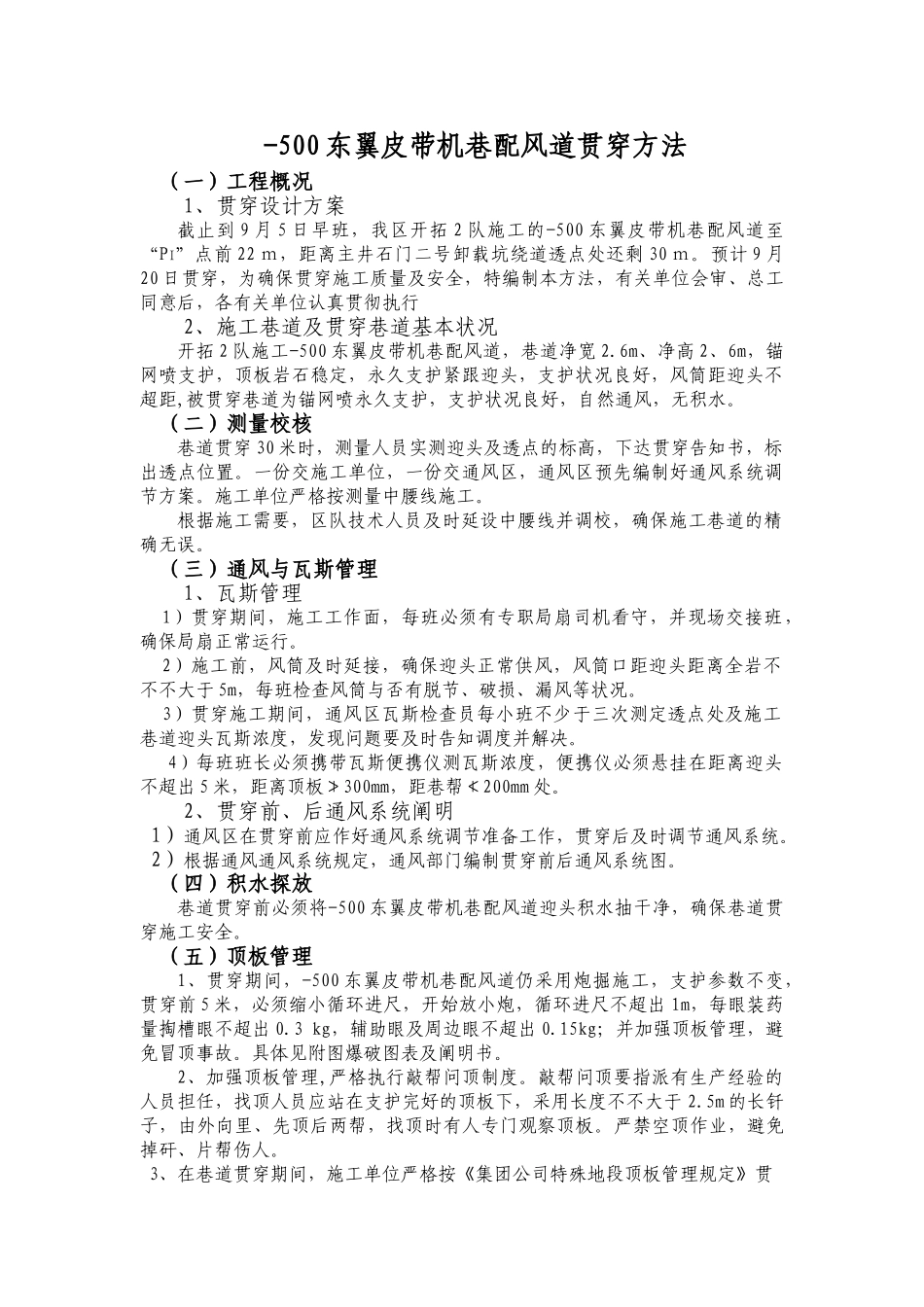

-500 东翼皮带机巷配风道贯穿方法(一)工程概况1、贯穿设计方案截止到 9 月 5 日早班,我区开拓 2 队施工的-500 东翼皮带机巷配风道至“PI”点前 22 m,距离主井石门二号卸载坑绕道透点处还剩 30 m。预计 9 月20 日贯穿,为确保贯穿施工质量及安全,特编制本方法,有关单位会审、总工同意后,各有关单位认真贯彻执行2、施工巷道及贯穿巷道基本状况开拓 2 队施工-500 东翼皮带机巷配风道,巷道净宽 2.6m、净高 2、6m,锚网喷支护,顶板岩石稳定,永久支护紧跟迎头,支护状况良好,风筒距迎头不超距,被贯穿巷道为锚网喷永久支护,支护状况良好,自然通风,无积水。(二)测量校核巷道贯穿 30 米时,测量人员实测迎头及透点的标高,下达贯穿告知书,标出透点位置。一份交施工单位,一份交通风区,通风区预先编制好通风系统调节方案。施工单位严格按测量中腰线施工。根据施工需要,区队技术人员及时延设中腰线并调校,确保施工巷道的精确无误。(三)通风与瓦斯管理1、瓦斯管理1)贯穿期间,施工工作面,每班必须有专职局扇司机看守,并现场交接班,确保局扇正常运行。2)施工前,风筒及时延接,确保迎头正常供风,风筒口距迎头距离全岩不不不大于 5m,每班检查风筒与否有脱节、破损、漏风等状况。3)贯穿施工期间,通风区瓦斯检查员每小班不少于三次测定透点处及施工巷道迎头瓦斯浓度,发现问题要及时告知调度并解决。4)每班班长必须携带瓦斯便携仪测瓦斯浓度,便携仪必须悬挂在距离迎头不超出 5 米,距离顶板≯300mm,距巷帮≮200mm 处。2、贯穿前、后通风系统阐明 1)通风区在贯穿前应作好通风系统调节准备工作,贯穿后及时调节通风系统。 2)根据通风通风系统规定,通风部门编制贯穿前后通风系统图。(四)积水探放巷道贯穿前必须将-500 东翼皮带机巷配风道迎头积水抽干净,确保巷道贯穿施工安全。(五)顶板管理1、贯穿期间,-500 东翼皮带机巷配风道仍采用炮掘施工,支护参数不变,贯穿前 5 米,必须缩小循环进尺,开始放小炮,循环进尺不超出 1m,每眼装药量掏槽眼不超出 0.3 kg,辅助眼及周边眼不超出 0.15kg;并加强顶板管理,避免冒顶事故。具体见附图爆破图表及阐明书。2、加强顶板管理,严格执行敲帮问顶制度。敲帮问顶要指派有生产经验的人员担任,找顶人员应站在支护完好的顶板下,采用长度不不大于 2.5m 的长钎子,由外向里、先顶后两帮,找顶时有人专门观察顶板。严禁空顶作业,避免掉矸、片...
