固结灌浆施工工艺固结灌浆施工按照设计文献以及《水工建筑物水泥灌浆施工规范》DLT5184 的规定进行施工

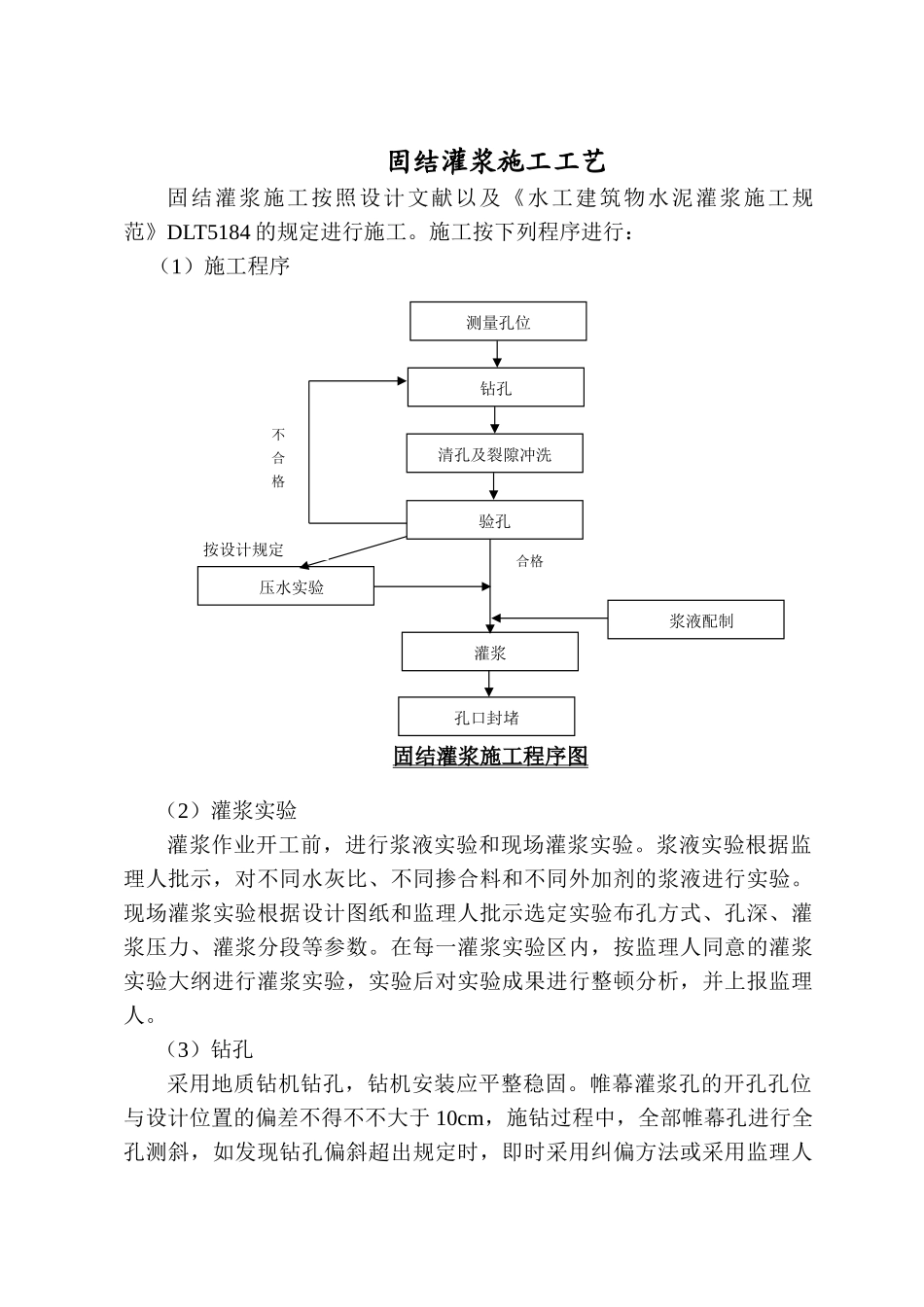

施工按下列程序进行:(1)施工程序固结灌浆施工程序图(2)灌浆实验灌浆作业开工前,进行浆液实验和现场灌浆实验
浆液实验根据监理人批示,对不同水灰比、不同掺合料和不同外加剂的浆液进行实验
现场灌浆实验根据设计图纸和监理人批示选定实验布孔方式、孔深、灌浆压力、灌浆分段等参数
在每一灌浆实验区内,按监理人同意的灌浆实验大纲进行灌浆实验,实验后对实验成果进行整顿分析,并上报监理人
(3)钻孔采用地质钻机钻孔,钻机安装应平整稳固
帷幕灌浆孔的开孔孔位与设计位置的偏差不得不不大于 10cm,施钻过程中,全部帷幕孔进行全孔测斜,如发现钻孔偏斜超出规定时,即时采用纠偏方法或采用监理人合格测量孔位钻孔清孔及裂隙冲洗 压水实验灌浆孔口封堵验孔 浆液配制不合格按设计规定同意的补救方法
严格按照技术规范、施工图纸和监理人规定进行

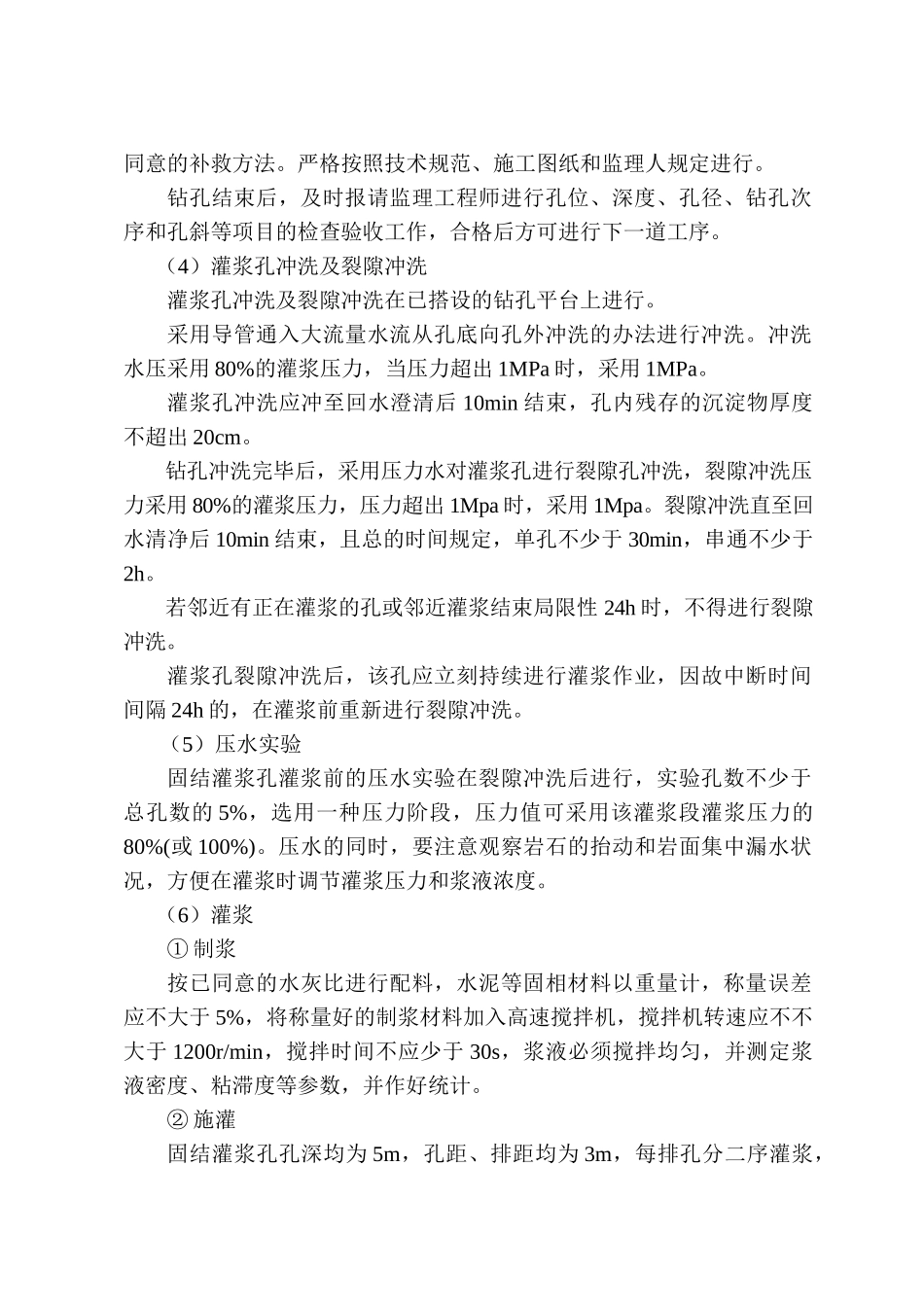

钻孔结束后,及时报请监理工程师进行孔位、深度、孔径、钻孔次序和孔斜等项目的检查验收工作,合格后方可进行下一道工序
(4)灌浆孔冲洗及裂隙冲洗灌浆孔冲洗及裂隙冲洗在已搭设的钻孔平台上进行
采用导管通入大流量水流从孔底向孔外冲洗的办法进行冲洗
冲洗水压采用 80%的灌浆压力,当压力超出 1MPa 时,采用 1MPa
灌浆孔冲洗应冲至回水澄清后 10min 结束,孔内残存的沉淀物厚度不超出 20cm
钻孔冲洗完毕后,采用压力水对灌浆孔进行裂隙孔冲洗,裂隙冲洗压力采用 80%的灌浆压力,压力超出 1Mpa 时,采用 1Mpa
裂隙冲洗直至回水清净后 10min 结束,且总的时间规定,单孔不少于 30min,串通不少于2h
若邻近有正在灌浆的孔或邻近灌浆结束局限性 24h 时,不得进行裂隙冲洗
灌浆孔裂隙冲洗后,该孔应立刻持续进行灌浆作业,因故中断时间间隔 24h 的,在灌浆前
