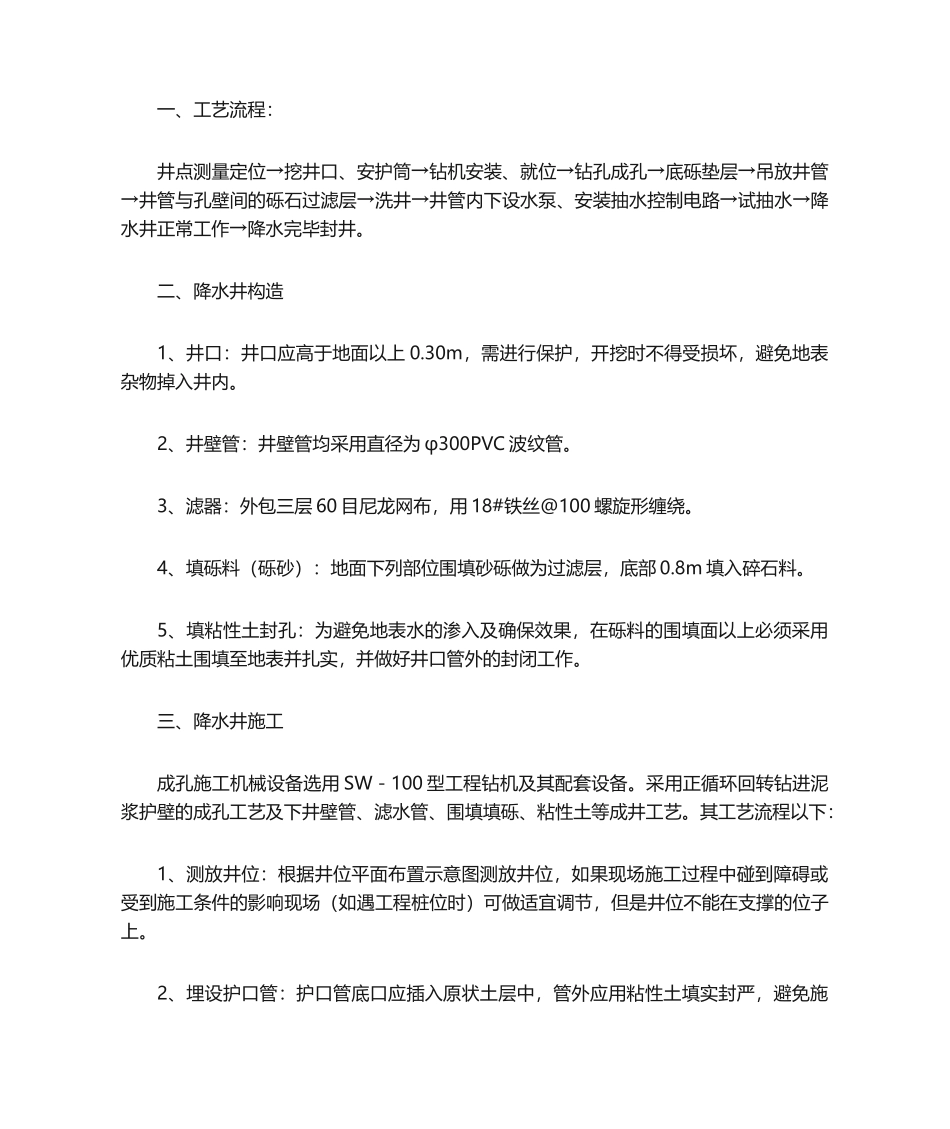

一、工艺流程:井点测量定位→挖井口、安护筒→钻机安装、就位→钻孔成孔→底砾垫层→吊放井管→井管与孔壁间的砾石过滤层→洗井→井管内下设水泵、安装抽水控制电路→试抽水→降水井正常工作→降水完毕封井
二、降水井构造1、井口:井口应高于地面以上 0
30m,需进行保护,开挖时不得受损坏,避免地表杂物掉入井内
2、井壁管:井壁管均采用直径为 φ300PVC 波纹管
3、滤器:外包三层 60 目尼龙网布,用 18#铁丝@100 螺旋形缠绕
4、填砾料(砾砂):地面下列部位围填砂砾做为过滤层,底部 0
8m 填入碎石料
5、填粘性土封孔:为避免地表水的渗入及确保效果,在砾料的围填面以上必须采用优质粘土围填至地表并扎实,并做好井口管外的封闭工作
三、降水井施工成孔施工机械设备选用 SW-100 型工程钻机及其配套设备
采用正循环回转钻进泥浆护壁的成孔工艺及下井壁管、滤水管、围填填砾、粘性土等成井工艺
其工艺流程以下:1、测放井位:根据井位平面布置示意图测放井位,如果现场施工过程中碰到障碍或受到施工条件的影响现场(如遇工程桩位时)可做适宜调节,但是井位不能在支撑的位子上

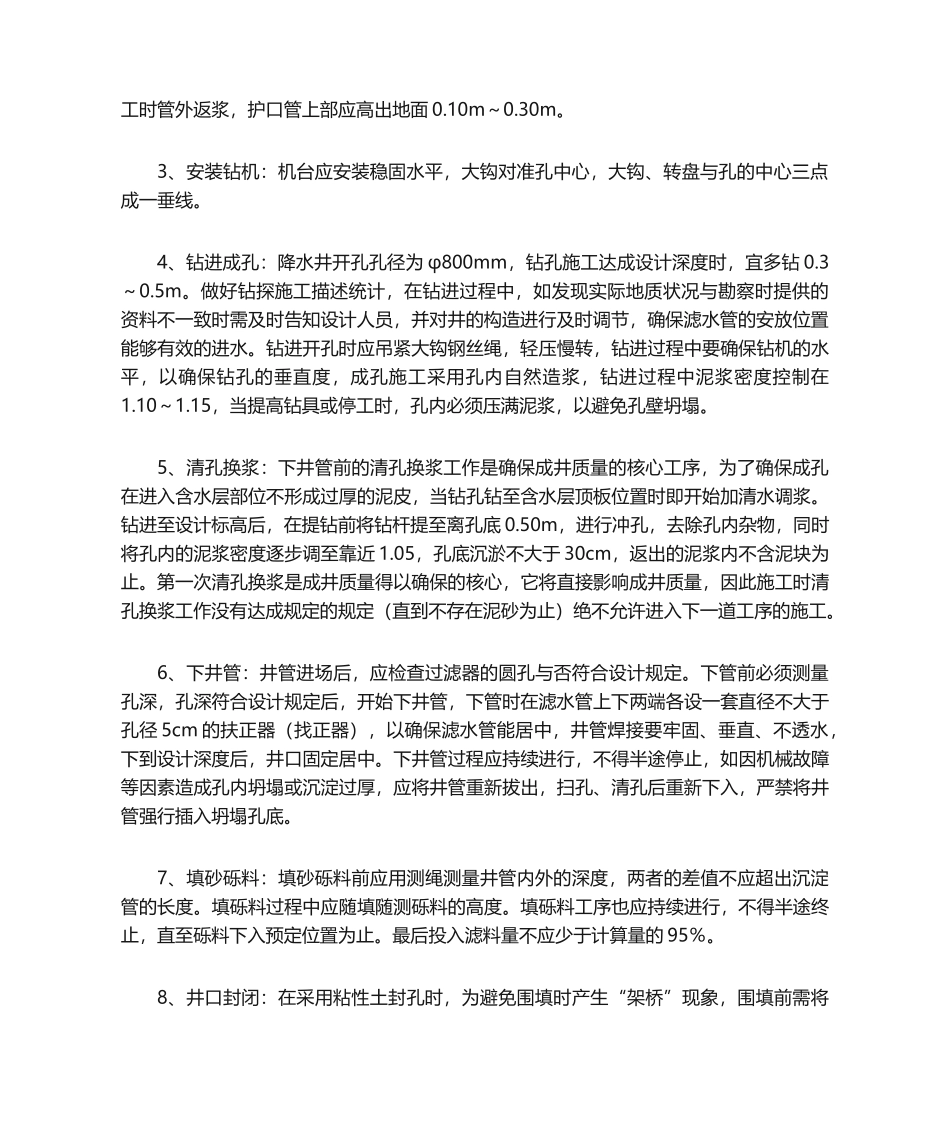

2、埋设护口管:护口管底口应插入原状土层中,管外应用粘性土填实封严,避免施工时管外返浆,护口管上部应高出地面 0
3、安装钻机:机台应安装稳固水平,大钩对准孔中心,大钩、转盘与孔的中心三点成一垂线
4、钻进成孔:降水井开孔孔径为 φ800mm,钻孔施工达成设计深度时,宜多钻 0
做好钻探施工描述统计,在钻进过程中,如发现实际地质状况与勘察时提供的资料不一致时需及时告知设计人员,并对井的构造进行及时调节,确保滤水管的安放位置能够有效的进水
钻进开孔时应吊紧大钩钢丝绳,轻压慢转,钻进过程中要确保钻机的水平,以确保钻孔的垂直度,成孔施工采用孔内自然造浆,钻进过程中泥浆密度控制在1
