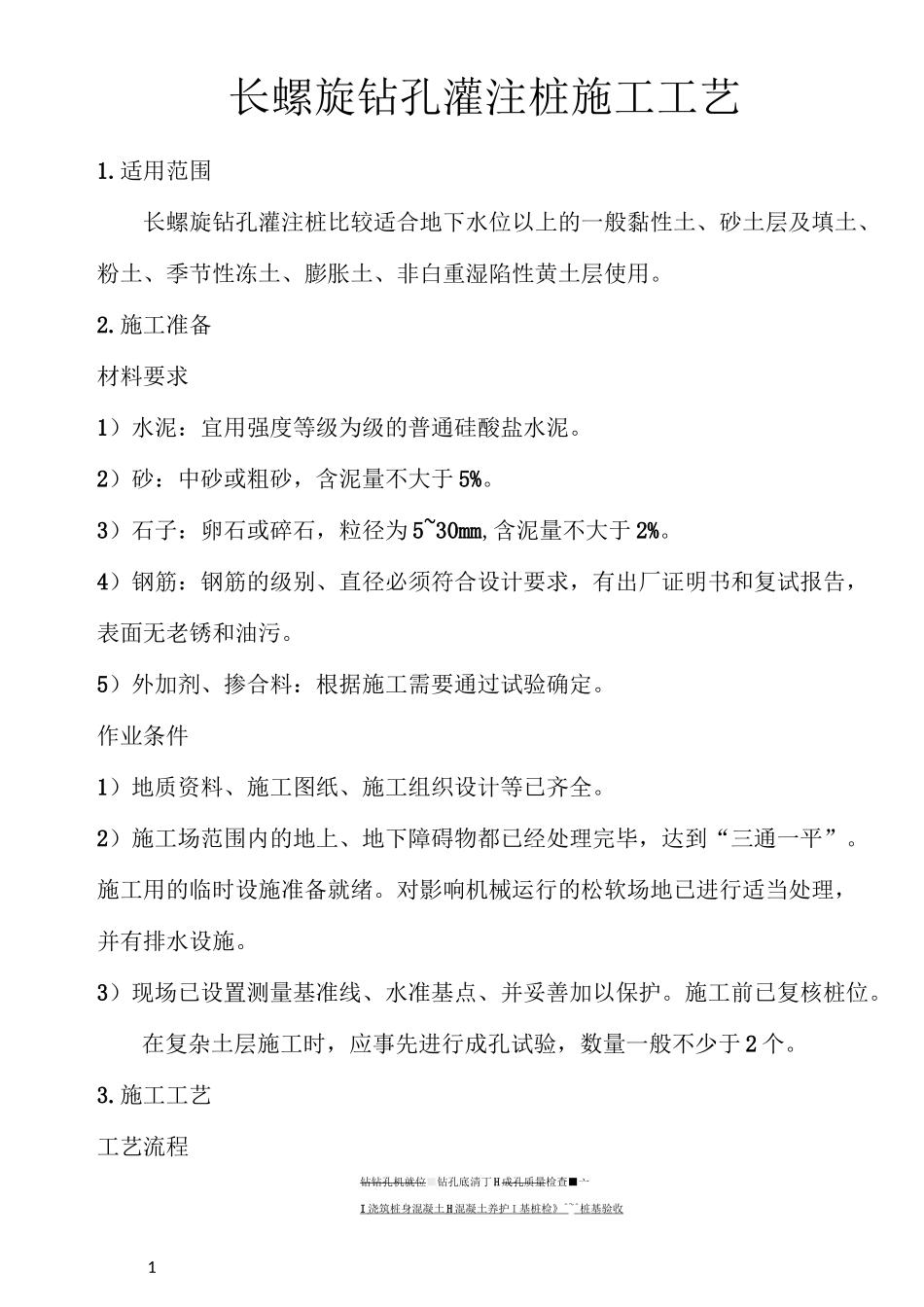

1长螺旋钻孔灌注桩施工工艺1
适用范围长螺旋钻孔灌注桩比较适合地下水位以上的一般黏性土、砂土层及填土、粉土、季节性冻土、膨胀土、非白重湿陷性黄土层使用
施工准备材料要求1)水泥:宜用强度等级为级的普通硅酸盐水泥
2)砂:中砂或粗砂,含泥量不大于 5%
3)石子:卵石或碎石,粒径为 5~30mm,含泥量不大于 2%
4)钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书和复试报告,表面无老锈和油污
5)外加剂、掺合料:根据施工需要通过试验确定
作业条件1)地质资料、施工图纸、施工组织设计等已齐全
2)施工场范围内的地上、地下障碍物都已经处理完毕,达到“三通一平”
施工用的临时设施准备就绪
对影响机械运行的松软场地已进行适当处理,并有排水设施
3)现场已设置测量基准线、水准基点、并妥善加以保护
施工前已复核桩位
在复杂土层施工时,应事先进行成孔试验,数量一般不少于 2 个
施工工艺工艺流程钻钻孔机就位■钻孔底清丁 H 成孔质量检查■亠I 浇筑桩身混凝土 H 混凝土养护 I 基桩检》 ^ ~^ 桩基验收 2操作工艺1)钻孔机就位:认真校正,并保持平稳,不发生倾斜、位移
为准备控制钻孔深度,应在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录
2)钻孔:先调直机架挺杆,对好桩位(用对位圈);启动钻机钻~1m 深,检查一切正常后,再继续钻进,土块随螺栓叶片上升排出孔口,达到设计深度后停钻,提钻杆,检查成孔质量合格后即可移动钻机至下一桩位
3)在钻进过程中,排出孔口的土应随时清除、运走,钻到预订深度后,应在原深度孔转清土,然后停止回转,提钻杆,但先不转动,孔底虚土厚度超过标准时,应分析原因,采取措施处理
4)钻进时如严重塌孔,有大量的泥土时,需回填砂或黏土重新钻孔或往孔内倒少量黏土或石灰粉
如遇岩石块较多的土层,或含水量较大的软塑黏土时,应注意避免提杆晃动引起孔径扩大
