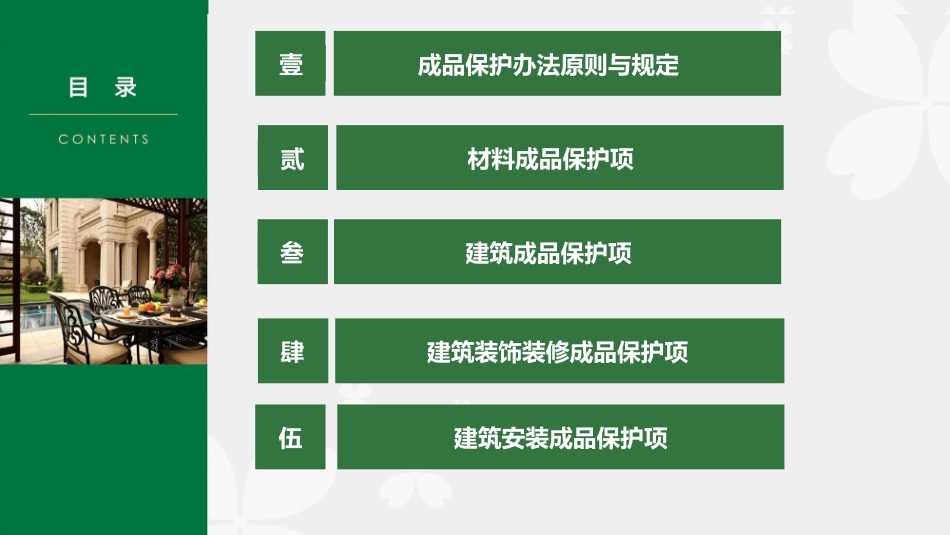

集团建筑工程工艺工法标准-成品保护篇质检部2壹成品保护办法原则与规定叁建筑成品保护项建筑装饰装修成品保护项伍贰材料成品保护项肆建筑安装成品保护项一、1本办法为规范建筑安装工程成品保护工作的技术性企业标准
本办法旨在加强现场成品保护管理,提高承包单位成品保护意识,避免因成品保护工作不到位而造成的成本增加、责任纠纷、工期浪费等现象,维护和保持产品的质量
本办法依据国家现行相关法规、标准,并结合集团管理经验、优秀做法搜集制定的相关成品保护措施
本办法为指导性标准,项目公司根据项目实际情况参照执行
前言范围一、2本办法明确了建筑安装工程成品保护的原则、管理要求,规范了成品保护工作的相关做法
施工单位对施工区域内的所有成品负保护责任,对己方成品和移交接手成品采取必要的成品保护措施
前道工序施工单位在进行必要的成品保护后,与下道工序的施工单位须办理书面交接验收手续,后道工序施工单位即应担负起对前道工序及其施工区域内所有部位的保护责任和义务
双方签字认可后,交总包单位备案,总包单位同时负责全部现场的成品保护的管理和监督责任
分包单位与总包单位或其他分包单位进行工序交接时,须由监理工程师组织进行,经各方签字确认后,接收单位担负起移交成品的直接保护责任,总包单位负管理责任
分包工程验收合格后移交总包单位,移交工作由监理工程师组织进行,经各方签字确认后由总包单位进行成品保护管理,发生损失由总包单位承担
一、3成品保护一般规定5
材料、设备及施工机具搬运过程中应采取措施,防止碰撞或损坏已完工的电梯、墙面、地面、顶棚、门窗、扶手、栏杆及设备设施等成品
管材及配件、卫生洁具(含附件)、灯具、电箱(柜)、元器件等安装材料和成套设备进场时应有符合出厂标准要求的包装,卸货不得采用倾倒方式,不得抛、摔、滚、拖
涂饰工程(粉刷、油漆、涂料等)施工前,应检查已完工的成品保护是否到位;涂饰
