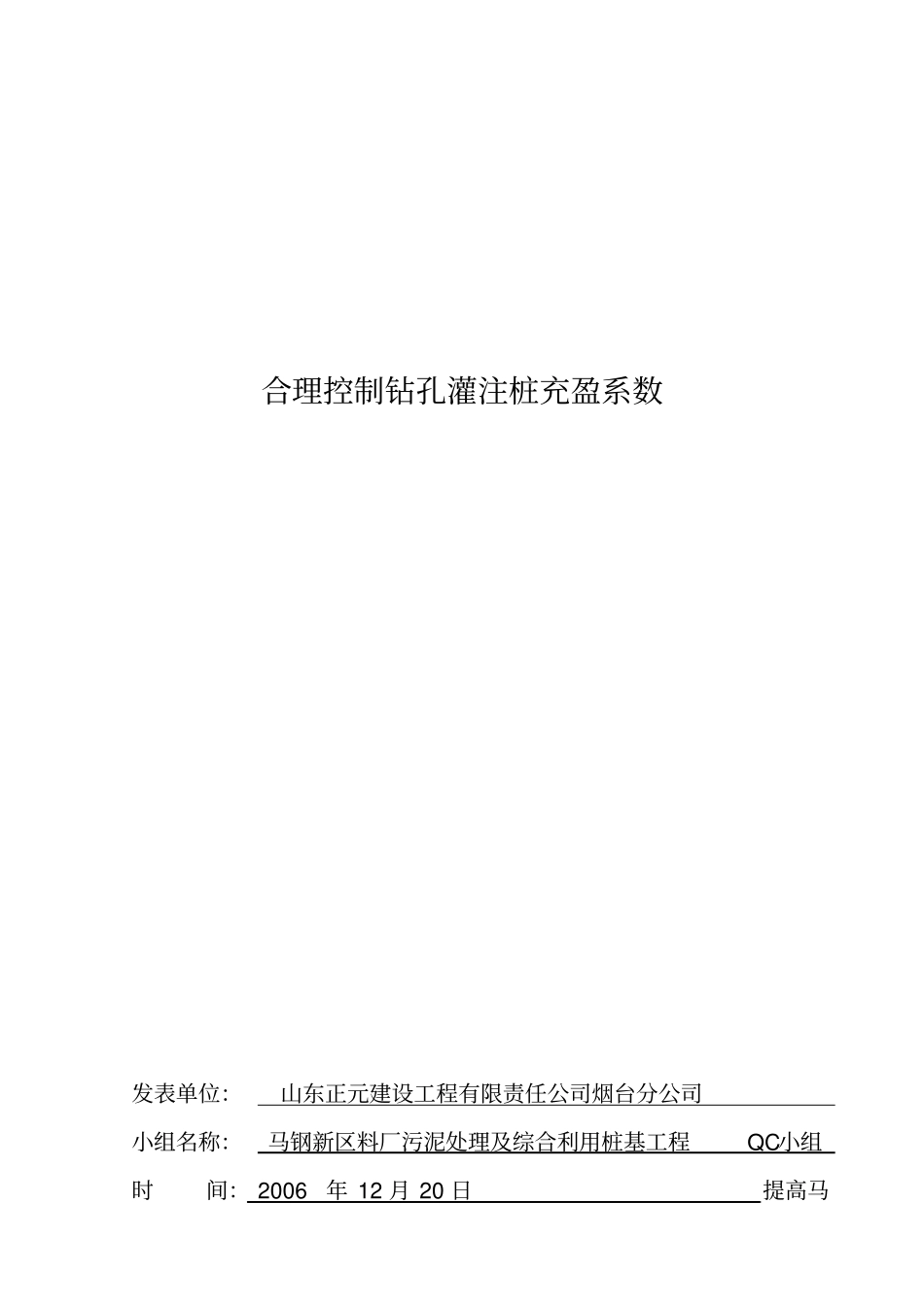

合理控制钻孔灌注桩充盈系数发表单位:山东正元建设工程有限责任公司烟台分公司小组名称:马钢新区料厂污泥处理及综合利用桩基工程QC小组时间: 2006年 12 月 20 日提高马1 钢新区炼钢石灰窑钻孔灌注桩施工效率一、小组简介1、小组名称:马钢新区炼钢石灰窑桩基工程QC 小组2、小组简介:马钢新区炼钢石灰窑桩基工程QC 小组,成立于 2006 年 3 月 5 日,于2006 年 7 月 18 日结束,注册编号 ZYY301 ,是由项目管理人员和工人组成的“现场型” QC小组,小组活动 8 次,完成一个 PDCA循环,达到预期效果
小组成员共有 7 人,全部接受了TQC教育和 ISO9001质量体系培训,人均受教育时间达 50 小时以上
3、小组成员情况登记表:见表1 小组成员情况登记表表 1 姓名性别年龄职务文化程度组内职务臧运民男41 组长中专全面负责刘文才男33 副组长大学组织实施王文增男43 组员大学技术指导杨革发男39 组员高中具体实施陈群吉男52 组员初中具体实施孙飞男32 组员高中具体实施刘佩君男26 组员大学资料收集二、选题理由1
合同工期 75 天,工期紧 (约 600 根桩)
工程施工难度大 ,道路不畅通 ,回填块石大且深 (3
5 米~9 米)换填土难度大
粘土层厚 ,钻进效率低
鉴于上述理由,经QC小组成员认真讨论 : 在短的工期 (75天), 大的工作量 ( 约 600 根桩), 道路不畅通 ( 钢筋, 砼均不能及时到达现场), 粘土层厚( 一般钻进工艺成孔效率低), 在上述条件下要想把工程进度, 质量提起来
2 首先要解决施工效率 , 因此确定该课题 , 开展 QC小组活动

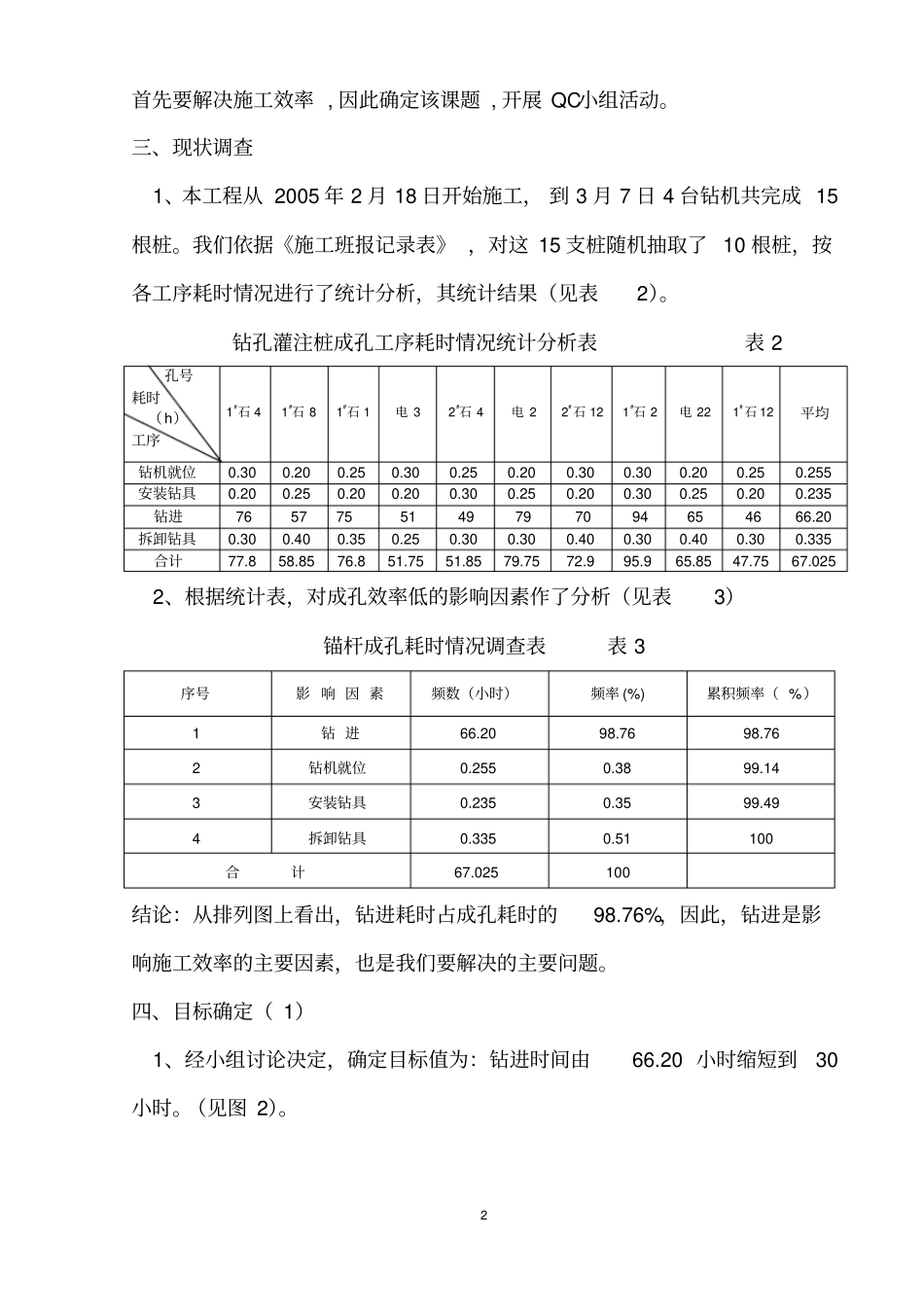

三、现状调查1、本工程从 2005 年 2 月 18 日开始施工, 到 3 月 7 日 4 台钻机共完成 15根桩
我们依据《施工班报记录表》 ,对这 1
