********标施工技术、安全交底(三级交底)工程名称*** 桥交底部位盆式橡胶支座安装交底人姓名部门职务被交底人姓 名班 组姓 名班 组项目经理安全主管领导技术负责人交底时间年月日施工技术、环境与安全交底书(三级)工程名称***** 分项工程名称盆式橡胶支座安装主桥 6#、7#墩盆式橡胶支座安装一.支垫砼浇注及螺栓孔预留1、在绑扎6#、7#墩盖梁钢筋时,必须根据其墩顶或盖梁和支座垫石的钢筋布置图将支座垫石钢筋连同盖梁或墩身钢筋一同绑扎好
同时,在支座预留锚栓孔的位置插上4 个用塑料膜包裹的主墩为直径24cm,长度40cm 的圆木过渡墩为直径12cm,长度 30cm 的 PVC 管,用于预留支座锚栓孔
锚栓孔的平面尺寸为主墩固定支座65×65cm,单向支座62×71cm,双向支座 63×63cm
过渡墩单向支座91×89cm,双向支座 91×75
支座垫石钢筋绑扎完成后, 应对其钢筋网布置、 圆木布置的位置进行认真的检查,确保其符合设计和规范要求
2、在墩身或盖梁浇注砼时,应注意防止支座垫石的PVC 管移位
砼浇注完后应及时抽动PVC 管,防止其与砼粘接
砼浇注完三天后,才能安排浇注支座垫石施工,支座垫石尺寸应符合设计要求
3、支座垫石砼浇注前先安排人员将支座垫石钢筋网清理干净,木工组根据支座垫石的几何尺寸安装好木模,测量人员将标高引到木模上,施工人员据此控制其顶面的标高

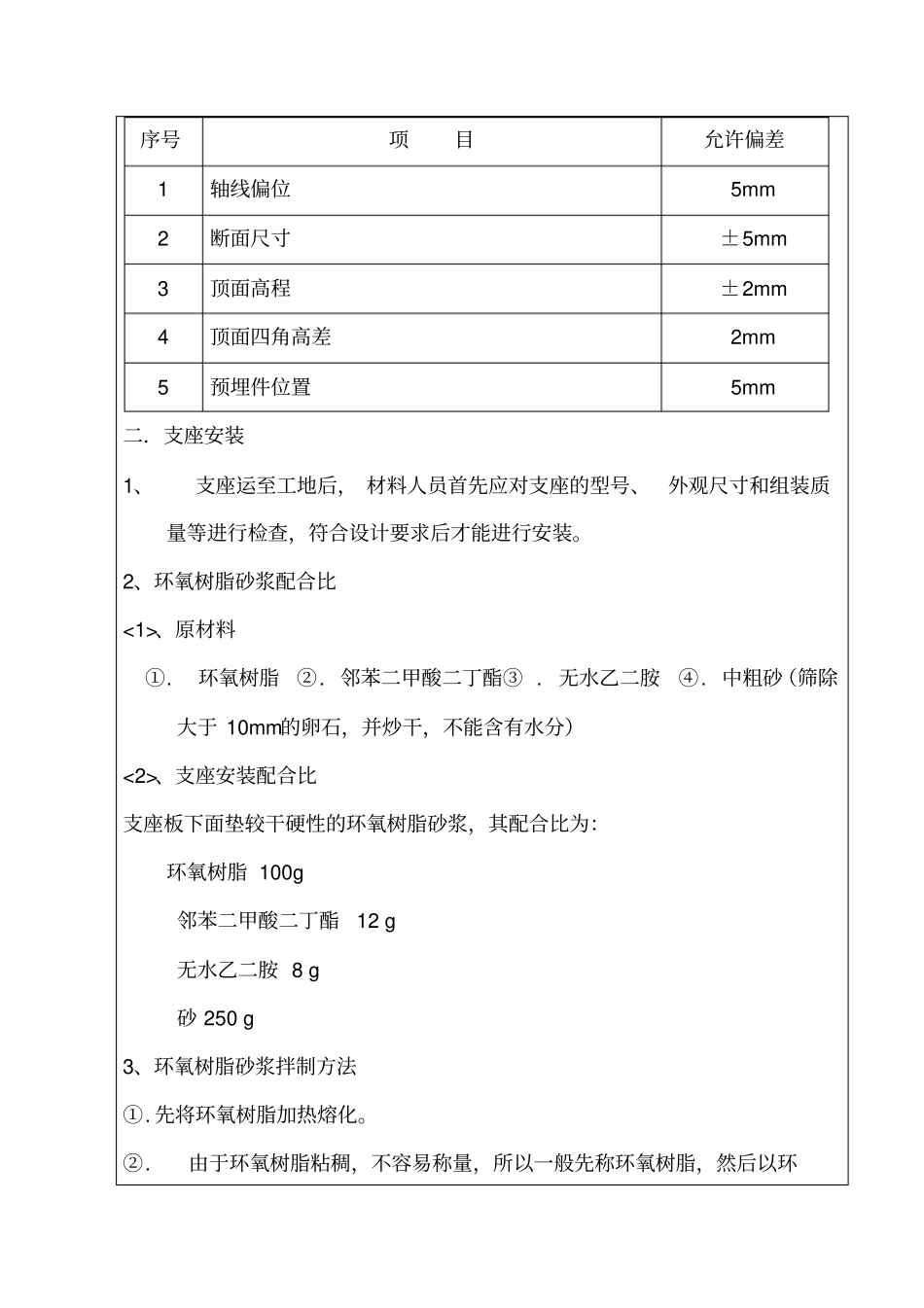

4、支座垫石成型后,测量人员应及时核实支座顶面标高及支座锚栓孔的位置,除标高应符合设计要求外,还应注意两个方向的四角高差不得大于 2mm ,以保证平面两个方向的水平,支座垫石允许偏差如下表:序号项目允许偏差1 轴线偏位5mm 2 断面尺寸±5mm 3 顶面高程±2mm 4 顶面四角高差2mm 5 预埋件位置5mm 二.支座安装1、支座运至工地后, 材料人员首先应对支座的型号、外观尺寸和组装质量等
