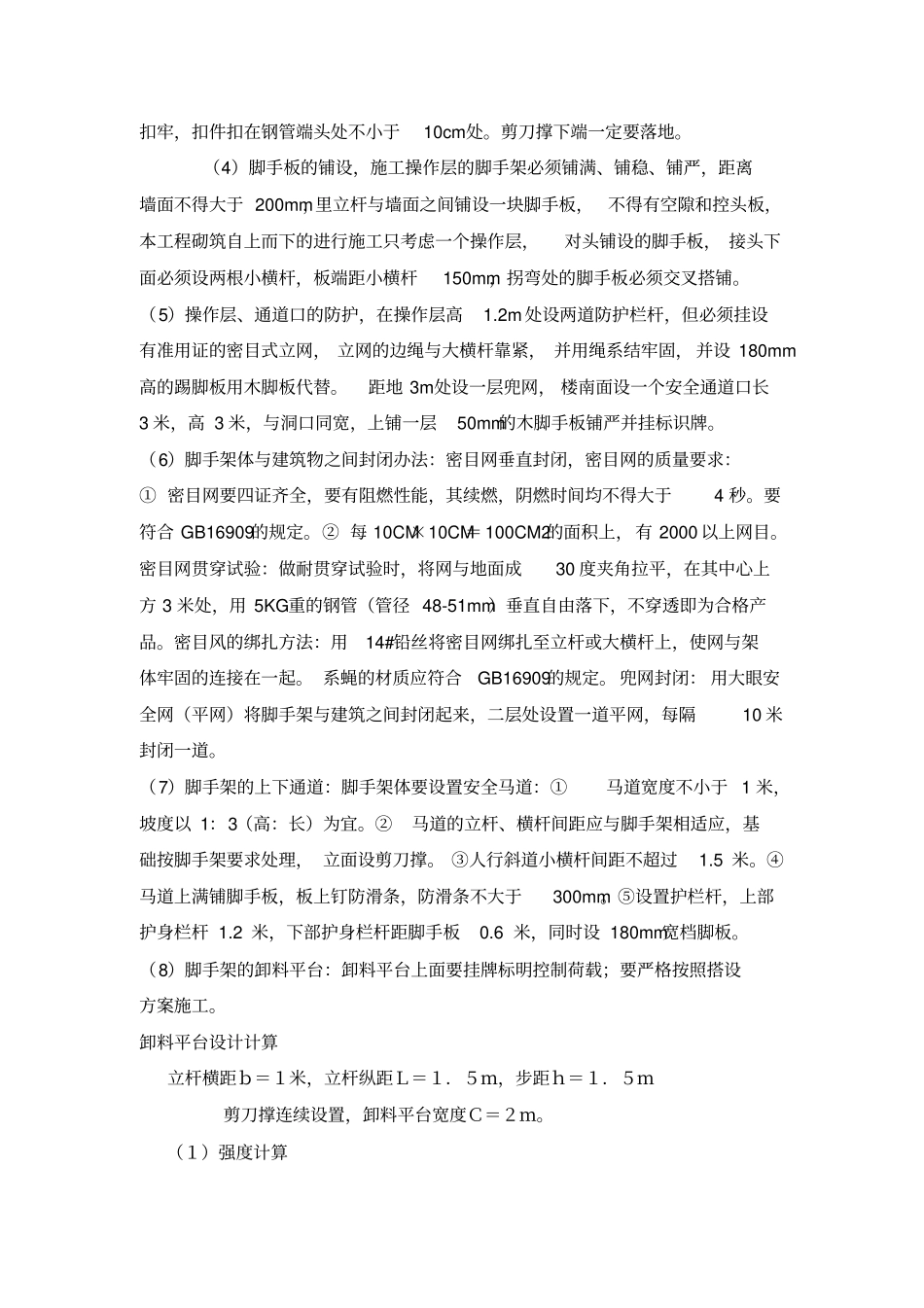

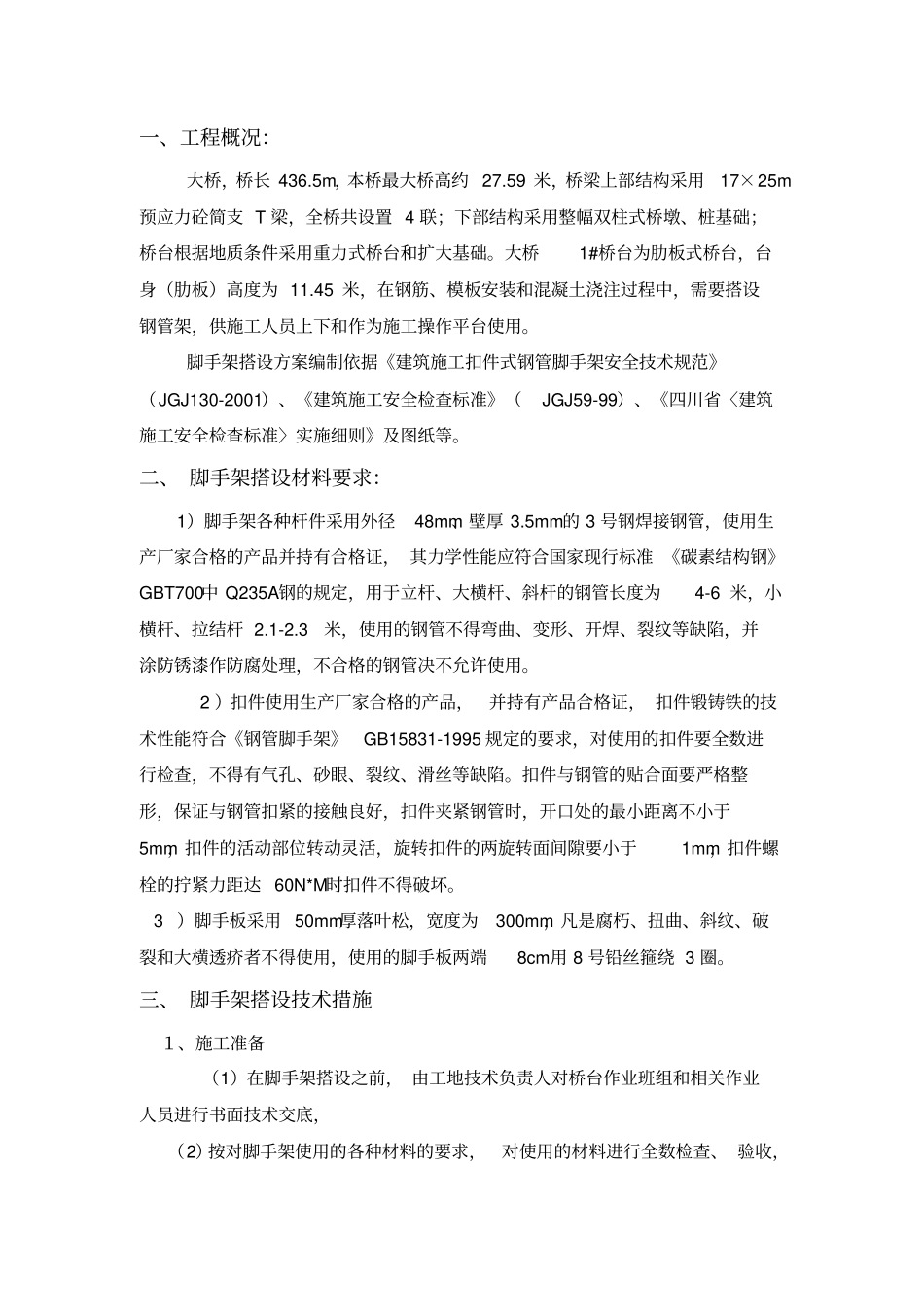

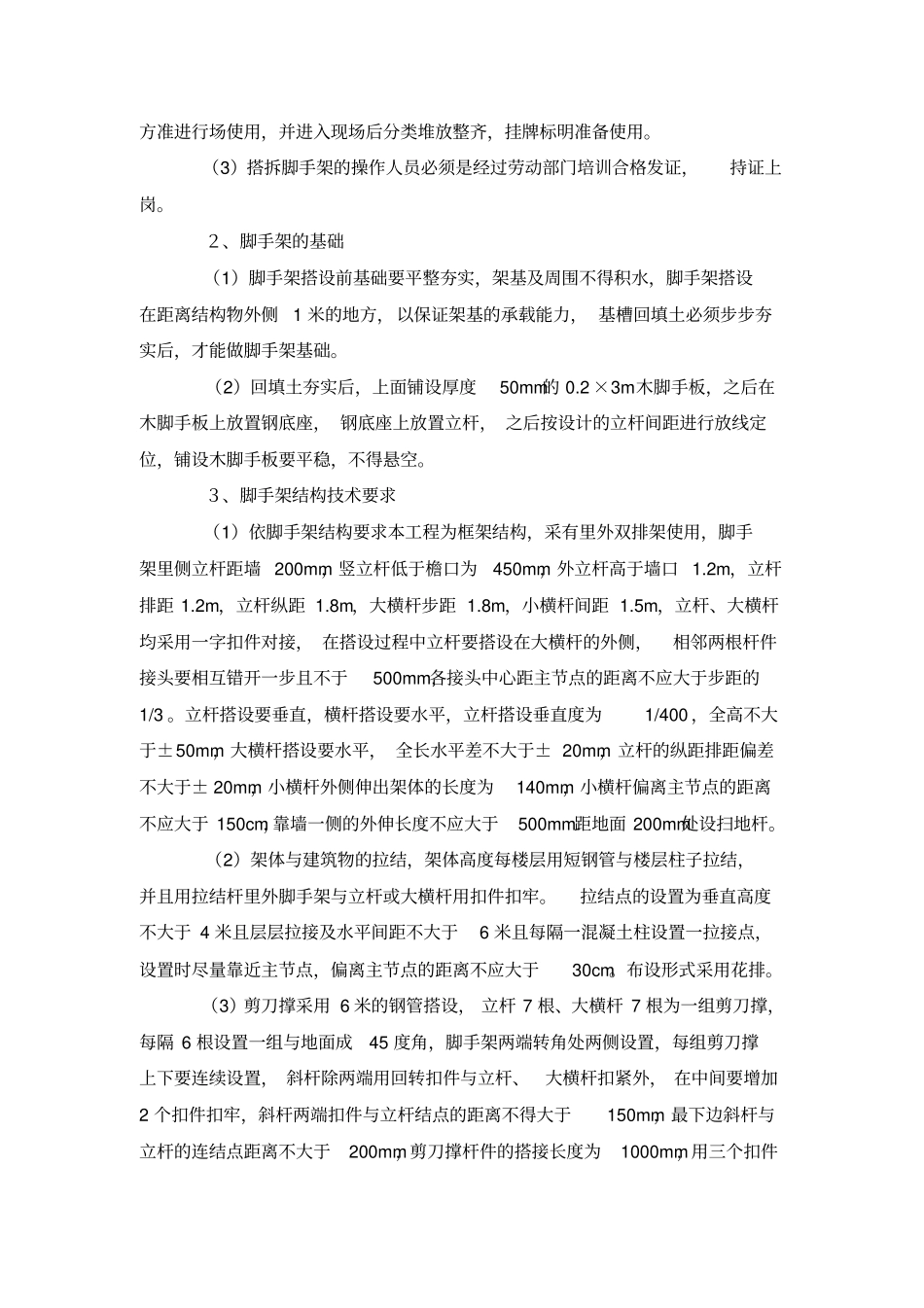

一、工程概况:大桥,桥长 436.5m,本桥最大桥高约 27.59 米,桥梁上部结构采用17×25m预应力砼简支 T 梁,全桥共设置 4 联;下部结构采用整幅双柱式桥墩、桩基础;桥台根据地质条件采用重力式桥台和扩大基础。大桥1#桥台为肋板式桥台,台身(肋板)高度为 11.45 米,在钢筋、模板安装和混凝土浇注过程中,需要搭设钢管架,供施工人员上下和作为施工操作平台使用。脚手架搭设方案编制依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)、《建筑施工安全检查标准》(JGJ59-99)、《四川省〈建筑施工安全检查标准〉实施细则》及图纸等。二、 脚手架搭设材料要求:1)脚手架各种杆件采用外径48mm、壁厚 3.5mm的 3 号钢焊接钢管,使用生产厂家合格的产品并持有合格证, 其力学性能应符合国家现行标准 《碳素结构钢》GBT700中 Q235A钢的规定,用于立杆、大横杆、斜杆的钢管长度为4-6 米,小横杆、拉结杆 2.1-2.3米,使用的钢管不得弯曲、变形、开焊、裂纹等缺陷,并涂防锈漆作防腐处理,不合格的钢管决不允许使用。 2 )扣件使用生产厂家合格的产品,并持有产品合格证, 扣件锻铸铁的技术性能符合《钢管脚手架》GB15831-1995 规定的要求,对使用的扣件要全数进行检查,不得有气孔、砂眼、裂纹、滑丝等缺陷。扣件与钢管的贴合面要严格整形,保证与钢管扣紧的接触良好,扣件夹紧钢管时,开口处的最小距离不小于5mm,扣件的活动部位转动灵活,旋转扣件的两旋转面间隙要小于1mm,扣件螺栓的拧紧力距达 60N*M时扣件不得破坏。 3 )脚手板采用 50mm厚落叶松,宽度为300mm,凡是腐朽、扭曲、斜纹、破裂和大横透疥者不得使用,使用的脚手板两端8cm用 8 号铅丝箍绕 3 圈。三、 脚手架搭设技术措施1、施工准备(1)在脚手架搭设之前, 由工地技术负责人对桥台作业班组和相关作业人员进行书面技术交底,(2)按对脚手架使用的各种材料的要求,对使用的材料进行全数检查、 验收,方准进行场使用,并进入现场后分类堆放整齐,挂牌标明准备使用。(3)搭拆脚手架的操作人员必须是经过劳动部门培训合格发证,持证上岗。2、脚手架的基础(1)脚手架搭设前基础要平整夯实,架基及周围不得积水,脚手架搭设在距离结构物外侧1 米的地方,以保证架基的承载能力, 基槽回填土必须步步夯实后,才能做脚手架基础。(2)回填土夯实后,上面铺设厚度50mm的 0.2 ×3m木脚手板,之后在木脚手板上放置钢底座, 钢底座上放置立杆...
