技术交底合同号起止桩号合同名称本次技术交底日期地点所属单位工程交底内容一、施工准备(1) 审核施工图纸、 熟悉规范和标准,学习实施性施工组织设计
制订对应的施工计划
(2) 人员、机械、设备和材料根据开工报告要求进场
(3) 收集现场地形、水文的实际情况,对可能出现的影响制订相应的措施(4) 复核导线和水准,并进行加密

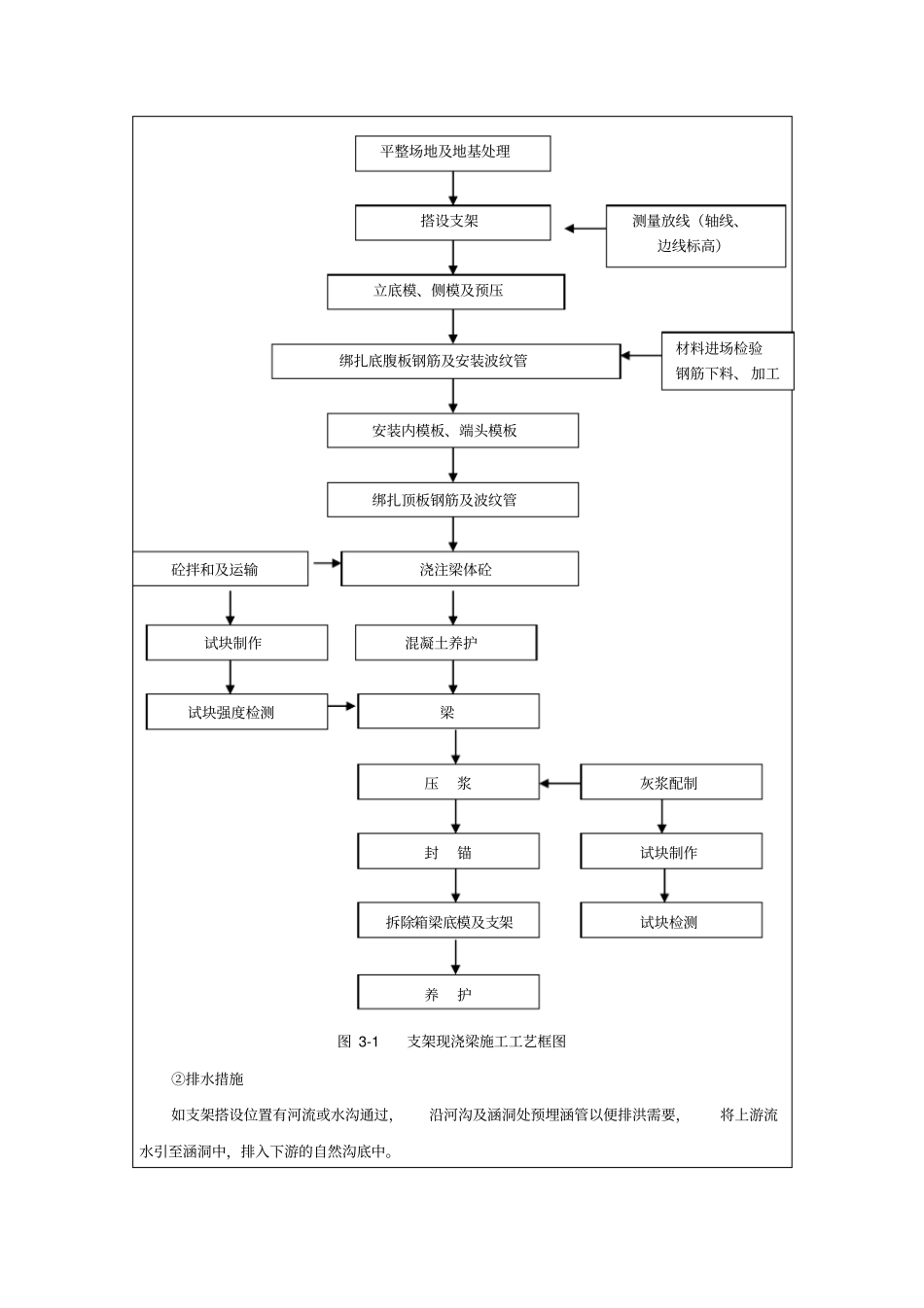

二、工艺流程支架现浇梁施工工艺流程图如图3-1 所示三、施工方法(1) 地基处理①桥梁下部构造场地范围内地面及基底处理根据设计图纸要求,确定满堂支架搭设范围
将原地面挖深1m,换填砾石,每30cm 碾压一次,必须用机械设备压实,并做地基承载力实验,在基础达到承载力要求后再开始下一个循环工序
(必要时刻采用灌注桩、沉入桩等方法进行地基加固)场地整平,高出地面不受雨水浸泡影响,由中心线至边保持2%横坡
支架位于坡地上时,应将地基的坡面挖成台阶
桥下支架场地范围顶层全部采用砼硬化
厚度满足支架受力要求而不开裂下沉,要求必须平整,高差不得大于5cm
也可对支架落脚点位置单独设置条形混凝土基础,基础须满足支架施工对地基承载力的要求
支架位于水中时,其基础应采用桩基
图 3-1 支架现浇梁施工工艺框图②排水措施如支架搭设位置有河流或水沟通过,沿河沟及涵洞处预埋涵管以便排洪需要,将上游流水引至涵洞中,排入下游的自然沟底中

平整场地及地基处理搭设支架立底模、侧模及预压绑扎底腹板钢筋及安装波纹管安装内模板、端头模板绑扎顶板钢筋及波纹管浇注梁体砼混凝土养护测量放线(轴线、边线标高)材料进场检验钢筋下料、 加工砼拌和及运输试块制作试块强度检测梁压浆封锚拆除箱梁底模及支架养护灰浆配制试块制作试块检测(2) 支架搭设现浇梁支架采用碗扣式多功能钢管脚手架搭设,支架间距和型式根据箱梁设计重量及支架高度计算确定,配置可调底座和可调支架托座,支架托座上铺设方木纵、横梁
