1 京沈铁路客运专线辽宁段TJ-4标桥梁工程卧虎沟河特大桥 1-(60+100+60)m 连续梁支撑架施工作业指导书1
适用范围本 作 业 指 导 书 适 用 于 京 沈 客 专 辽 宁 段 TJ-4 标 二 工 区 桥 梁 工 程 卧 虎 沟 河 特 大 桥DK351+246
15~DK351+467
85(52#~55#墩) 1-(60+100+60)m连续梁支撑架施工
1 内业技术准备认真阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准
编制支架现浇连续梁专项施工方案,进行支撑架体系的设计和安全检算,制定施工安全保证措施,提出应急预案
将连续梁支撑架施工重点事项对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核后持证上岗
支撑架体系基础的地基承载力进行动力触探试验,对不满足承载力的地基开挖至持力层进行换填处理,满足承载力要求后方可进行基础施工
安全评价报告已经审批完成,相关安全协议签订完成
2 外业技术准备交通导改方案需要材料已经准备完成,并按照施工方案进行设置; 630螺纹钢管、贝雷片、方木、工字钢、碗口脚手架等主要材料已经全部进场
机械设备按照施工方案配置完成,并进行进场验收
技术要求支架基础必须具有足够的承载能力,并做好地面防排水处理,严格控制不均匀沉降,满足设计要求
支架结构应具有足够的承载力和整体稳定性,其承载力和稳定性必须进行检算
支架应根据施工设计图进行制作和安装,安装结束后经检查符合要求后,方可进行模板安装
支架预压按总荷载重量的1
2 倍进行,并测量沉降值,符合要求后方可终止预压
施工程序与工艺流程4

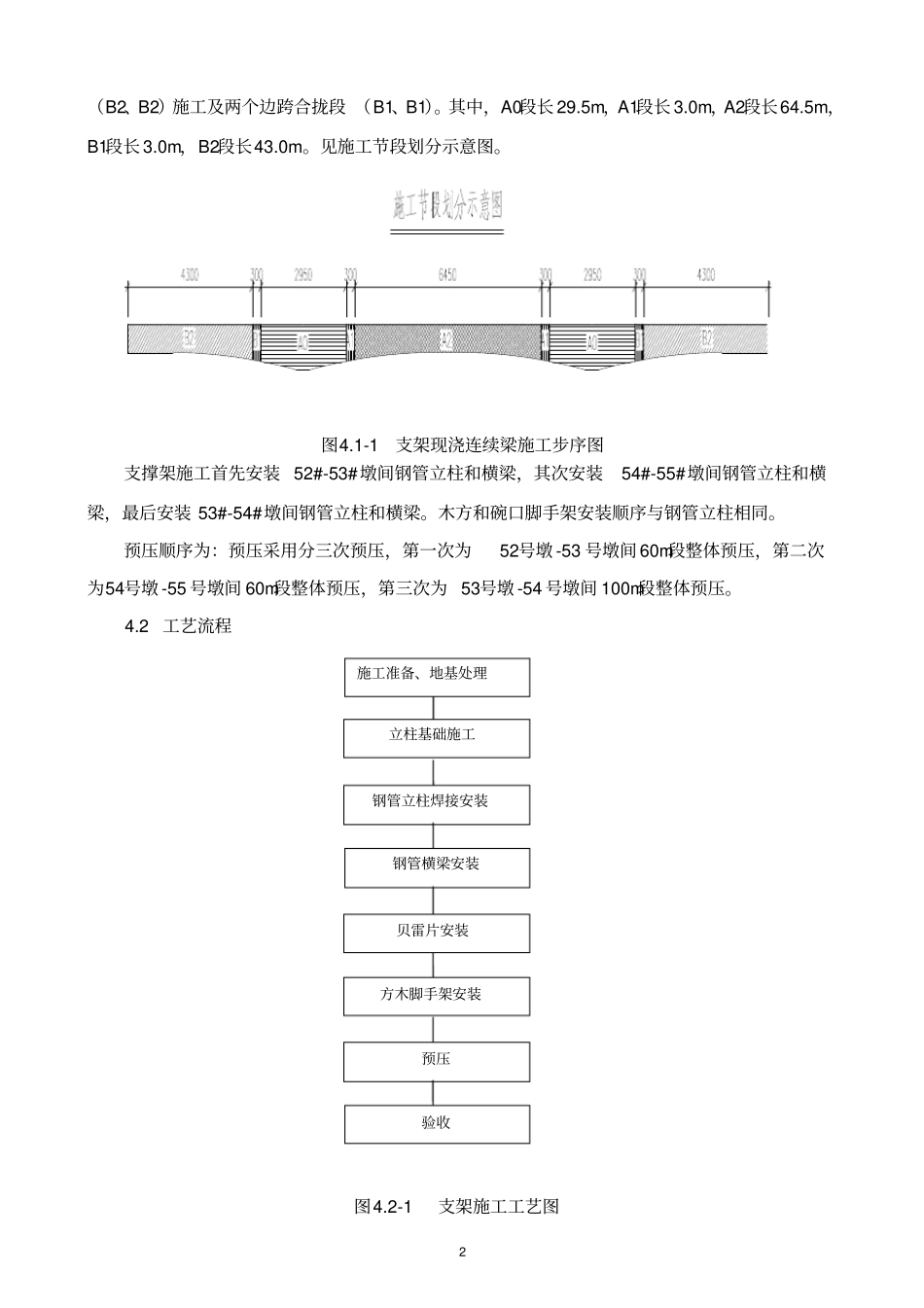

1 施工程序连续梁采用钢管立柱 +贝雷梁支架法现浇施工, 按照设计图纸进行分段施工

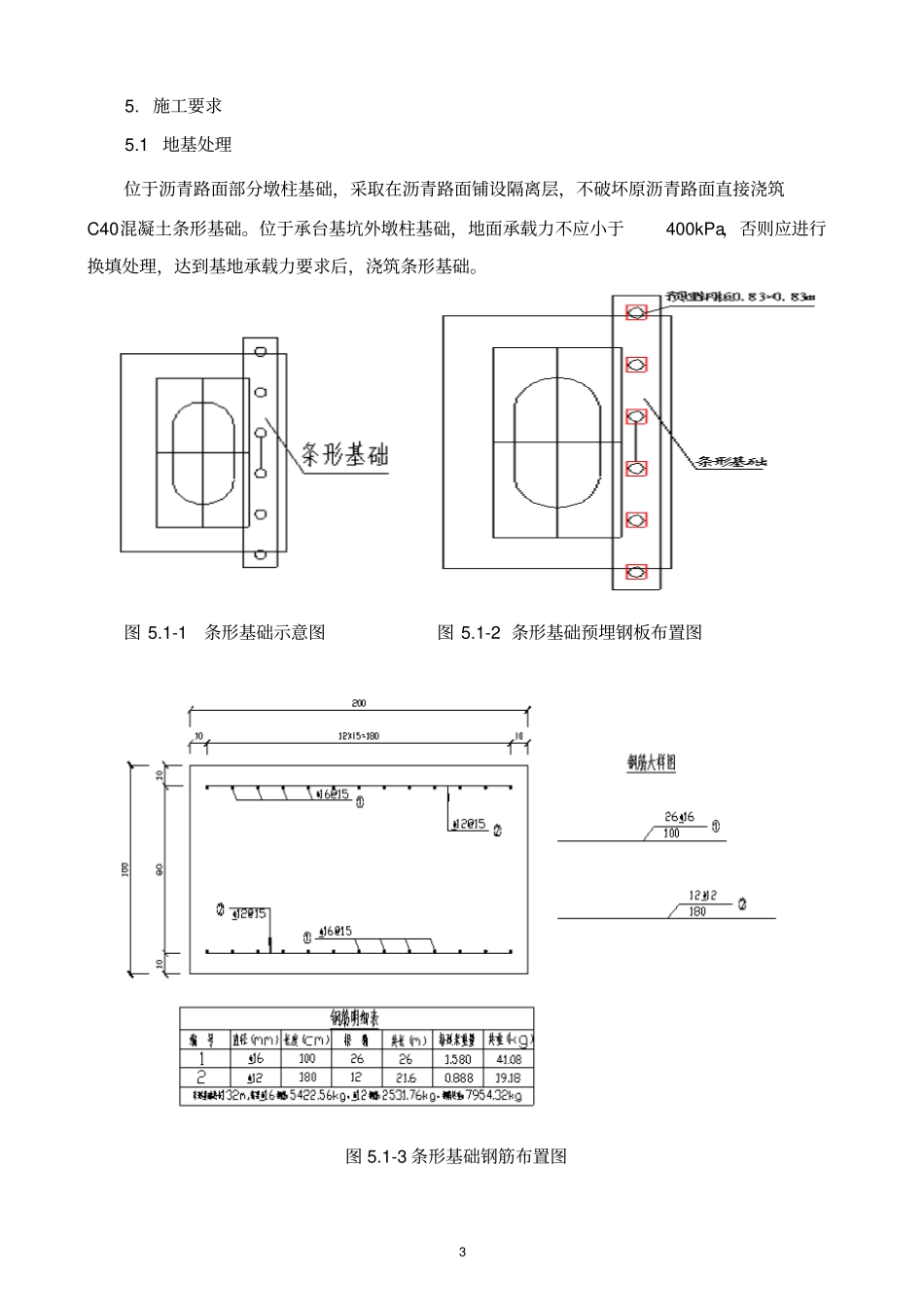

连续梁共分9个现浇段施工,即三个第一现浇段(A0、A2、A0)、两个中跨合龙段( A1、A1)、两个边跨段2
