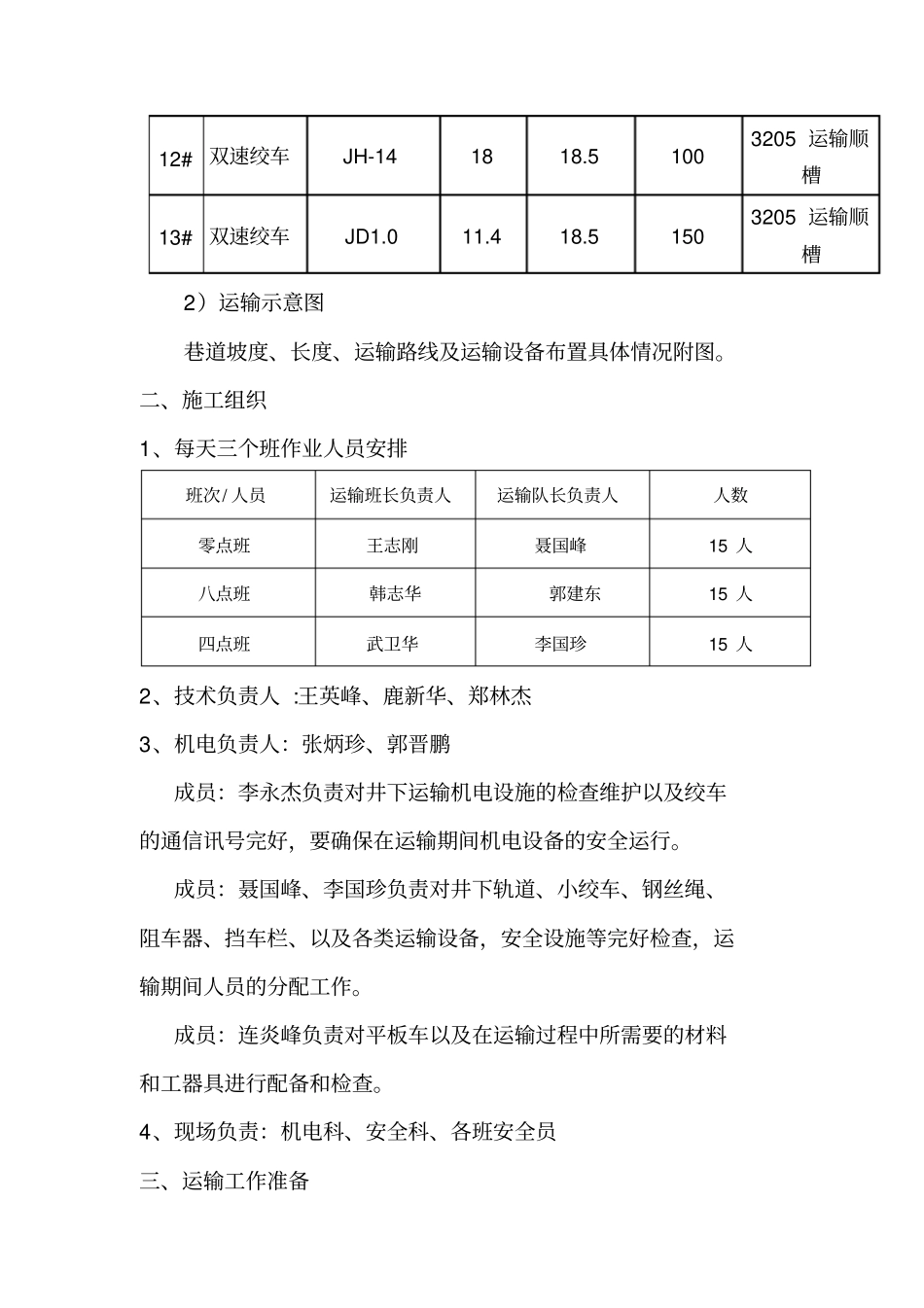

3207工作面安装设备运输安全作业措施一、施工概况3205 综采工作面回采结束,综采设备由3205 工作面运输至 3207 工作面进行安装。为保证运输工作能安全顺利完成,根据我矿井生产运输条件及规程要求,特制订综采设备搬迁运输安全作业措施。1、设备概况运输的大型设备主要包括刮板输送机、采煤机、液压泵站、液压支架。最重设备重量如下表:序号设备名称设备型号单位数量单台设备最大重量备注1 液压支架ZF5200/17/32 架74 18.058T 中间架2 液压支架ZF5600/19/35 架5 20.98T 过渡架3 移变KBSGZY1250 台1 7.5T 4 移变KBSGZY1000 台1 7.5T 2、运输概况1)运输路线1、3205 切眼 ---3205回风顺槽 ---3205工作面轨道联络巷---2# 轨道下山 ---3207工作面回风顺槽绕道---3207工作面回风顺槽 ---3207工作面切眼2、3205 运输顺槽 ---3205工作面轨道联络巷---2# 轨道下山---3207工作面运输顺槽绕道---3207工作面运输顺槽2)运输设备情况运输设备明细表序号名称型号功率( KW )绳径 ( mm ) 绳长 ( m )安装地点1# 双速绞车JDSB-1530 28 230 3205 回风顺槽2# 双速绞车JDSB-13 22 28 150 3205 切眼3# 双速绞车JDSB-13 22 28 80 3205 回风顺槽4# 双速绞车JDSB-15 30 26 350 2# 轨道下山5# 双速绞车JDSB-13 22 28 80 3207 回风绕道6# 双速绞车JDSB-13222880 3207 运输绕道7# 调度绞车JD-2.5 40 18.5 300 3207 回风顺槽8# 调度绞车JD-2.5 40 18.5 300 3207 回风顺槽9# 双速绞车JDSB-13 22 28 150 3207 回风顺槽10# 双速绞车JDSB-13 22 26 220 3207 回风顺槽11# 双速绞车JDSB-13 22 18.5 400 3207 运输顺槽12# 双速绞车JH-14 18 18.5 100 3205 运输顺槽13# 双速绞车JD1.0 11.4 18.5 150 3205 运输顺槽2)运输示意图巷道坡度、长度、运输路线及运输设备布置具体情况附图。二、施工组织1、每天三个班作业人员安排班次/ 人员运输班长负责人运输队长负责人人数零点班王志刚聂国峰15 人八点班韩志华郭建东15 人四点班武卫华李国珍15 人2、技术负责人 :王英峰、鹿新华、郑林杰3、机电负责人:张炳珍、郭晋鹏成员:李永杰负责对井下运输机电设施的检查维护以及绞车的通信讯号完好,要确保在运输期间机电设备的安全运行。成员:聂国峰、李国珍负责对井下轨道、小绞车、钢丝绳、阻车器、挡车栏、以及各类运输设备,安全设施等完好检查,运输期间人员...
