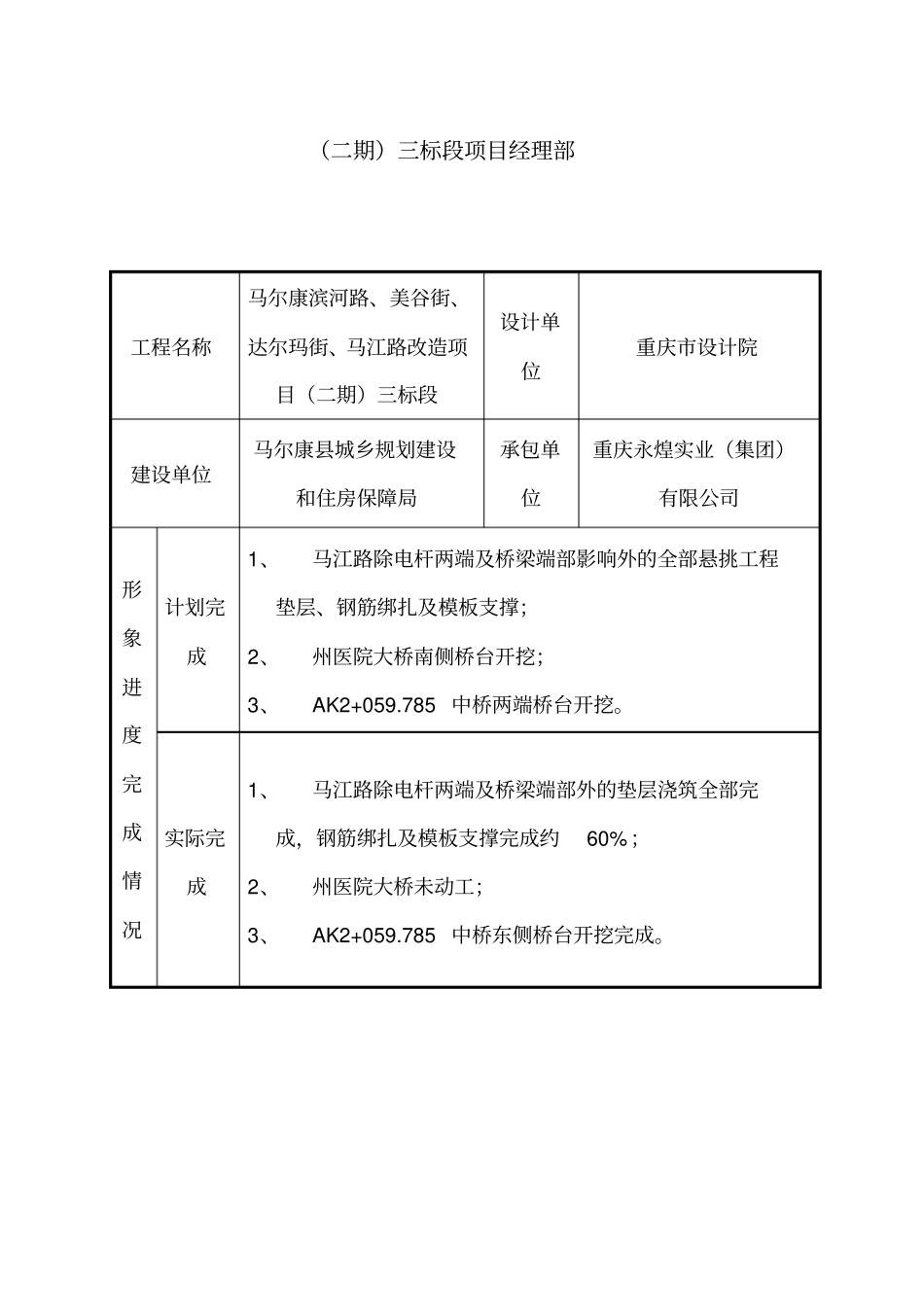

建设工程施工月报第1 期2012 年7 月1 日至 2012 年7 月31 日重庆永煌实业(集团)有限公司马尔康滨河路、美谷街、达尔玛街、马江路改造项目(二期)三标段项目经理部工程名称马尔康滨河路、美谷街、达尔玛街、马江路改造项目(二期)三标段设计单位重庆市设计院建设单位马尔康县城乡规划建设和住房保障局承包单位重庆永煌实业(集团)有限公司形象进度完成情况计划完成1、马江路除电杆两端及桥梁端部影响外的全部悬挑工程垫层、钢筋绑扎及模板支撑;2、州医院大桥南侧桥台开挖;3、AK2+059
785 中桥两端桥台开挖
实际完成1、马江路除电杆两端及桥梁端部外的垫层浇筑全部完成,钢筋绑扎及模板支撑完成约60%;2、州医院大桥未动工;3、AK2+059
785 中桥东侧桥台开挖完成

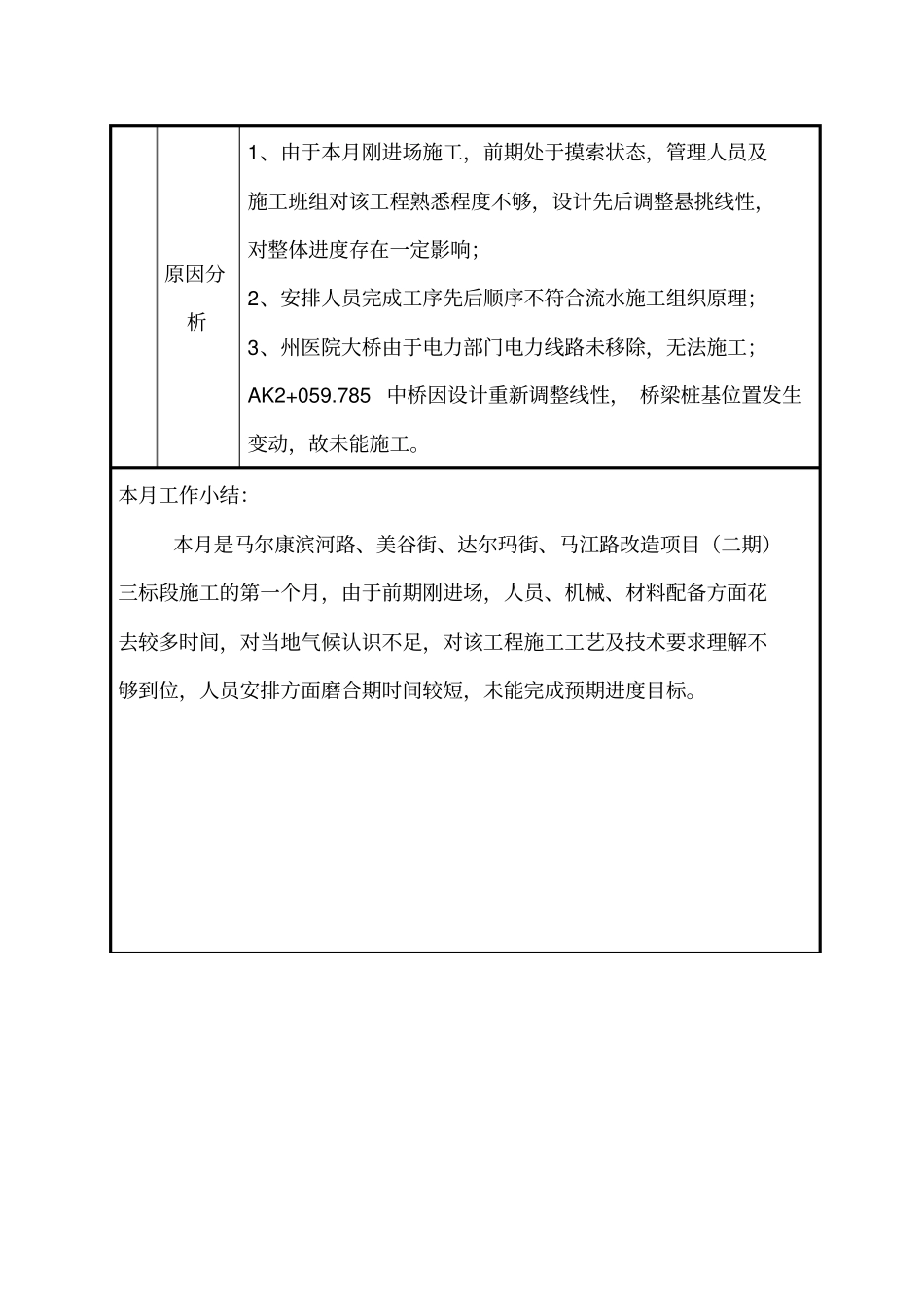

原因分析1、由于本月刚进场施工,前期处于摸索状态,管理人员及施工班组对该工程熟悉程度不够,设计先后调整悬挑线性,对整体进度存在一定影响;2、安排人员完成工序先后顺序不符合流水施工组织原理;3、州医院大桥由于电力部门电力线路未移除,无法施工;AK2+059
785 中桥因设计重新调整线性, 桥梁桩基位置发生变动,故未能施工
本月工作小结:本月是马尔康滨河路、美谷街、达尔玛街、马江路改造项目(二期)三标段施工的第一个月,由于前期刚进场,人员、机械、材料配备方面花去较多时间,对当地气候认识不足,对该工程施工工艺及技术要求理解不够到位,人员安排方面磨合期时间较短,未能完成预期进度目标
下月工作计划:1、完成马江路悬挑结构主体工程,若电线杆移除,完成电线杆两端全部工程主体结构
2、滨河路段悬挑结构完成基坑开挖、垫层、钢筋及模板支撑
3、州医院大桥及 AK2+059
785 中桥桥台开挖完成
4、预制场地平整及硬化
5、加强内部管理,各班组交叉作业协调工作,做好整体部署
本月工程情况概述:一、进度方面1
马江路改造开挖约
