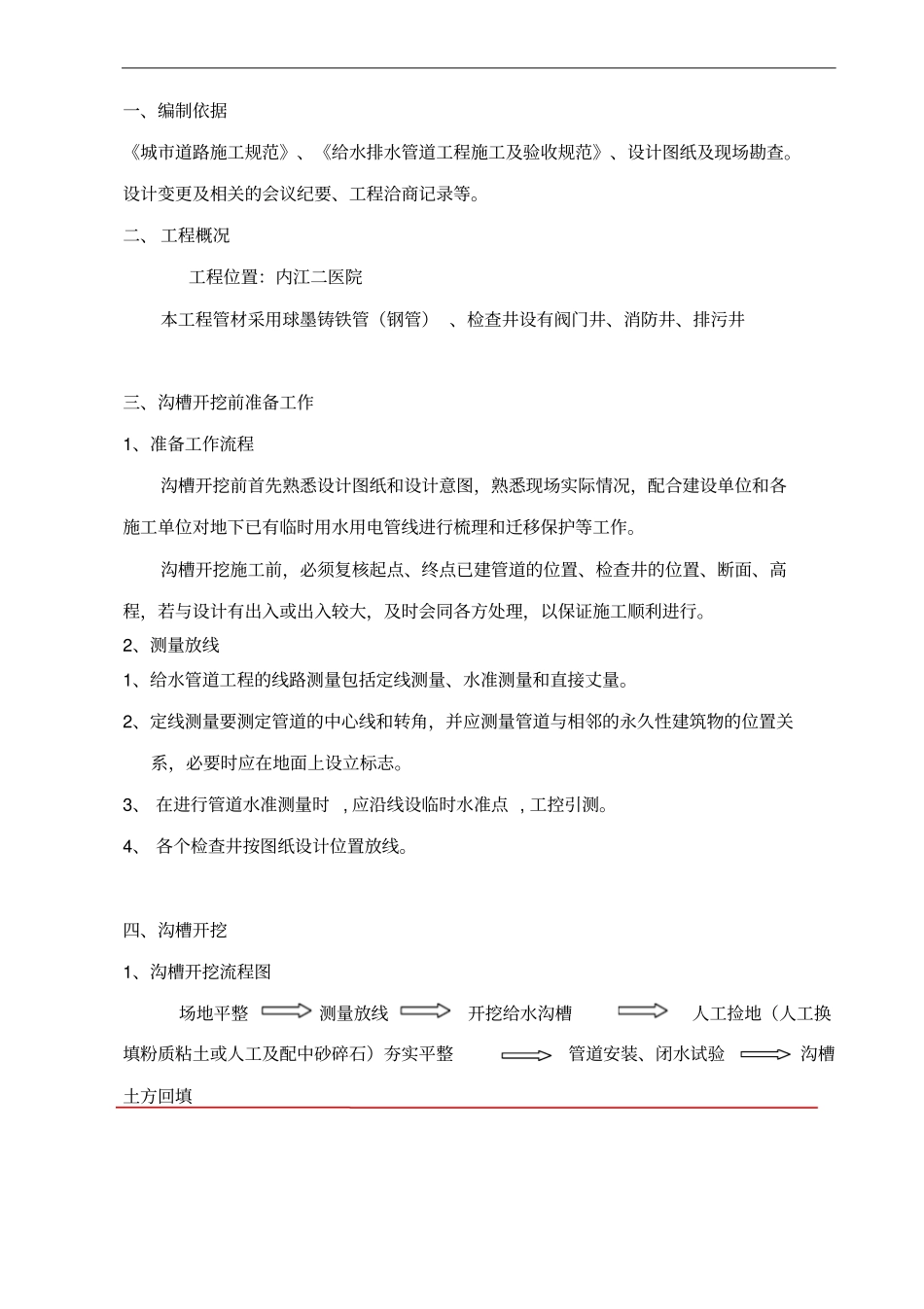

二医院给水管道工程管沟开挖与回填施工方案二○一七年五月一、编制依据《城市道路施工规范》、《给水排水管道工程施工及验收规范》、设计图纸及现场勘查
设计变更及相关的会议纪要、工程洽商记录等
二、 工程概况工程位置:内江二医院本工程管材采用球墨铸铁管(钢管) 、检查井设有阀门井、消防井、排污井三、沟槽开挖前准备工作1、准备工作流程沟槽开挖前首先熟悉设计图纸和设计意图,熟悉现场实际情况,配合建设单位和各施工单位对地下已有临时用水用电管线进行梳理和迁移保护等工作
沟槽开挖施工前,必须复核起点、终点已建管道的位置、检查井的位置、断面、高程,若与设计有出入或出入较大,及时会同各方处理,以保证施工顺利进行
2、测量放线1、给水管道工程的线路测量包括定线测量、水准测量和直接丈量
2、定线测量要测定管道的中心线和转角,并应测量管道与相邻的永久性建筑物的位置关系,必要时应在地面上设立标志
3、 在进行管道水准测量时 , 应沿线设临时水准点 , 工控引测
4、 各个检查井按图纸设计位置放线

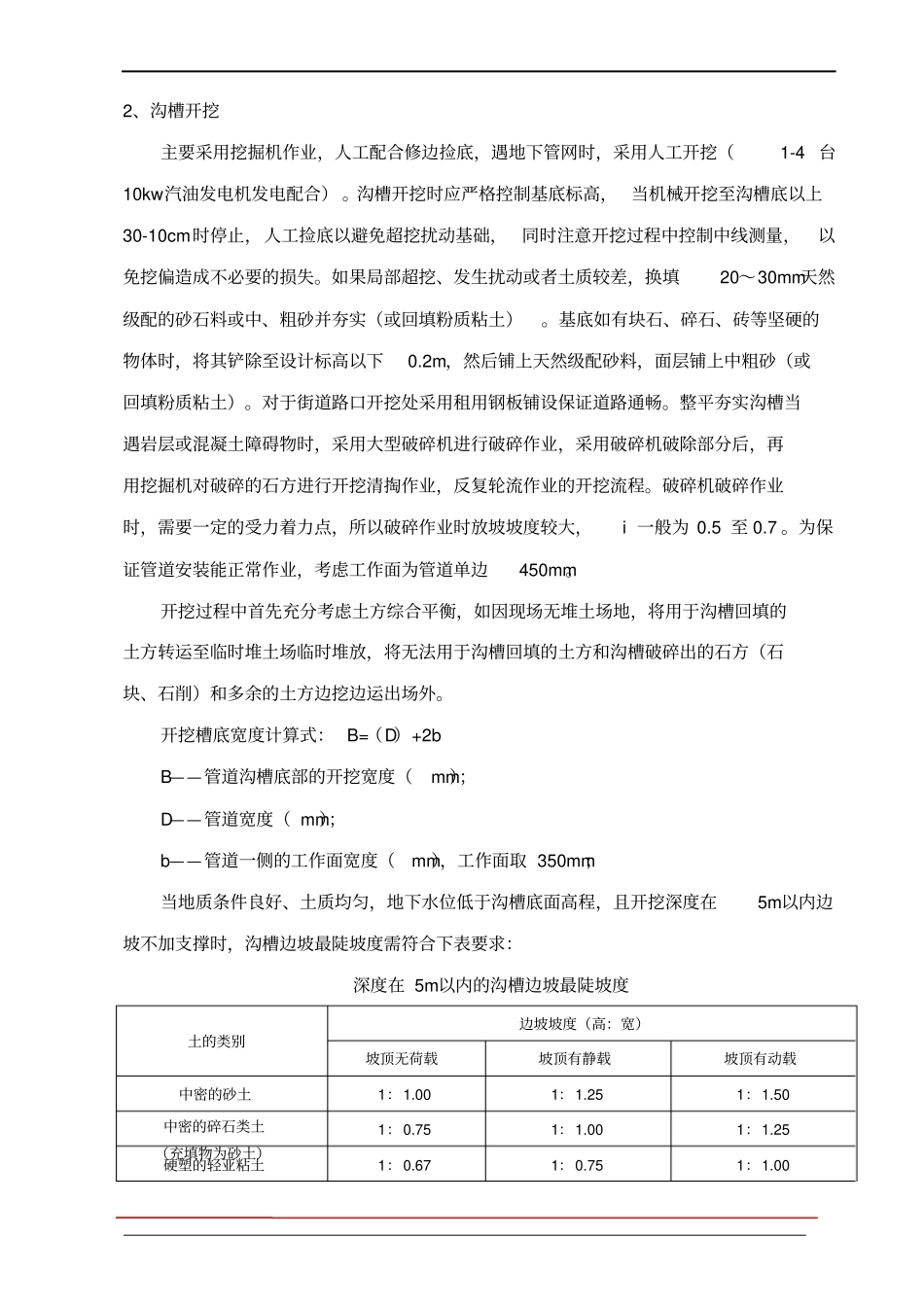

四、沟槽开挖1、沟槽开挖流程图场地平整测量放线开挖给水沟槽人工捡地(人工换填粉质粘土或人工及配中砂碎石)夯实平整管道安装、闭水试验沟槽土方回填2、沟槽开挖主要采用挖掘机作业,人工配合修边捡底,遇地下管网时,采用人工开挖(1-4 台10kw汽油发电机发电配合)
沟槽开挖时应严格控制基底标高, 当机械开挖至沟槽底以上30-10cm时停止,人工捡底以避免超挖扰动基础,同时注意开挖过程中控制中线测量,以免挖偏造成不必要的损失
如果局部超挖、发生扰动或者土质较差,换填20~30mm天然级配的砂石料或中、粗砂并夯实(或回填粉质粘土)
基底如有块石、碎石、砖等坚硬的物体时,将其铲除至设计标高以下0
2m,然后铺上天然级配砂料,面层铺上中粗砂(或回填粉质粘土)
对于街道路口开挖处采用租用钢板铺设保证道路通畅
整平夯实沟槽当遇
