江西省第三建筑责任有限公司11 雨、污水管道工程施工方案一、工程概况本方案适用于景德镇高新技术开发区陶瓷工业园区道路网中的主干道 A5、B3 雨、污排水管道的施工
雨、污管道设计为砼管,雨、污水管道接口采用承插口形式,橡胶圈接口
根据施工图要求,排水体制采用分流制, B3 线雨污排水管分别与污水处理厂至多晶硅厂道路排水系统相接, 雨水直接排向昌江, 污水经第二城市污水处理厂处理后排入昌江
A5线雨污排水管分别与B3路和滨江路道路排水系统相接,雨水直接排向昌江, 污水经第二城市污水处理厂处理后排入昌江
根据排水规划要求,在机动车道下设置雨水排水管,非机动车道下设置污水排水管, A5 线雨水排水管径为DN1000,污水排水管径为 Φ 300
B3线雨水排水管径为DN1000、 DN1 200,污水排水管径为Φ 300
由于雨水管道与污水管道施工方法基本一致,本施工方案将统一介绍雨水、污水管道的施工方法
二、污、雨水管道施工方法2
1 测量放线雨、污水管道放线,一般每隔20m设中心桩
管道检查井处、变换管径处均应设中心桩, 必要时要设置护桩或控制桩
排水管线测量工作,应有正规的测量记录本,认真详细记录
2 基础开挖因为 A5和 B3 线路雨、污水管道沟槽开挖较深, 污水管道一般挖深 5~8 米,雨水管道一般挖深4~6 米,两种管道基本上都要进行二次开挖和倒运,并且石方开挖量较大
土方采用PC200反铲进行开挖,然后采用 20t 自卸汽车运输至填筑区或弃渣场
石方开挖, 主要采用PC360挖机装炮头进行开挖,然后挖机配合20t 自卸汽车运输至填筑江西省第三建筑责任有限公司11 区或弃渣场

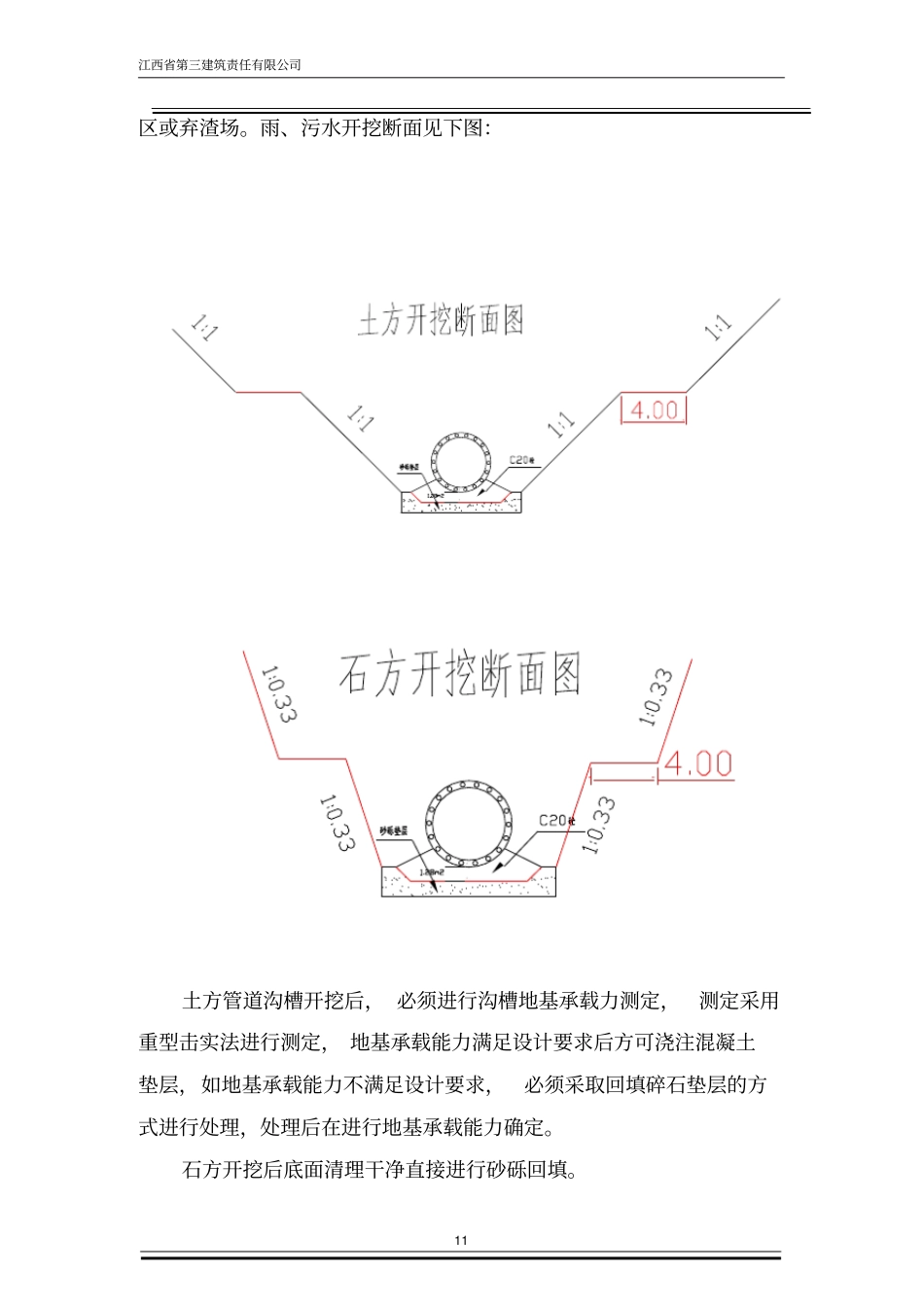

雨、污水开挖断面见下图:土方管道沟槽开挖后, 必须进行沟槽地基承载力测定,测定采用重型击实法进行测定, 地基承载能力满足设计要求后方可浇注混凝土垫层,如地基承载能力不满足设计要求,必须采取回
