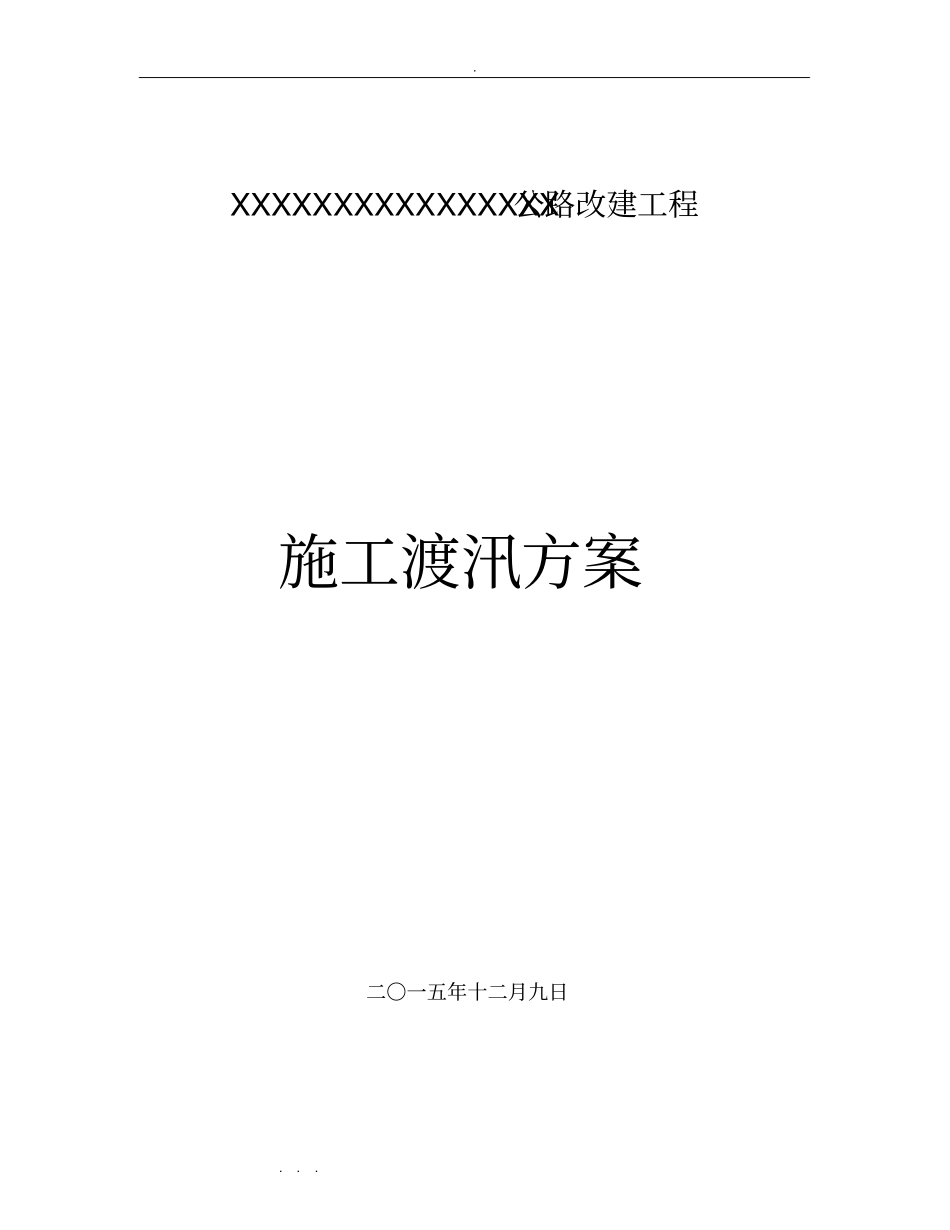

XXXXXXXXXXXXXXXX公路改建工程施工渡汛方案二〇一五年十二月九日

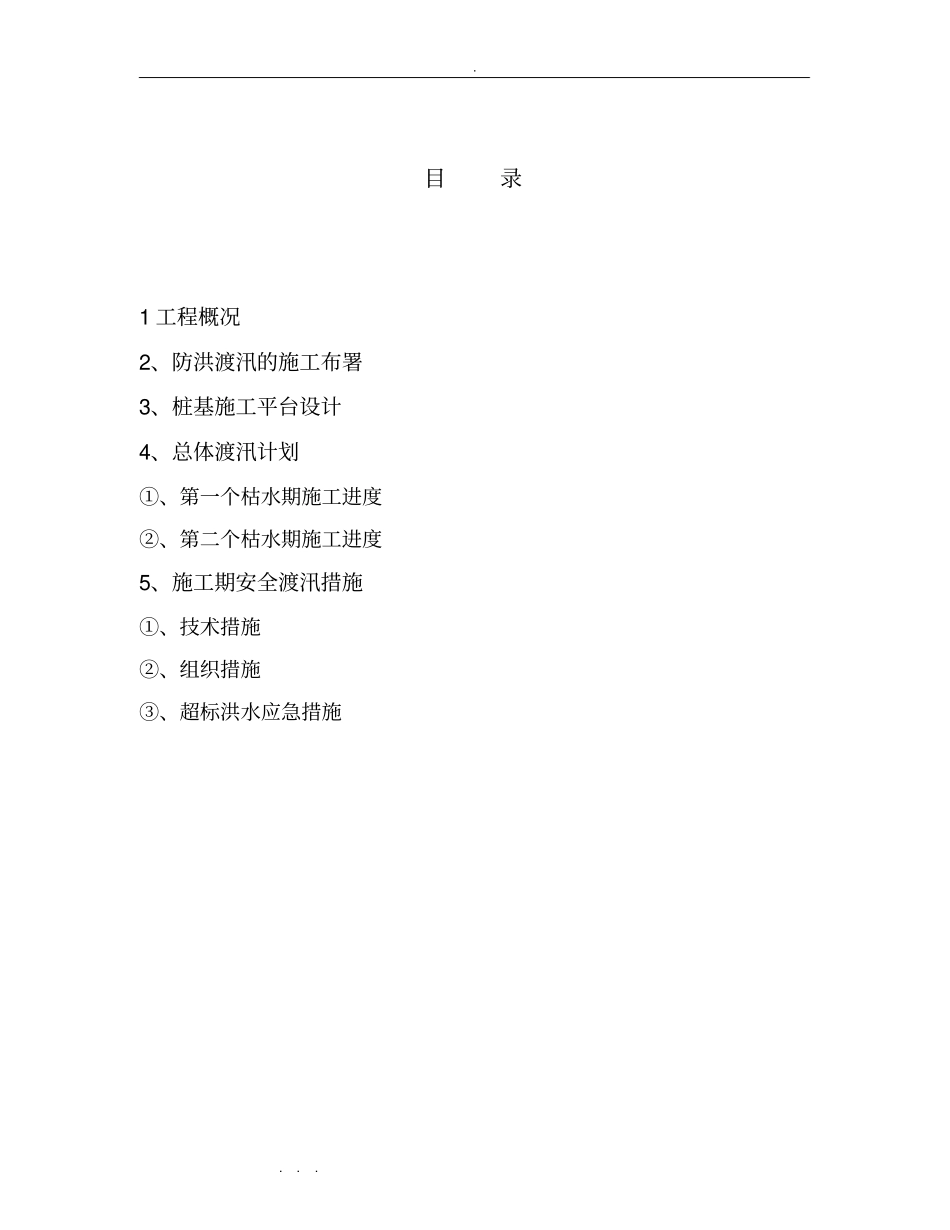

目录1 工程概况2、防洪渡汛的施工布署3、桩基施工平台设计4、总体渡汛计划①、第一个枯水期施工进度②、第二个枯水期施工进度5、施工期安全渡汛措施①、技术措施②、组织措施③、超标洪水应急措施

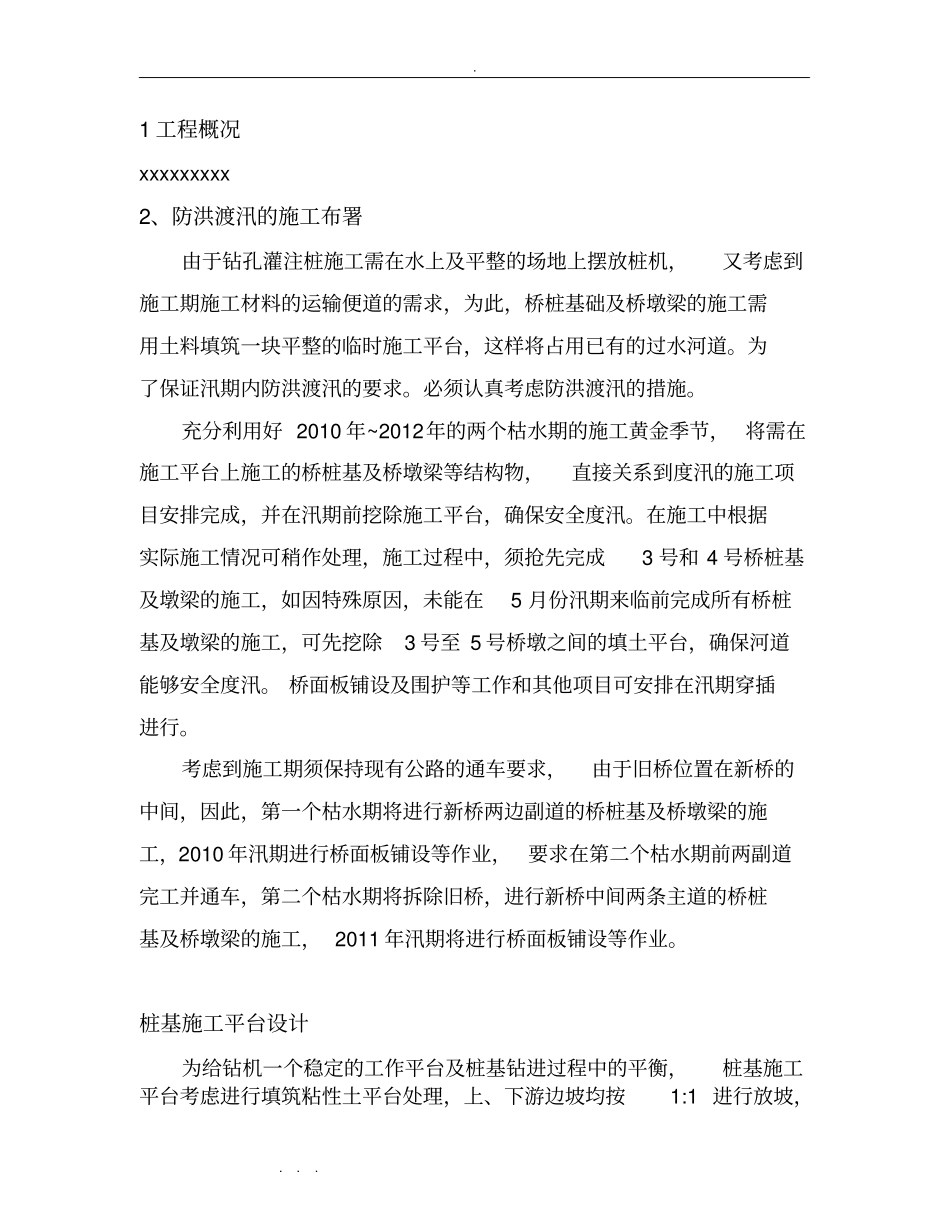

1 工程概况xxxxxxxxx 2、防洪渡汛的施工布署由于钻孔灌注桩施工需在水上及平整的场地上摆放桩机,又考虑到施工期施工材料的运输便道的需求,为此,桥桩基础及桥墩梁的施工需用土料填筑一块平整的临时施工平台,这样将占用已有的过水河道
为了保证汛期内防洪渡汛的要求
必须认真考虑防洪渡汛的措施
充分利用好 2010 年~2012年的两个枯水期的施工黄金季节, 将需在施工平台上施工的桥桩基及桥墩梁等结构物,直接关系到度汛的施工项目安排完成,并在汛期前挖除施工平台,确保安全度汛
在施工中根据实际施工情况可稍作处理,施工过程中,须抢先完成3 号和 4 号桥桩基及墩梁的施工,如因特殊原因,未能在5 月份汛期来临前完成所有桥桩基及墩梁的施工,可先挖除3 号至 5 号桥墩之间的填土平台,确保河道能够安全度汛
桥面板铺设及围护等工作和其他项目可安排在汛期穿插进行
考虑到施工期须保持现有公路的通车要求,由于旧桥位置在新桥的中间,因此,第一个枯水期将进行新桥两边副道的桥桩基及桥墩梁的施工,2010 年汛期进行桥面板铺设等作业,要求在第二个枯水期前两副道完工并通车,第二个枯水期将拆除旧桥,进行新桥中间两条主道的桥桩基及桥墩梁的施工, 2011 年汛期将进行桥面板铺设等作业
桩基施工平台设计为给钻机一个稳定的工作平台及桩基钻进过程中的平衡,桩基施工平台考虑进行填筑粘性土平台处理,上、下游边坡均按1:1 进行放坡,
高程 20 以上的上、下游坡面铺放彩塑料条布并压筑2m宽的砂包防护、防渗
