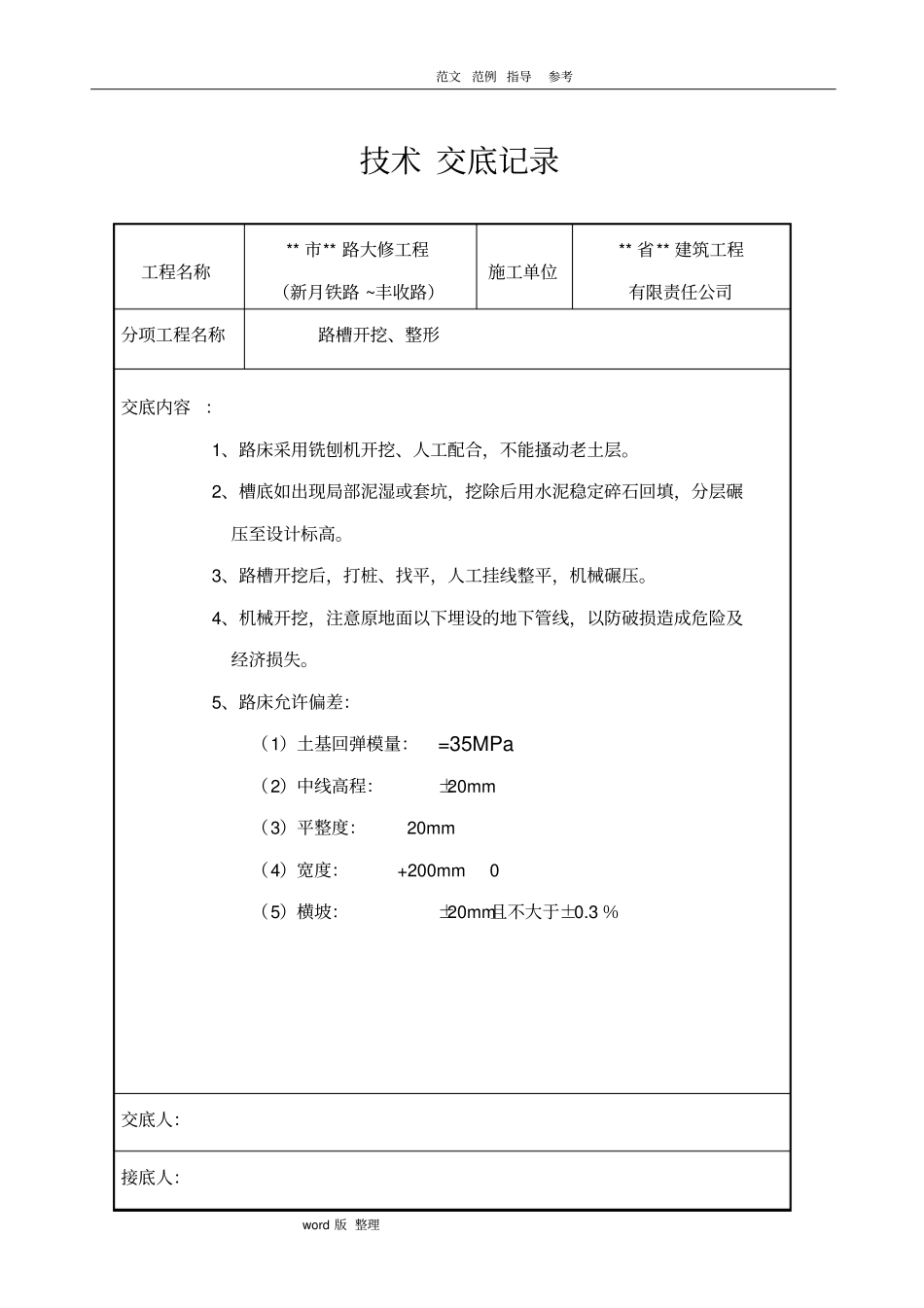

范文范例 指导参考word 版 整理技术 交底记录工程名称** 市** 路大修工程(新月铁路 ~丰收路)施工单位** 省** 建筑工程有限责任公司分项工程名称路槽开挖、整形交底内容:1、路床采用铣刨机开挖、人工配合,不能搔动老土层
2、槽底如出现局部泥湿或套坑,挖除后用水泥稳定碎石回填,分层碾压至设计标高
3、路槽开挖后,打桩、找平,人工挂线整平,机械碾压
4、机械开挖,注意原地面以下埋设的地下管线,以防破损造成危险及经济损失
5、路床允许偏差:(1)土基回弹模量:=35MPa(2)中线高程:±20mm (3)平整度: 20mm (4)宽度: +200mm 0 (5)横坡:±20mm且不大于±0

3 %交底人:接底人:范文范例 指导参考word 版 整理技术 交底记录工程名称** 市** 路施工单位** 公司分项工程名称原路破除、处理交底内容:1、根据原地面复测记录及路面损毁程度用白灰划分出破除段、旧路利用段
2、新旧路基连接处要挖1
5m 的台阶,以加强新旧路基的衔接
3、旧路路基利用宽度根据线型可适当调整
4、当老路面需挖除,但挖除厚度小于3 厘米时,可不再破除老路面,当挖除厚度大于3 厘米小于 7 厘米时,应破除老路面层并用二灰碎石调平,当挖除厚度大于7 厘米时,应按排除旧路处理,下挖深度满足该型式路面结构层厚度要求
5、在老路上做补强结构前,应先将老路面修补填平,调平调拱层平均厚度小于 15 厘米时采用二灰碎石调平调拱,调平调拱层平均厚度大于15 厘米时采用石灰土( 12%)调平调拱
6、破除段损毁处大于结构层厚度,高度不足15cm用二灰碎石找平,大于 15 厘米时用砂砾石找平
7、允许偏差:(1)高程 0 -30mm (2)宽度不小于规定值年月日交底人:接底人:范文范例 指导参考word 版 整理技术 交底记录工程名称** 市** 路施工单位**** 公司分项工程
