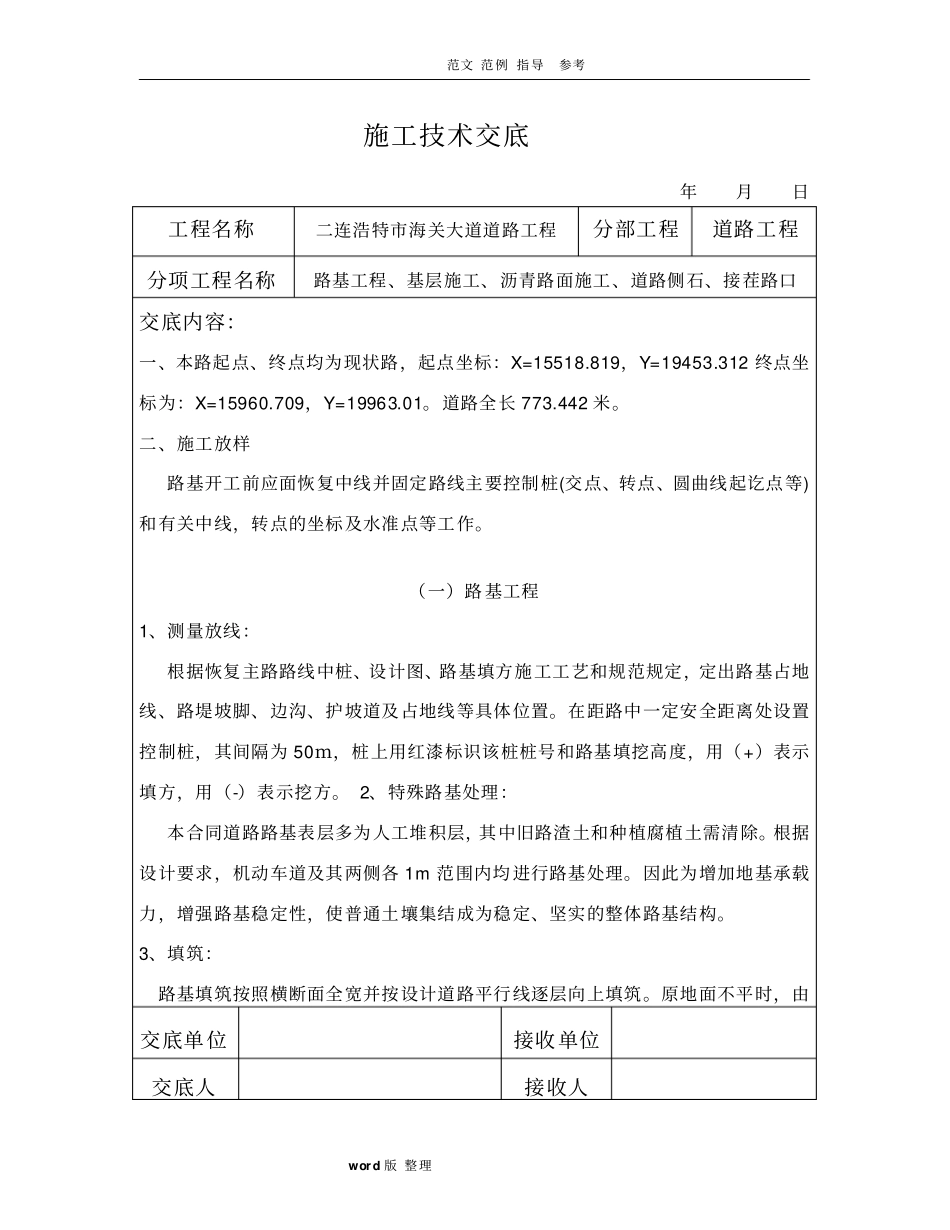

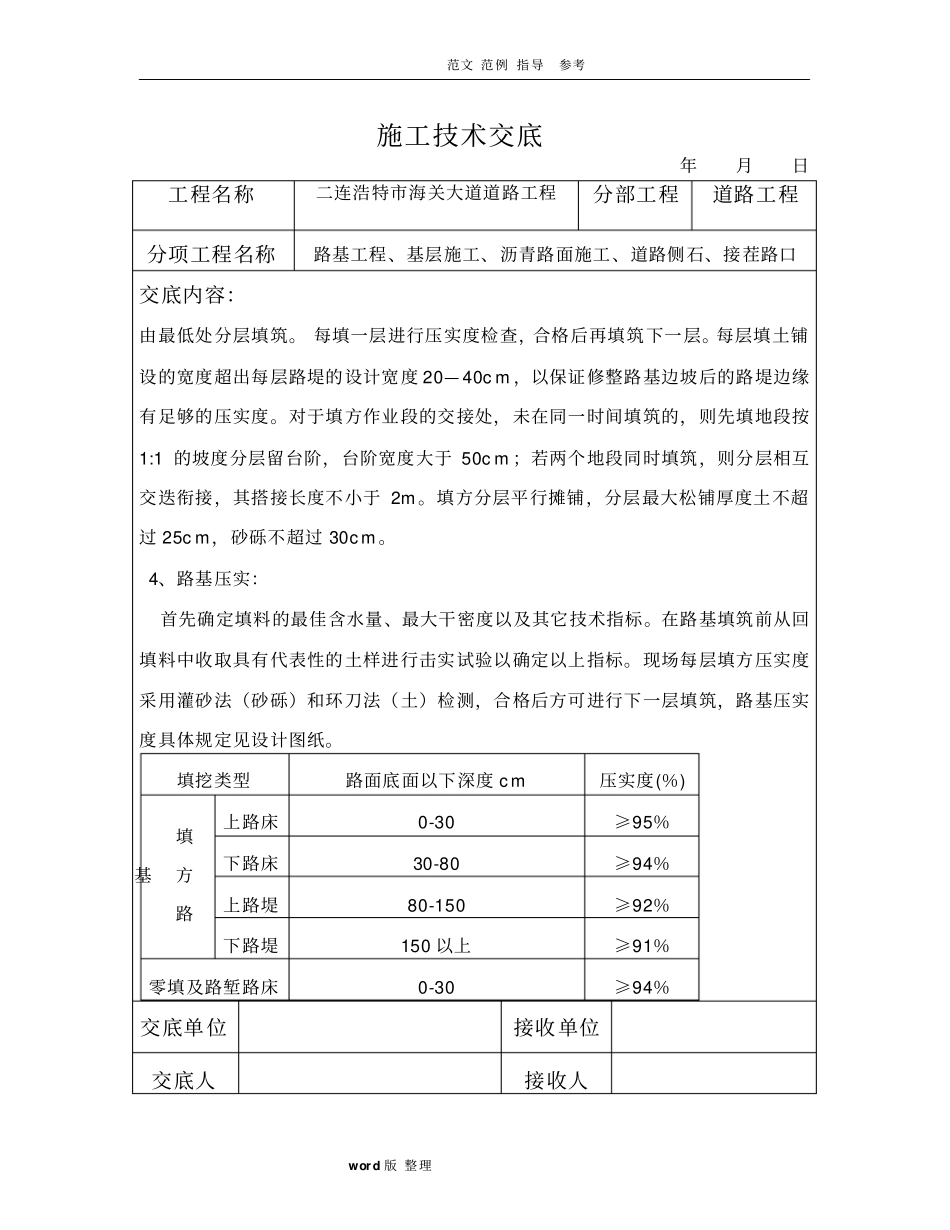

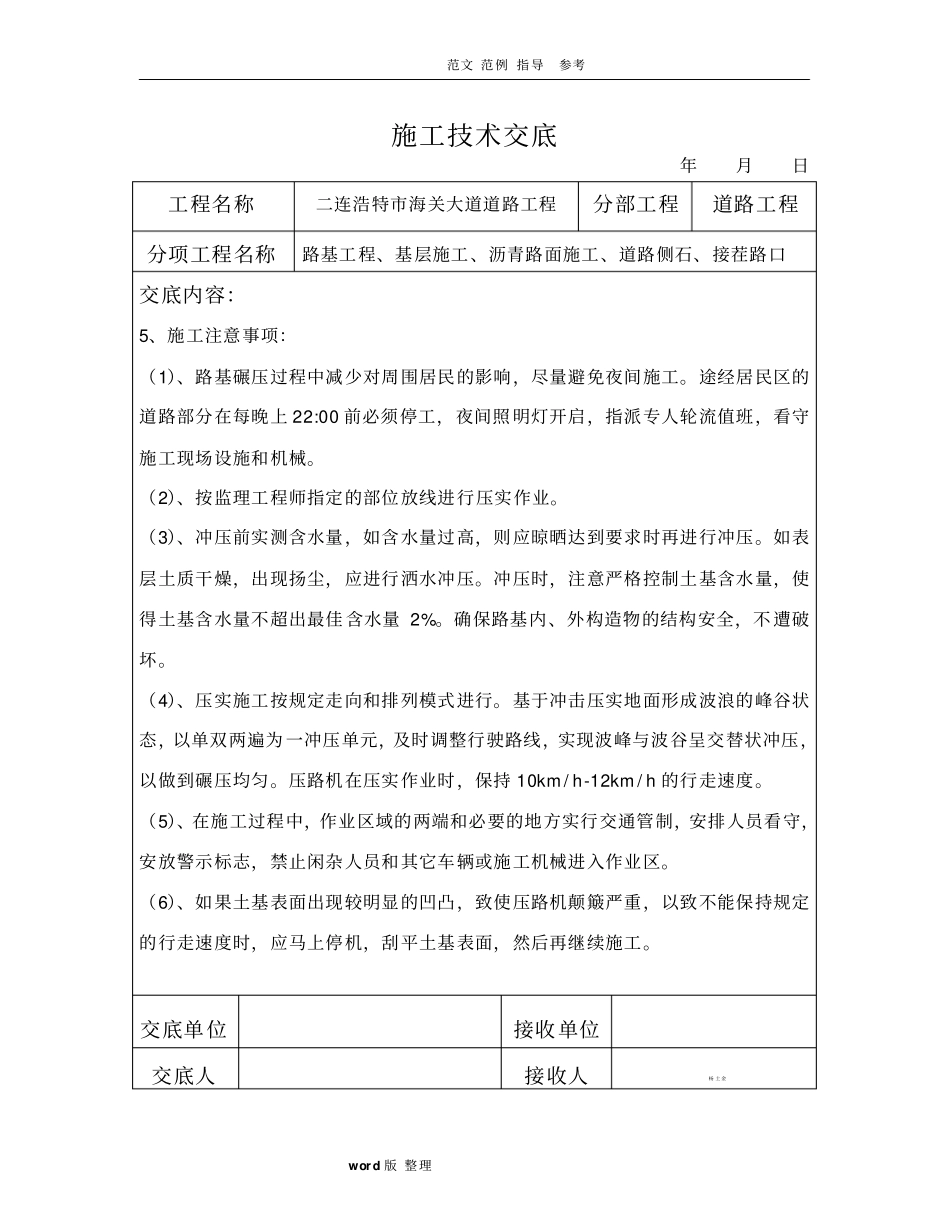

范文 范 例 指 导参考word 版 整 理施工技术交底年月日工程名称二连浩特市海关大道道路工程分部工程道路工程分项工程名称路基工程、基层施工、沥青路面施工、道路侧石、接茬路口交底内容:一、本路起点、终点均为现状路,起点坐标:X=15518.819,Y=19453.312 终点坐标为:X=15960.709,Y=19963.01。道路全长 773.442 米。二、施工放样路基开工前应面恢复中线并固定路线主要控制桩(交点、转点、圆曲线起讫点等)和有关中线,转点的坐标及水准点等工作。(一)路 基工程1、测量放线:根据恢复主路路线中桩、设计图、路基填方施工工艺和规范规定,定出路基占地线、路堤坡脚、边沟、护坡道及占地线等具体位置。在距路中一定安全距离处设置控制桩,其间隔为 50m,桩上用红漆标识该桩桩号和路基填挖高度,用(+)表示填方,用(-)表示挖方。 2、特殊路基处理:本合同道路路基表层多为人工堆积层,其中旧路渣土和种植腐植土需清除。根据设计要求,机动车道及其两侧各 1m 范围内均 进行路基处理。因此为增加地基承载力,增强路基稳定性,使普通土壤集结成为稳定、坚实的整体路基结构。3、填筑:路基填筑按照横断面全宽并按设计道路平行线逐层向上填筑。原地面不平时,由交底单位接收单位交底人接收人范文 范 例 指 导参考word 版 整 理施工技术交底年月日工程名称二连浩特市海关大道道路工程分部工程道路工程分项工程名称路基工程、基层施工、沥青路面施工、道路侧石、接茬路口交底内容:由最低处分层填筑。 每填一层进行压实度检查,合格后再填筑下一层。每层填土铺设的宽度超出每层路堤的设计宽度 20— 40c m ,以保证修整路基边坡后的路堤边缘有足够的压实度。对于填方作业段的交接处,未在同一时间填筑的,则先填地段按1:1 的坡度分层留台阶,台阶宽度大于 50c m ;若两个地段同时填筑,则分层相互交迭衔接,其搭接长度不小于 2m 。填方分层平行摊铺,分层最大松铺厚度土不超过 25c m,砂砾不超过 30c m 。4、路基压实:首先确定填料的最佳含水量、最大干密度以及其它技术指标。在路基填筑前从回填料中收取具有代表性的土样进行击实试验以确定以上指标。现场每层填方压实度采用灌砂法(砂砾)和环刀法(土)检测,合格后方可进行下一层填筑,路基压实度具体规定见设计图纸。填挖类型路面底面以下深度 c m压实度(%)填方路基上路床0-30≥95%下路床30-80≥94%上路堤80-150≥92%下路堤150 以上≥91%零填及...
