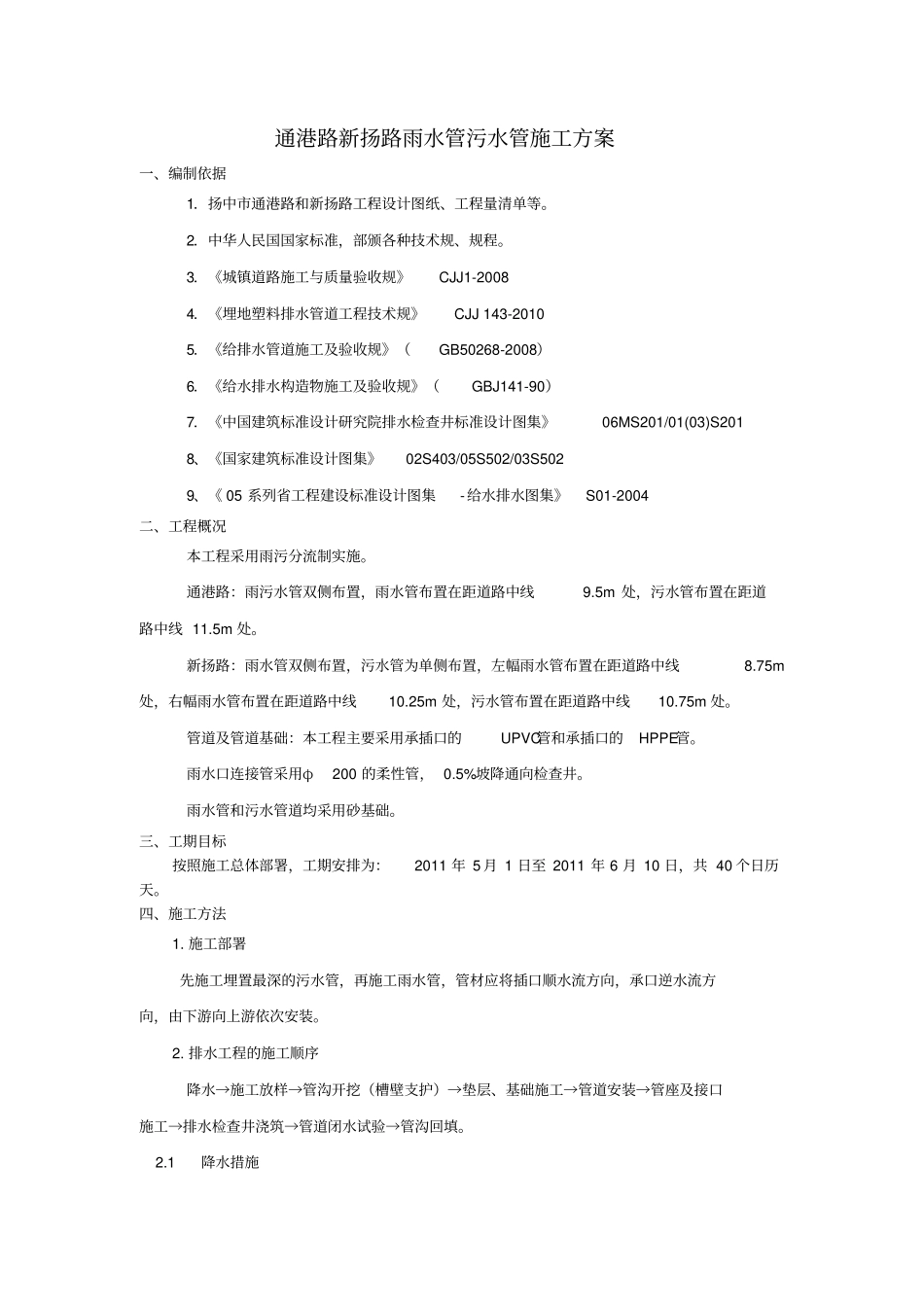

通港路新扬路雨水管污水管施工方案一、编制依据1.扬中市通港路和新扬路工程设计图纸、工程量清单等
2.中华人民国国家标准,部颁各种技术规、规程
3.《城镇道路施工与质量验收规》CJJ1-2008 4.《埋地塑料排水管道工程技术规》CJJ 143-2010 5.《给排水管道施工及验收规》(GB50268-2008)6.《给水排水构造物施工及验收规》(GBJ141-90)7.《中国建筑标准设计研究院排水检查井标准设计图集》06MS201/01(03)S201 8、《国家建筑标准设计图集》02S403/05S502/03S502 9、《 05 系列省工程建设标准设计图集-给水排水图集》 S01-2004 二、工程概况本工程采用雨污分流制实施
通港路:雨污水管双侧布置,雨水管布置在距道路中线9
5m 处,污水管布置在距道路中线 11
新扬路:雨水管双侧布置,污水管为单侧布置,左幅雨水管布置在距道路中线8
75m处,右幅雨水管布置在距道路中线10
25m 处,污水管布置在距道路中线10
管道及管道基础:本工程主要采用承插口的UPVC管和承插口的HPPE管
雨水口连接管采用φ200 的柔性管, 0
5%坡降通向检查井
雨水管和污水管道均采用砂基础
三、工期目标按照施工总体部署,工期安排为:2011 年 5 月 1 日至 2011 年 6 月 10 日,共 40 个日历天
四、施工方法1
施工部署先施工埋置最深的污水管,再施工雨水管,管材应将插口顺水流方向,承口逆水流方向,由下游向上游依次安装
排水工程的施工顺序降水→施工放样→管沟开挖(槽壁支护)→垫层、基础施工→管道安装→管座及接口施工→排水检查井浇筑→管道闭水试验→管沟回填

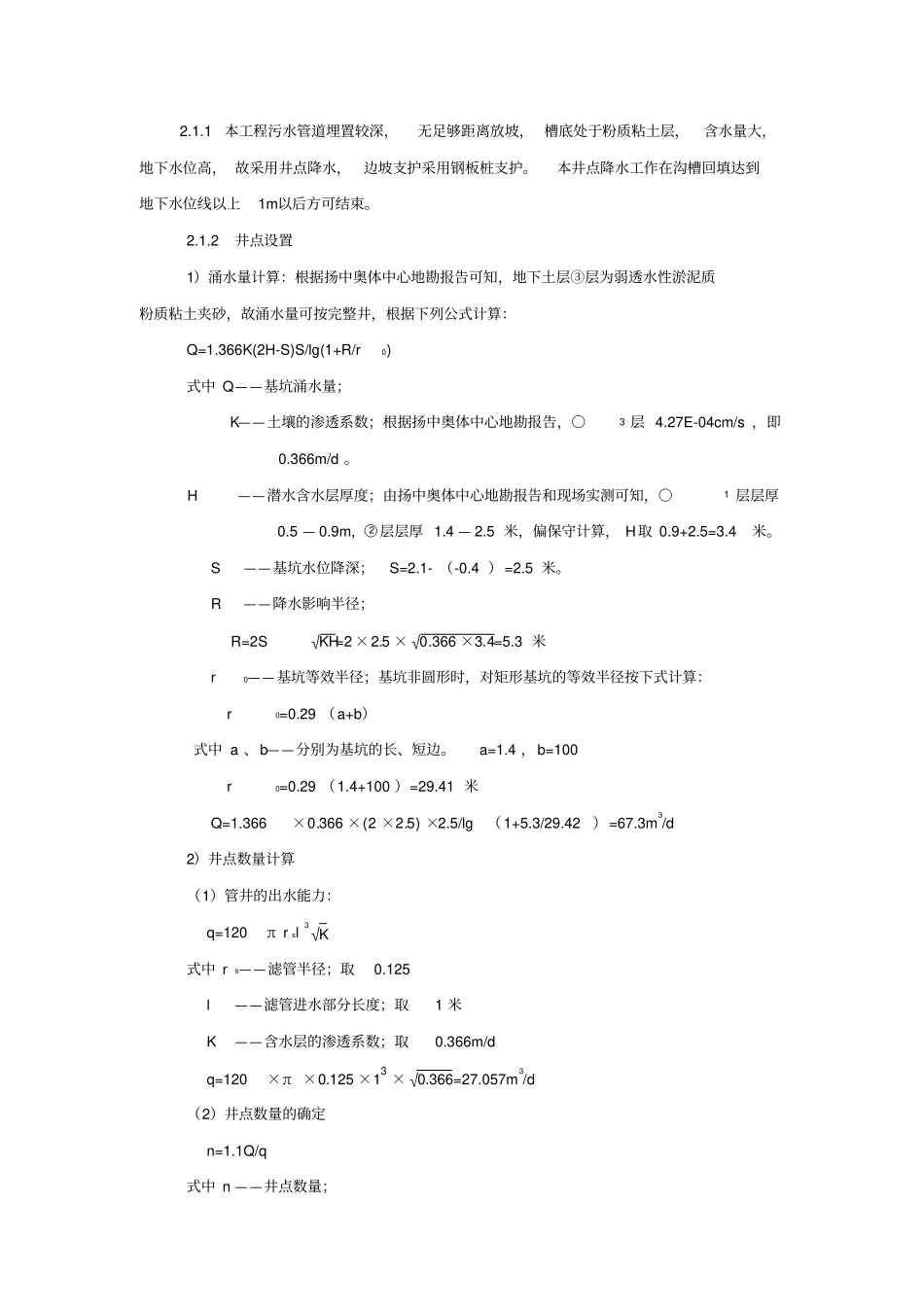

1降水措施2

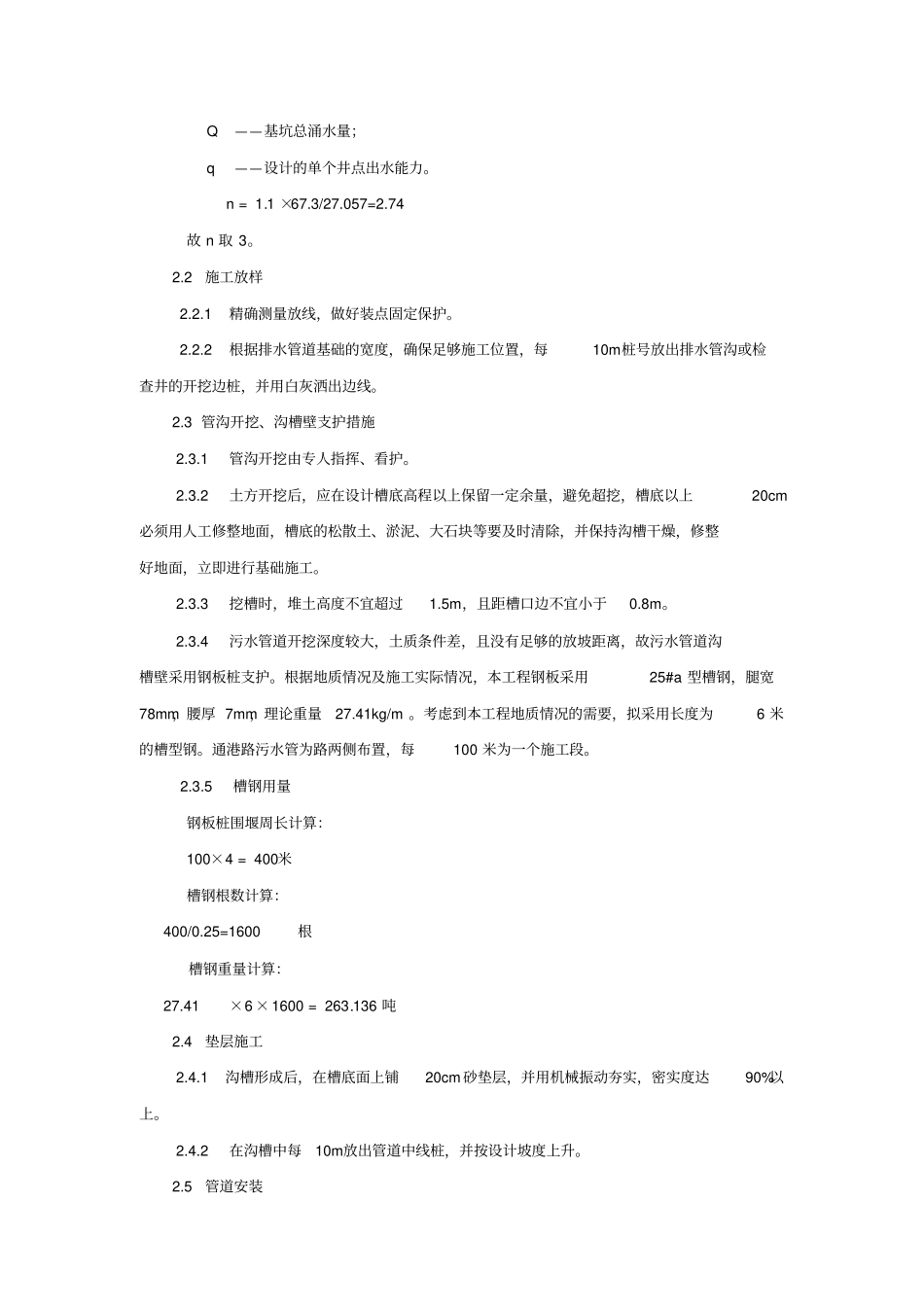

1本工程污水管道埋置较深,无足够距离放坡, 槽底处于粉质粘土层,含水量大,地下水位高, 故采用井点降水,边坡
