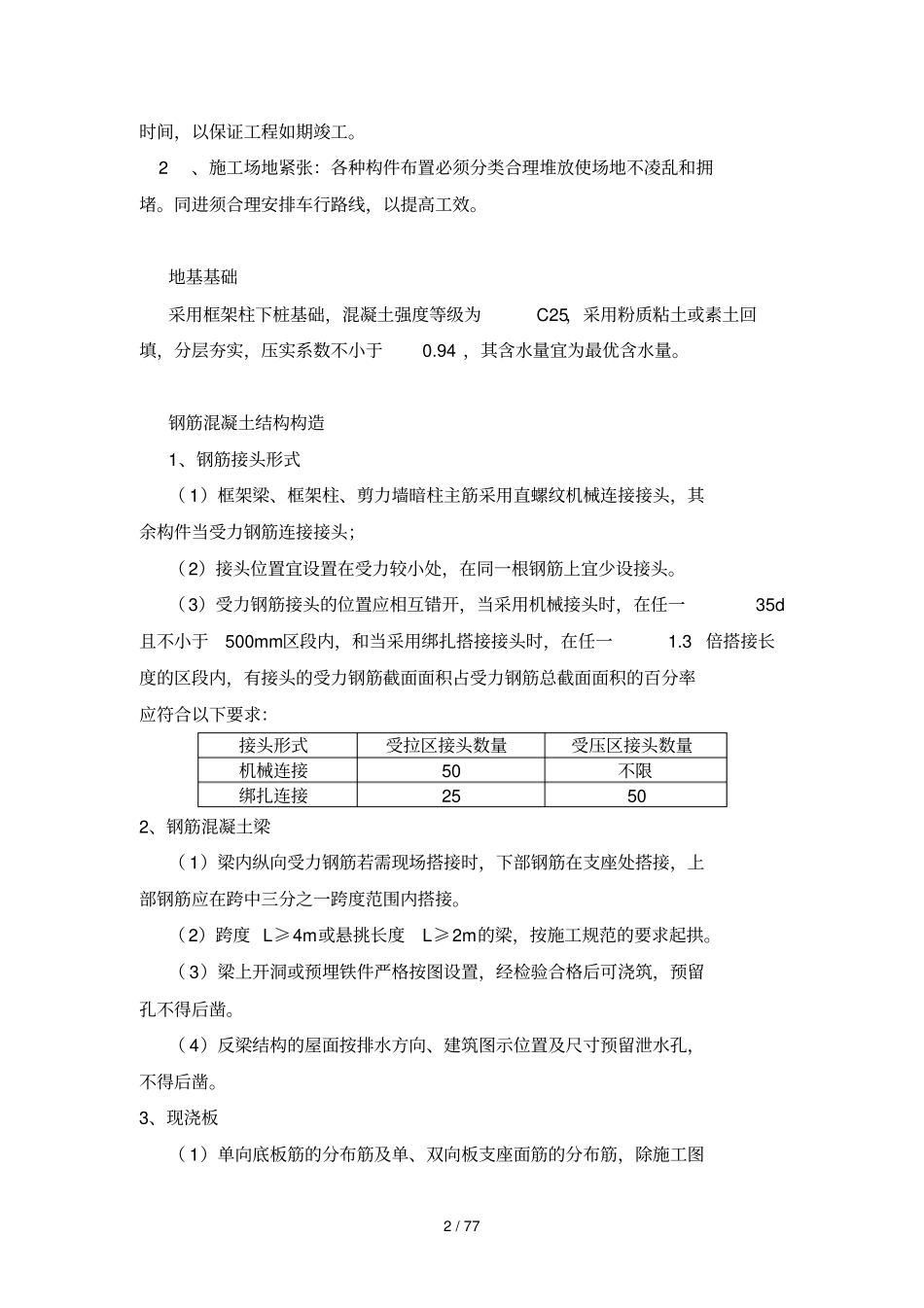

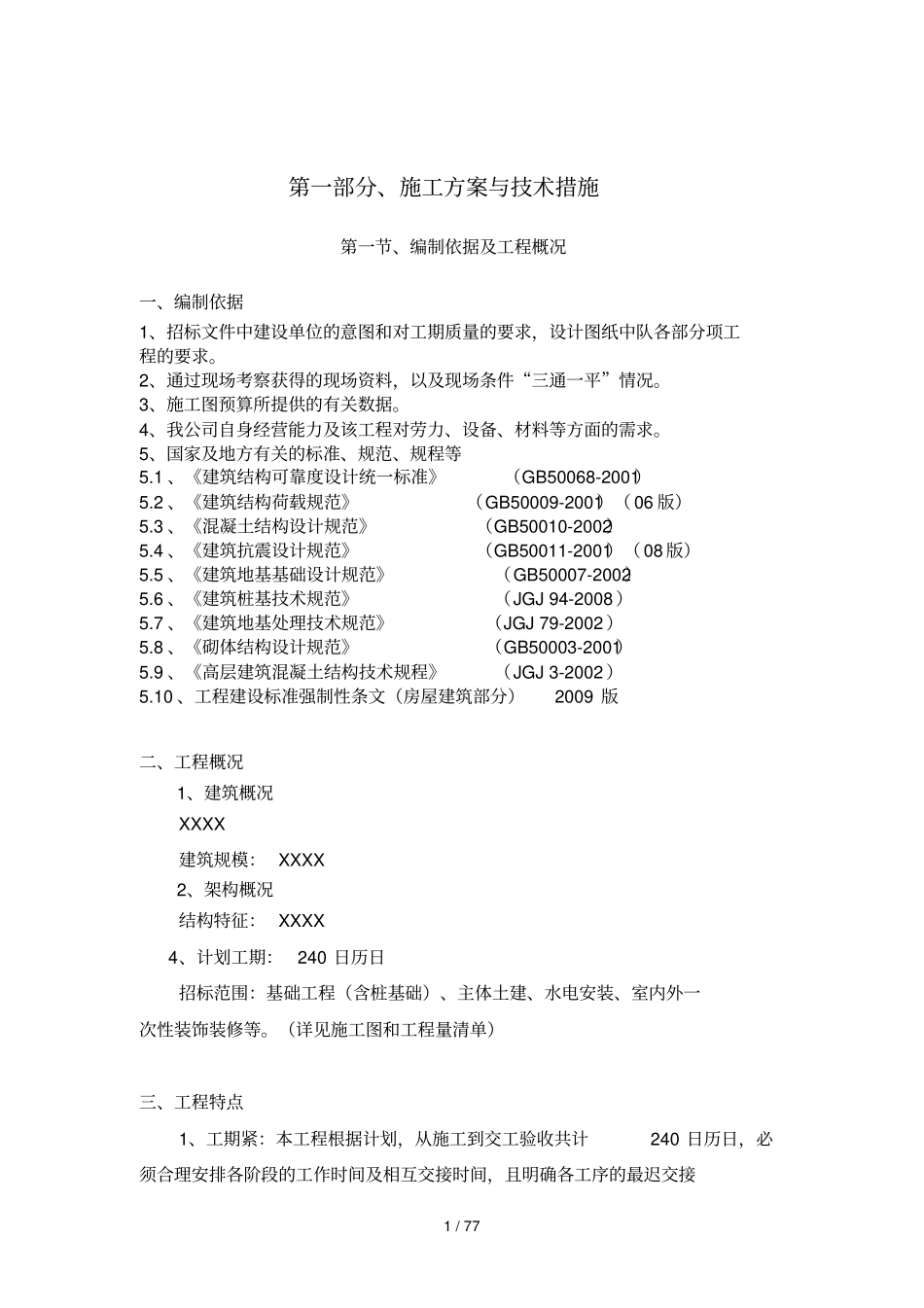

1 / 77 第一部分、施工方案与技术措施第一节、编制依据及工程概况一、编制依据1、招标文件中建设单位的意图和对工期质量的要求,设计图纸中队各部分项工程的要求
2、通过现场考察获得的现场资料,以及现场条件“三通一平”情况
3、施工图预算所提供的有关数据
4、我公司自身经营能力及该工程对劳力、设备、材料等方面的需求
5、国家及地方有关的标准、规范、规程等5
1 、《建筑结构可靠度设计统一标准》(GB50068-2001)5
2 、《建筑结构荷载规范》(GB50009-2001)( 06 版)5
3 、《混凝土结构设计规范》(GB50010-2002)5
4 、《建筑抗震设计规范》(GB50011-2001)( 08 版)5
5 、《建筑地基基础设计规范》(GB50007-2002)5
6 、《建筑桩基技术规范》(JGJ 94-2008 )5
7 、《建筑地基处理技术规范》(JGJ 79-2002 )5
8 、《砌体结构设计规范》(GB50003-2001)5
9 、《高层建筑混凝土结构技术规程》(JGJ 3-2002 )5
10 、工程建设标准强制性条文(房屋建筑部分) 2009 版二、工程概况1、建筑概况XXXX 建筑规模: XXXX 2、架构概况结构特征: XXXX 4、计划工期:240 日历日招标范围:基础工程(含桩基础)、主体土建、水电安装、室内外一次性装饰装修等
(详见施工图和工程量清单)三、工程特点1、工期紧:本工程根据计划,从施工到交工验收共计240 日历日,必须合理安排各阶段的工作时间及相互交接时间,且明确各工序的最迟交接2 / 77 时间,以保证工程如期竣工
2、施工场地紧张:各种构件布置必须分类合理堆放使场地不凌乱和拥堵
同进须合理安排车行路线,以提高工效

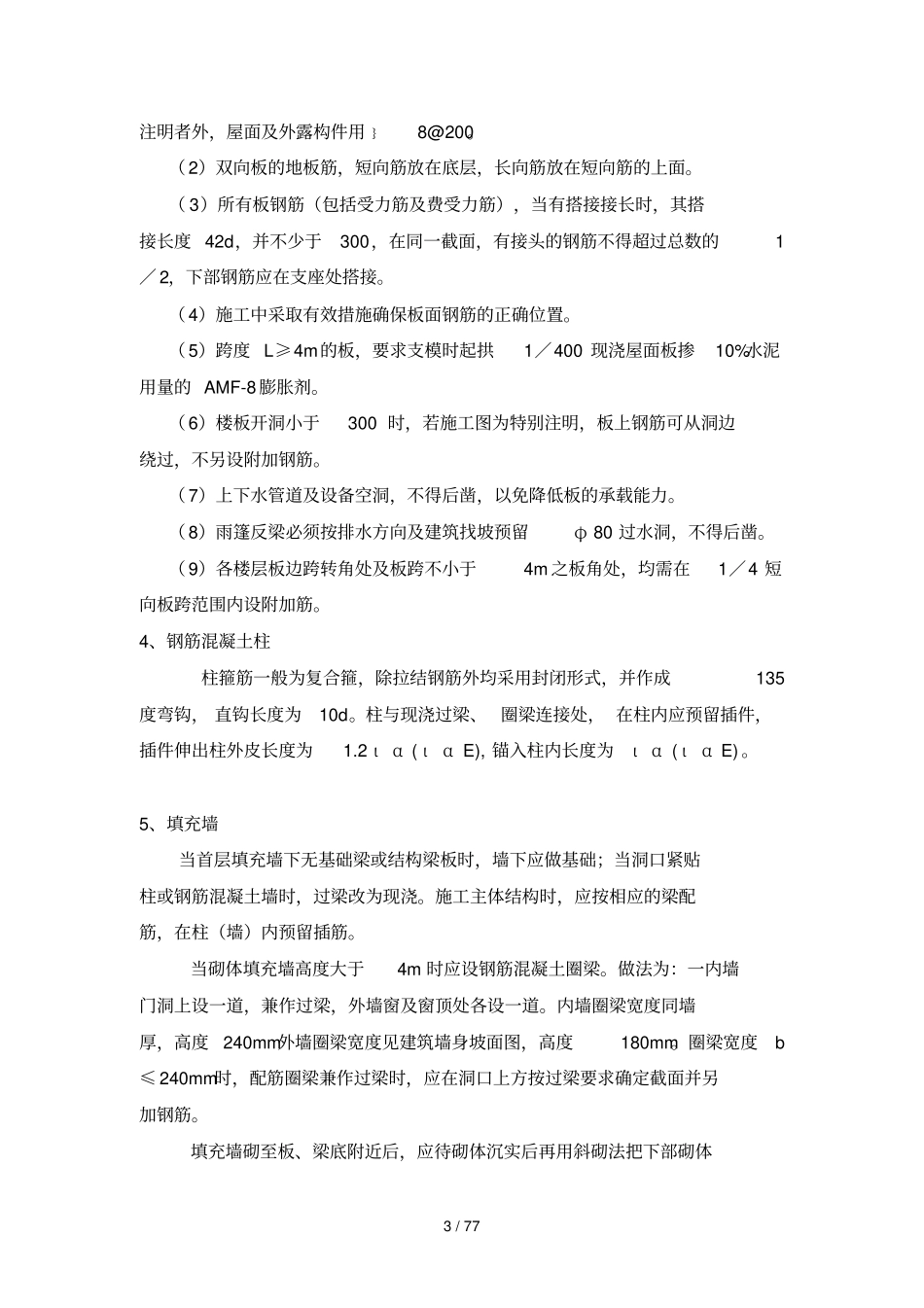

地基基础采用框架柱下桩基础,混凝土强度等级为C25,采用粉质粘土或素土回填,分层夯实,压实系数不小
