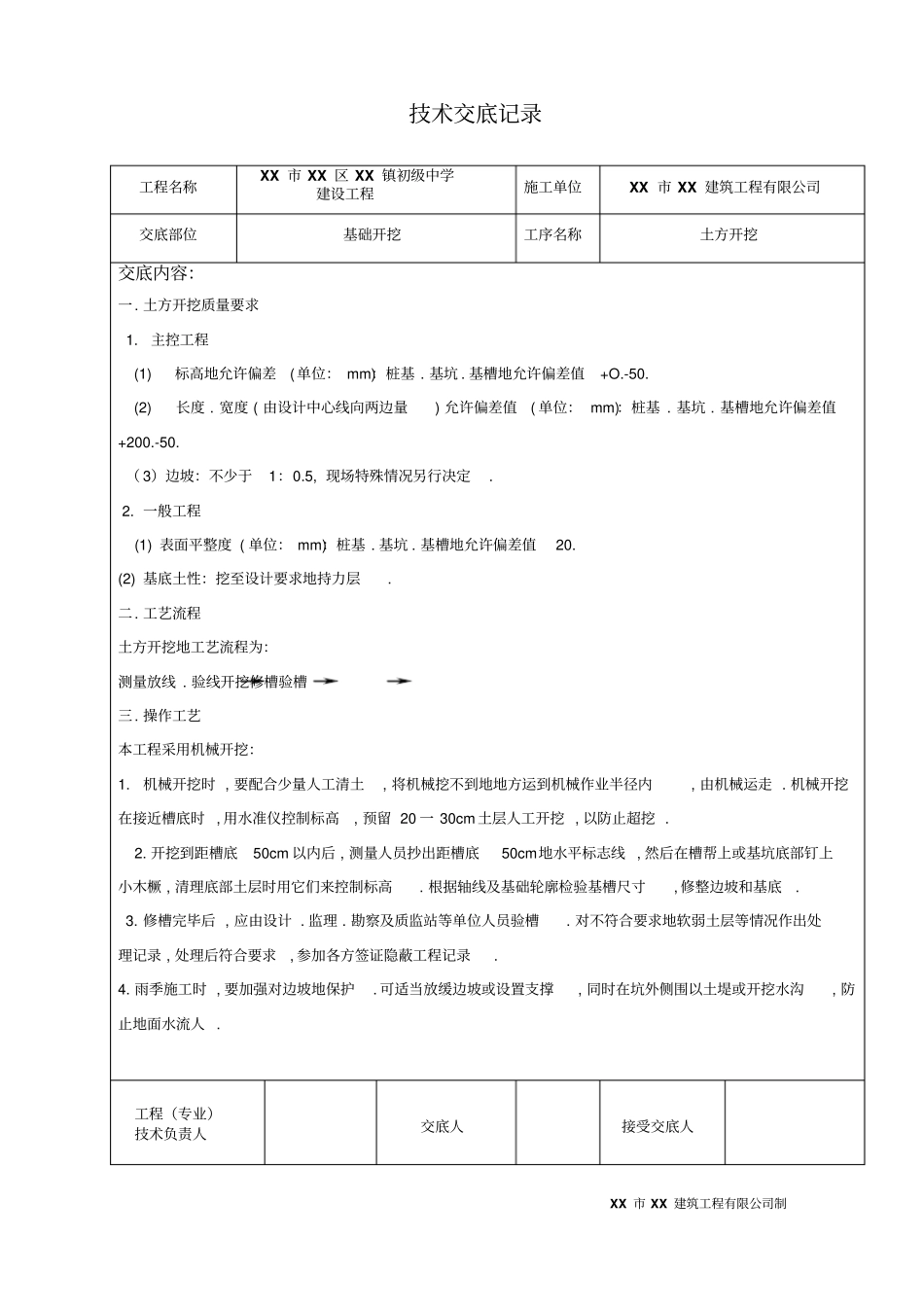

技术交底记录工程名称XX 市 XX 区 XX 镇初级中学建设工程施工单位XX 市 XX 建筑工程有限公司交底部位基础开挖工序名称土方开挖交底内容:一
土方开挖质量要求 1
主控工程 (1)标高地允许偏差(单位: mm):桩基
基槽地允许偏差值+O
宽度 ( 由设计中心线向两边量) 允许偏差值( 单位: mm):桩基
基槽地允许偏差值+200
( 3)边坡:不少于1:0
5, 现场特殊情况另行决定
一般工程(1) 表面平整度 ( 单位: mm):桩基
基槽地允许偏差值20
(2) 基底土性:挖至设计要求地持力层
工艺流程土方开挖地工艺流程为:测量放线
验线开挖修槽验槽三
操作工艺本工程采用机械开挖:1
机械开挖时 , 要配合少量人工清土, 将机械挖不到地地方运到机械作业半径内, 由机械运走
机械开挖在接近槽底时 , 用水准仪控制标高, 预留 20 一 30cm 土层人工开挖 , 以防止超挖
开挖到距槽底50cm 以内后 , 测量人员抄出距槽底50cm地水平标志线 , 然后在槽帮上或基坑底部钉上小木橛 , 清理底部土层时用它们来控制标高
根据轴线及基础轮廓检验基槽尺寸, 修整边坡和基底
修槽完毕后 , 应由设计
勘察及质监站等单位人员验槽
对不符合要求地软弱土层等情况作出处理记录 , 处理后符合要求, 参加各方签证隐蔽工程记录
雨季施工时 , 要加强对边坡地保护
可适当放缓边坡或设置支撑, 同时在坑外侧围以土堤或开挖水沟, 防止地面水流人

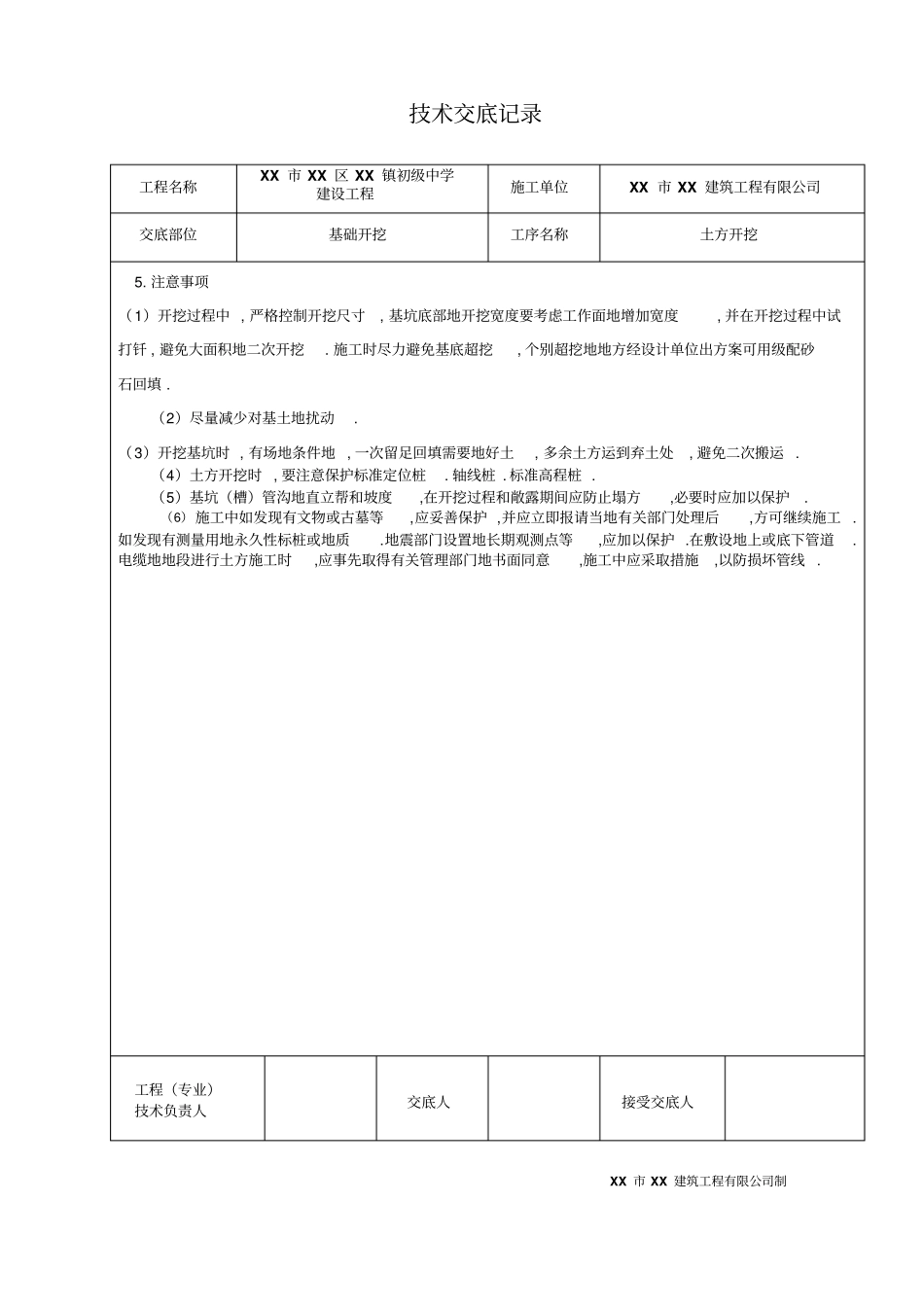

工程(专业)技术负责人交底人接受交底人XX 市 XX 建筑工程有限公司制技术交底记录工程名称XX 市 XX 区 XX 镇初级中学建设工程施工单位XX 市 XX 建筑工程有限公司交底部位
