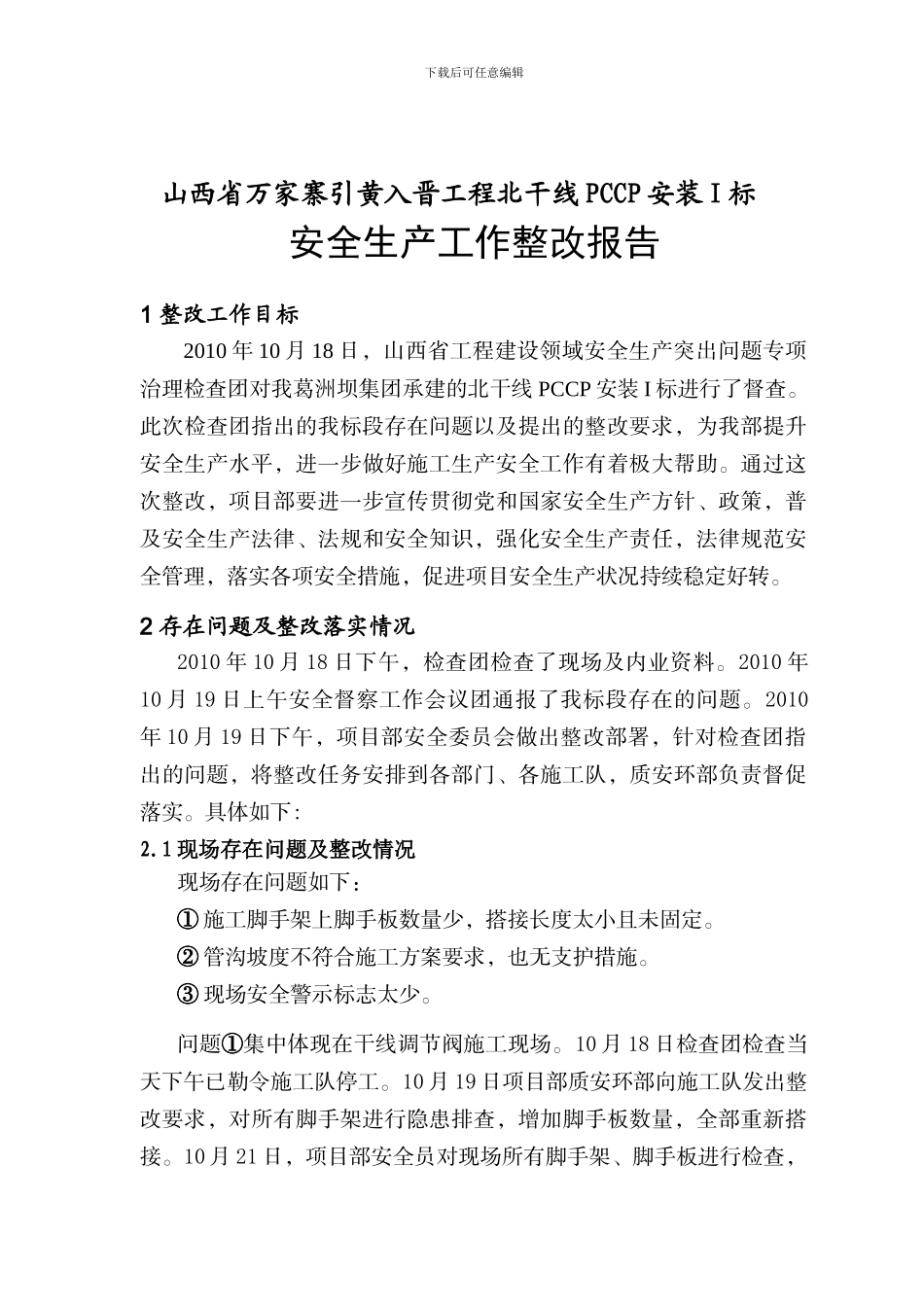

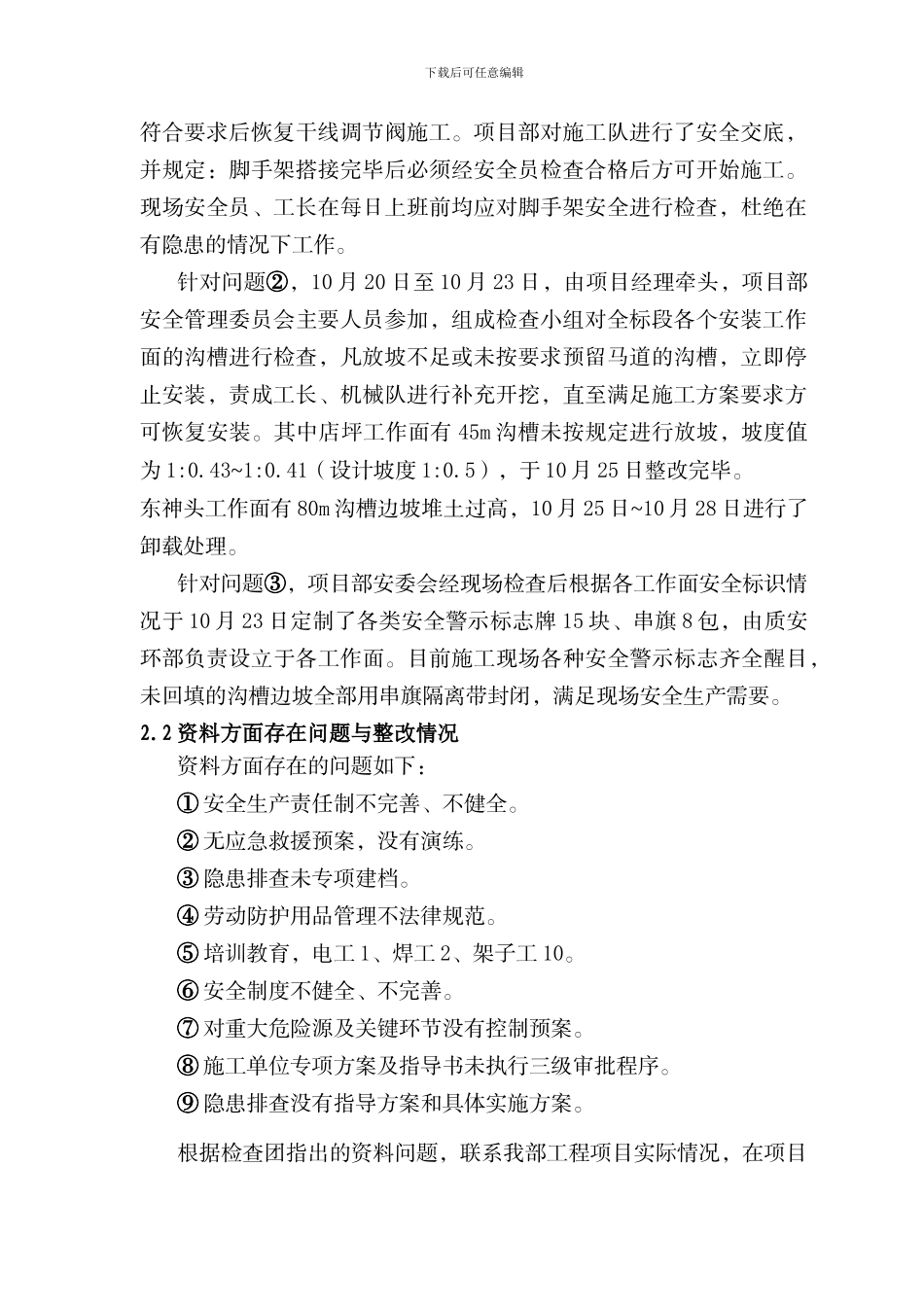

下载后可任意编辑 山西省万家寨引黄入晋工程北干线 PCCP 安装 I 标安全生产工作整改报告1 整改工作目标2010 年 10 月 18 日,山西省工程建设领域安全生产突出问题专项治理检查团对我葛洲坝集团承建的北干线 PCCP 安装 I 标进行了督查。此次检查团指出的我标段存在问题以及提出的整改要求,为我部提升安全生产水平,进一步做好施工生产安全工作有着极大帮助。通过这次整改,项目部要进一步宣传贯彻党和国家安全生产方针、政策,普及安全生产法律、法规和安全知识,强化安全生产责任,法律规范安全管理,落实各项安全措施,促进项目安全生产状况持续稳定好转。2 存在问题及整改落实情况2010 年 10 月 18 日下午,检查团检查了现场及内业资料。2010 年10 月 19 日上午安全督察工作会议团通报了我标段存在的问题。2010年 10 月 19 日下午,项目部安全委员会做出整改部署,针对检查团指出的问题,将整改任务安排到各部门、各施工队,质安环部负责督促落实。具体如下:2.1 现场存在问题及整改情况现场存在问题如下:① 施工脚手架上脚手板数量少,搭接长度太小且未固定。② 管沟坡度不符合施工方案要求,也无支护措施。③ 现场安全警示标志太少。问题①集中体现在干线调节阀施工现场。10 月 18 日检查团检查当天下午已勒令施工队停工。10 月 19 日项目部质安环部向施工队发出整改要求,对所有脚手架进行隐患排查,增加脚手板数量,全部重新搭接。10 月 21 日,项目部安全员对现场所有脚手架、脚手板进行检查,下载后可任意编辑符合要求后恢复干线调节阀施工。项目部对施工队进行了安全交底,并规定:脚手架搭接完毕后必须经安全员检查合格后方可开始施工。现场安全员、工长在每日上班前均应对脚手架安全进行检查,杜绝在有隐患的情况下工作。针对问题②,10 月 20 日至 10 月 23 日,由项目经理牵头,项目部安全管理委员会主要人员参加,组成检查小组对全标段各个安装工作面的沟槽进行检查,凡放坡不足或未按要求预留马道的沟槽,立即停止安装,责成工长、机械队进行补充开挖,直至满足施工方案要求方可恢复安装。其中店坪工作面有 45m 沟槽未按规定进行放坡,坡度值为 1:0.43~1:0.41(设计坡度 1:0.5),于 10 月 25 日整改完毕。东神头工作面有 80m 沟槽边坡堆土过高,10 月 25 日~10 月 28 日进行了卸载处理。针对问题③,项目部安委会经现场检查后根据各工作面安全标识情况于 10 ...
