电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

安全质量大检查会议记录.VIP免费

安全质量大检查会议记录._第1页
1/3
安全质量大检查会议记录._第2页
2/3
安全质量大检查会议记录._第3页
3/3

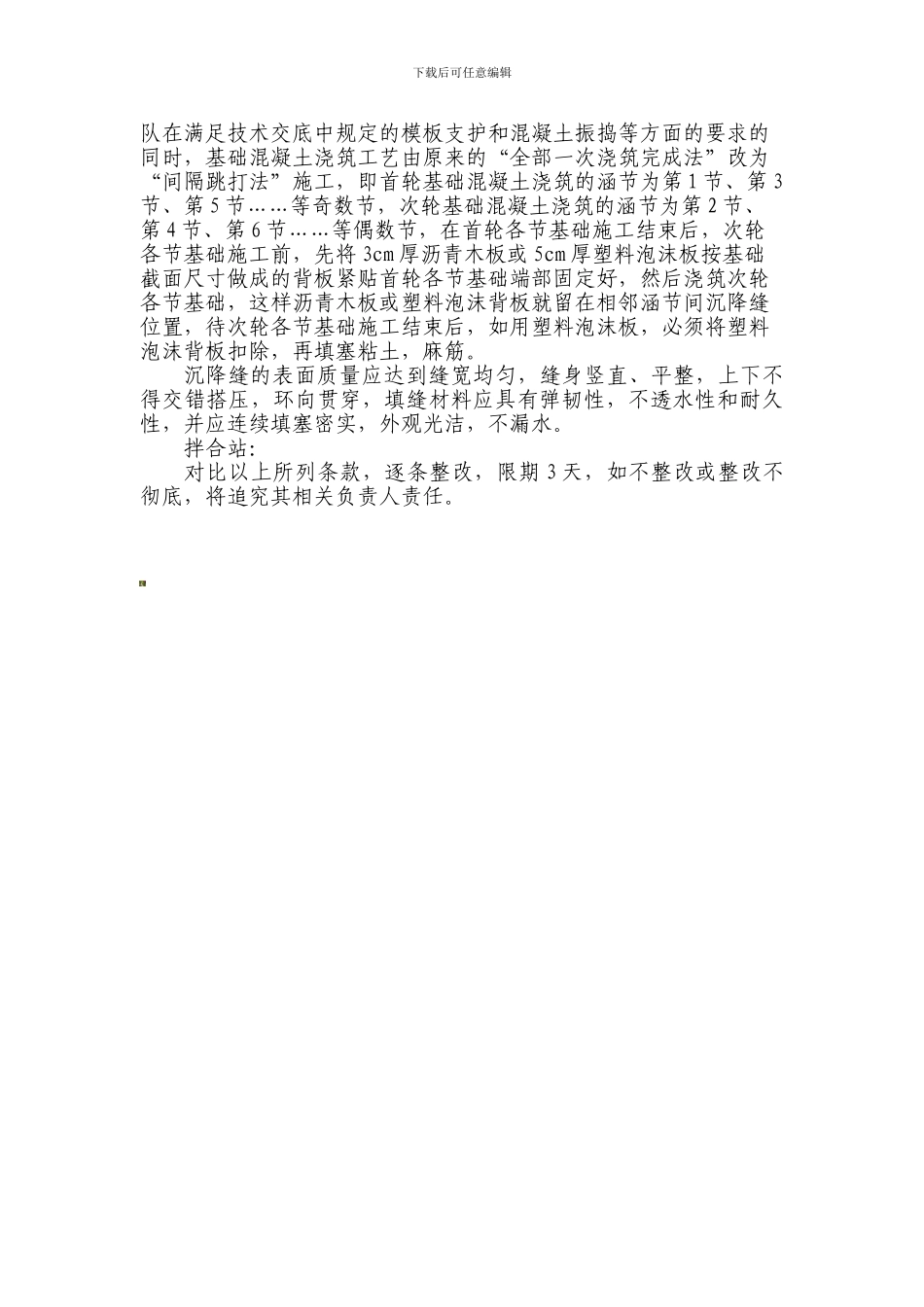

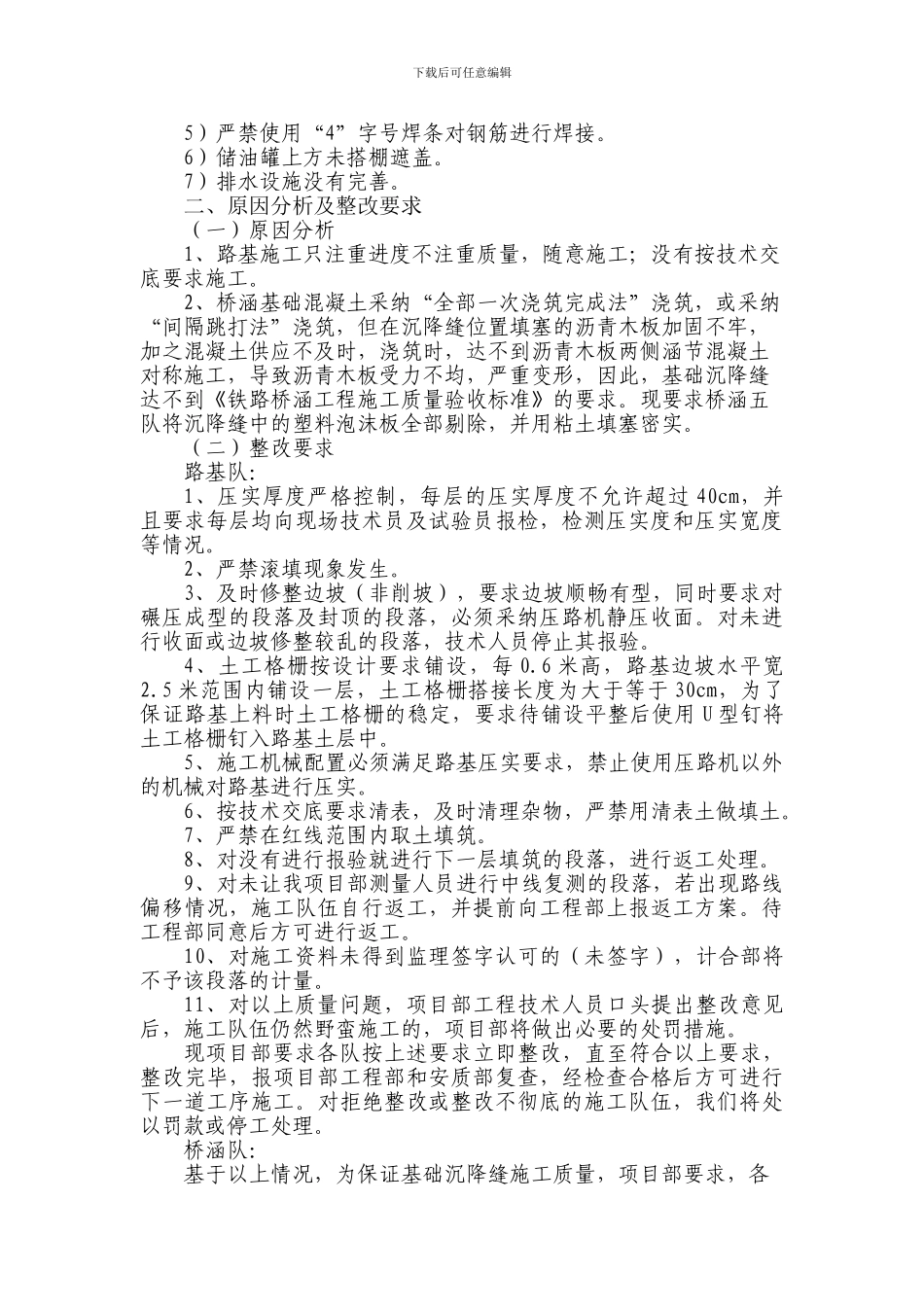

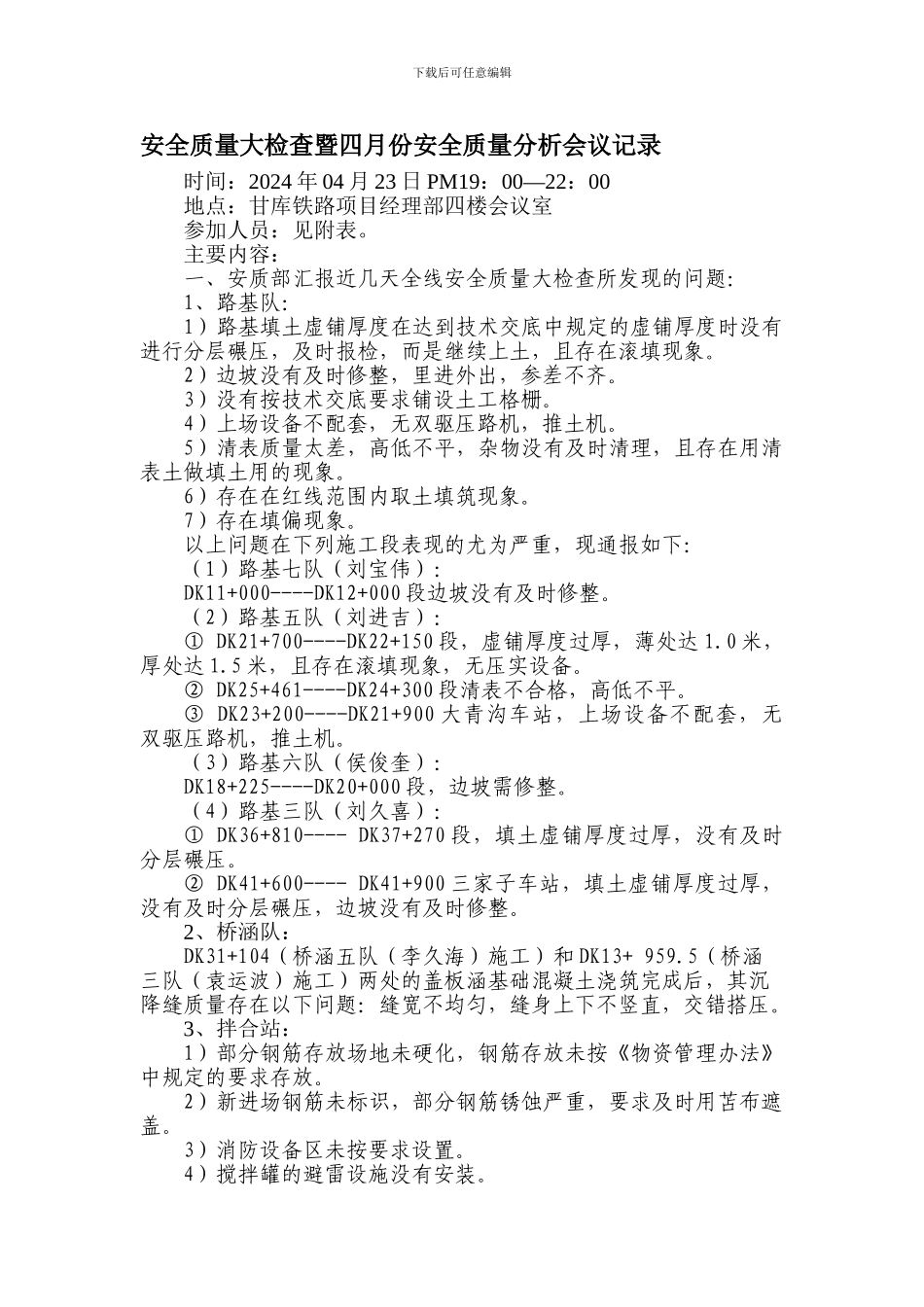

下载后可任意编辑安全质量大检查暨四月份安全质量分析会议记录时间:2024 年 04 月 23 日 PM19:00—22:00地点:甘库铁路项目经理部四楼会议室参加人员:见附表。主要内容:一、安质部汇报近几天全线安全质量大检查所发现的问题:1、路基队:1)路基填土虚铺厚度在达到技术交底中规定的虚铺厚度时没有进行分层碾压,及时报检,而是继续上土,且存在滚填现象。2)边坡没有及时修整,里进外出,参差不齐。3)没有按技术交底要求铺设土工格栅。4)上场设备不配套,无双驱压路机,推土机。5)清表质量太差,高低不平,杂物没有及时清理,且存在用清表土做填土用的现象。6)存在在红线范围内取土填筑现象。7)存在填偏现象。以上问题在下列施工段表现的尤为严重,现通报如下:(1)路基七队(刘宝伟):DK11+000----DK12+000 段边坡没有及时修整。(2)路基五队(刘进吉):① DK21+700----DK22+150 段,虚铺厚度过厚,薄处达 1.0 米,厚处达 1.5 米,且存在滚填现象,无压实设备。② DK25+461----DK24+300 段清表不合格,高低不平。③ DK23+200----DK21+900 大青沟车站,上场设备不配套,无双驱压路机,推土机。(3)路基六队(侯俊奎):DK18+225----DK20+000 段,边坡需修整。(4)路基三队(刘久喜):① DK36+810---- DK37+270 段,填土虚铺厚度过厚,没有及时分层碾压。② DK41+600---- DK41+900 三家子车站,填土虚铺厚度过厚,没有及时分层碾压,边坡没有及时修整。2、桥涵队:DK31+104(桥涵五队(李久海)施工)和 DK13+ 959.5(桥涵三队(袁运波)施工)两处的盖板涵基础混凝土浇筑完成后,其沉降缝质量存在以下问题:缝宽不均匀,缝身上下不竖直,交错搭压。3、拌合站:1)部分钢筋存放场地未硬化,钢筋存放未按《物资管理办法》中规定的要求存放。2)新进场钢筋未标识,部分钢筋锈蚀严重,要求及时用苫布遮盖。3)消防设备区未按要求设置。4)搅拌罐的避雷设施没有安装。下载后可任意编辑5)严禁使用“4”字号焊条对钢筋进行焊接。6)储油罐上方未搭棚遮盖。7)排水设施没有完善。二、原因分析及整改要求(一)原因分析1、路基施工只注重进度不注重质量,随意施工;没有按技术交底要求施工。2、桥涵基础混凝土采纳“全部一次浇筑完成法”浇筑,或采纳“间隔跳打法”浇筑,但在沉降缝位置填塞的沥青木板加固不牢,加之混凝土供应不及时,浇筑时,达不到沥青木板两侧涵节混凝土对称施工,导致沥青木板受力不均,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

安全质量大检查会议记录.

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
