9 机泵安装施工技术3

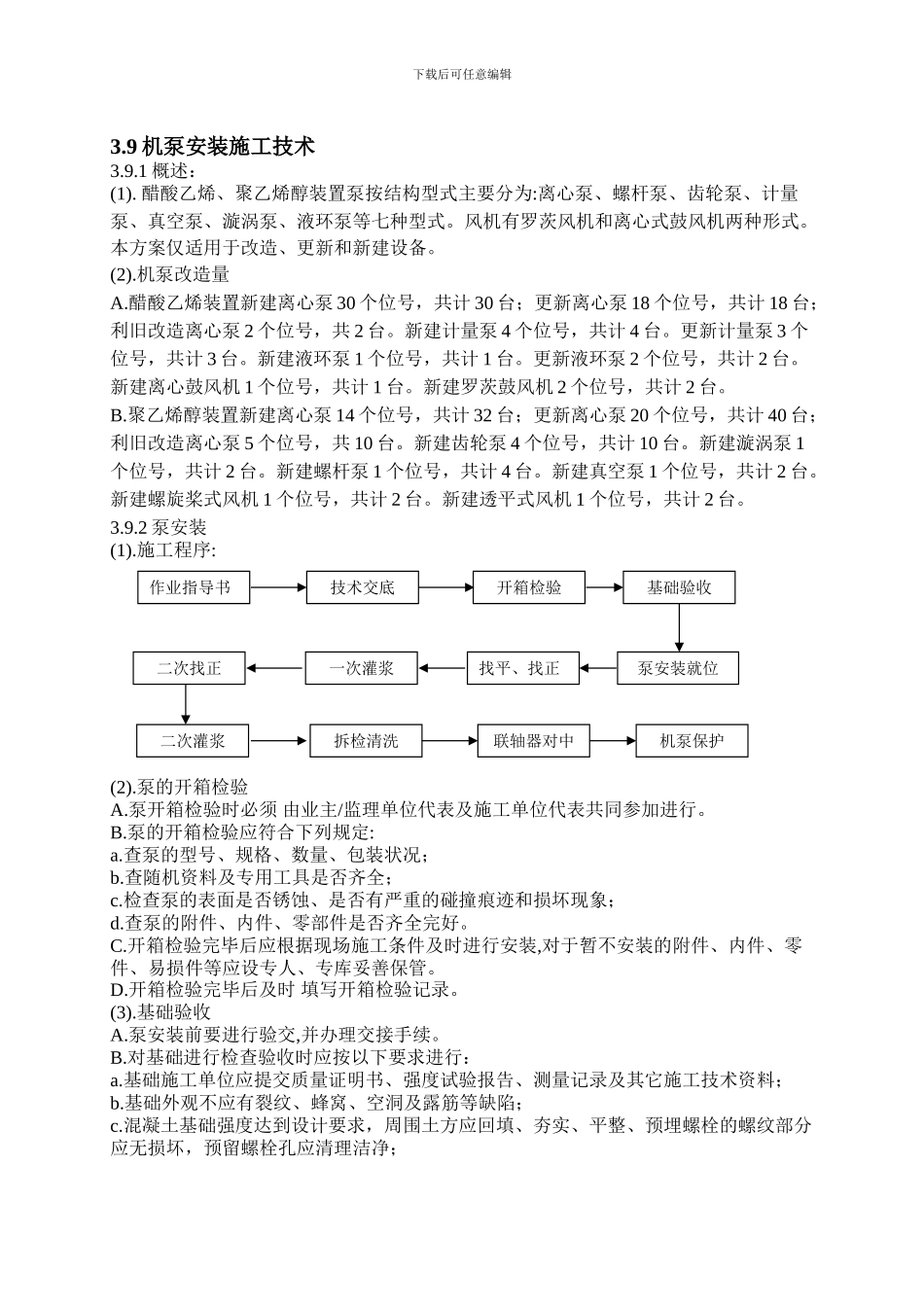

1 概述:(1)
醋酸乙烯、聚乙烯醇装置泵按结构型式主要分为:离心泵、螺杆泵、齿轮泵、计量泵、真空泵、漩涡泵、液环泵等七种型式
风机有罗茨风机和离心式鼓风机两种形式
本方案仅适用于改造、更新和新建设备
机泵改造量A
醋酸乙烯装置新建离心泵 30 个位号,共计 30 台;更新离心泵 18 个位号,共计 18 台;利旧改造离心泵 2 个位号,共 2 台
新建计量泵 4 个位号,共计 4 台
更新计量泵 3 个位号,共计 3 台
新建液环泵 1 个位号,共计 1 台
更新液环泵 2 个位号,共计 2 台
新建离心鼓风机 1 个位号,共计 1 台
新建罗茨鼓风机 2 个位号,共计 2 台
聚乙烯醇装置新建离心泵 14 个位号,共计 32 台;更新离心泵 20 个位号,共计 40 台;利旧改造离心泵 5 个位号,共 10 台
新建齿轮泵 4 个位号,共计 10 台
新建漩涡泵 1个位号,共计 2 台
新建螺杆泵 1 个位号,共计 4 台
新建真空泵 1 个位号,共计 2 台
新建螺旋桨式风机 1 个位号,共计 2 台
新建透平式风机 1 个位号,共计 2 台
2 泵安装(1)
施工程序:(2)
泵的开箱检验A
泵开箱检验时必须 由业主/监理单位代表及施工单位代表共同参加进行
泵的开箱检验应符合下列规定:a
查泵的型号、规格、数量、包装状况;b
查随机资料及专用工具是否齐全;c
检查泵的表面是否锈蚀、是否有严重的碰撞痕迹和损坏现象;d
查泵的附件、内件、零部件是否齐全完好
开箱检验完毕后应根据现场施工条件及时进行安装,对于暂不安装的附件、内件、零件、易损件等应设专人、专库妥善保管
开箱检验完毕后及时 填写开箱检验记录
泵安装前要进行验交,并办理交接手续

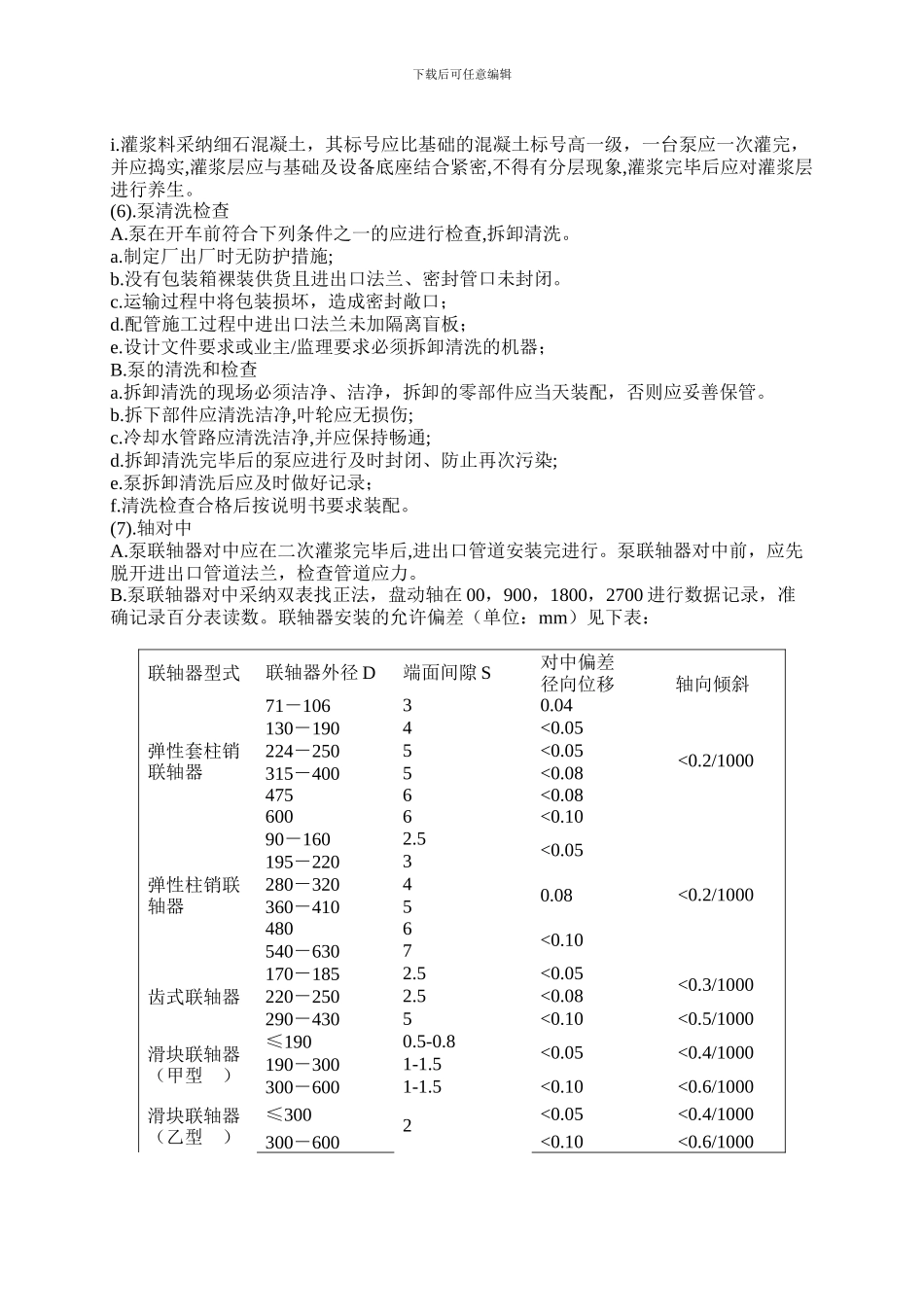

对基础进行检查验收时应按以下
