********有限公司4#楼车间隔间搭建项目岩棉夹心板隔墙板施工方案 *******工程管理有限公司目 录1 工程概况 ………………………2 施工材质阐明及总体安排 ………………………3 施工准备 ………………………4 施工质量规定 ………………………5 各项施工管理方法 ………………………6 工程验收 ……………………… 1、工程概况1
1 建筑概况 4#生产车间为钢构造厂房,混凝土地面
2 施工材质阐明及总体安排1
1 本工程所用的板:规格为 5*100*5mm,80kg/m3 和 5*75*5mm,60kg/m3 的岩棉夹心板(净化板),平表面,强度为 G300,钢板颜色为乳白;砖墙:采用115mm 厚 Mu10 粘土砖,M10 水泥砂浆砌,内外墙 1:3 水泥砂浆粉刷,厚度2cm,二遍腻子,二遍白色涂料;立柱: 100*100*3mm 镀锌方管;横梁:40*80*2
5mm 镀锌方管;窗:88 系列(6+8+6mm)塑钢推拉窗(钢化玻璃)等1
2 夹芯板外观质量规定: 板面:平整、无明显凹陷、翘曲、变形;表面清洁、色泽均匀;无胶痕、油污;无明显划痕、磕碰、伤痕等
缺点:除卷边与切割边外,其它板面无明显划痕、磕碰、伤痕等
切口:切口平直;切面整洁;无毛刺;板边沿无明显翘角、脱胶与波浪形;面板宜向内弯
芯板:芯板切面应整洁;无大块剥落;块与块之间接缝无明显间隙;面材与芯板之间粘结牢固,芯板密实
2、施工安排2
1 本项目安装施工计划从 3 月 20 日开始, 5 月 5 结束,总工期为 45 天(具体开工日期以甲方告知为准)
2 轻质复合墙板随施工进度运输到施工现场,并及时运至安装地点,避免过多占用现场场地和人为破损

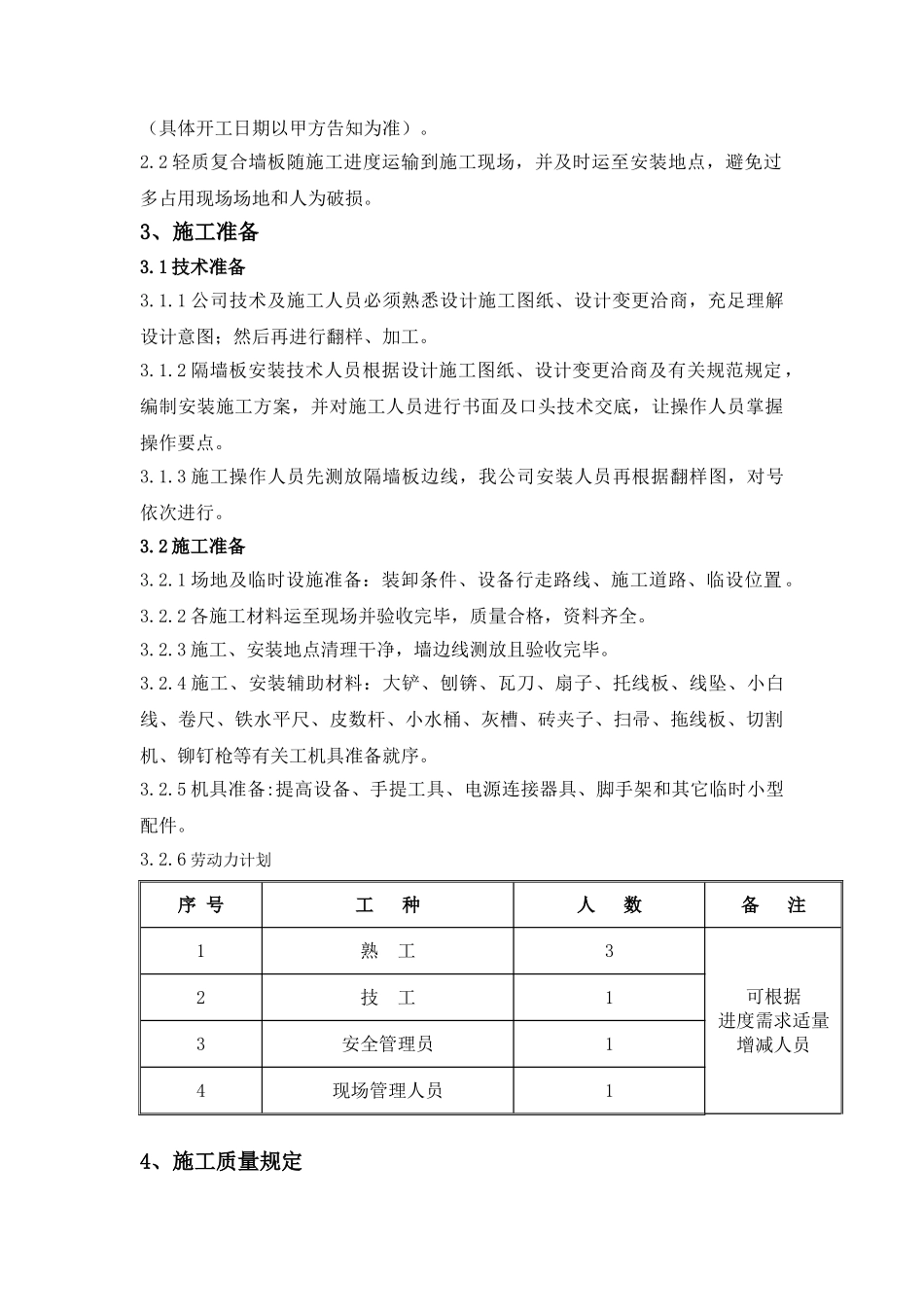

3、施工准备3
1 技术准备3
1 公司技术及施工人员必须熟悉设计施工图纸、设计变更洽商,充足理解设计意图;然后再进行翻样、加工
