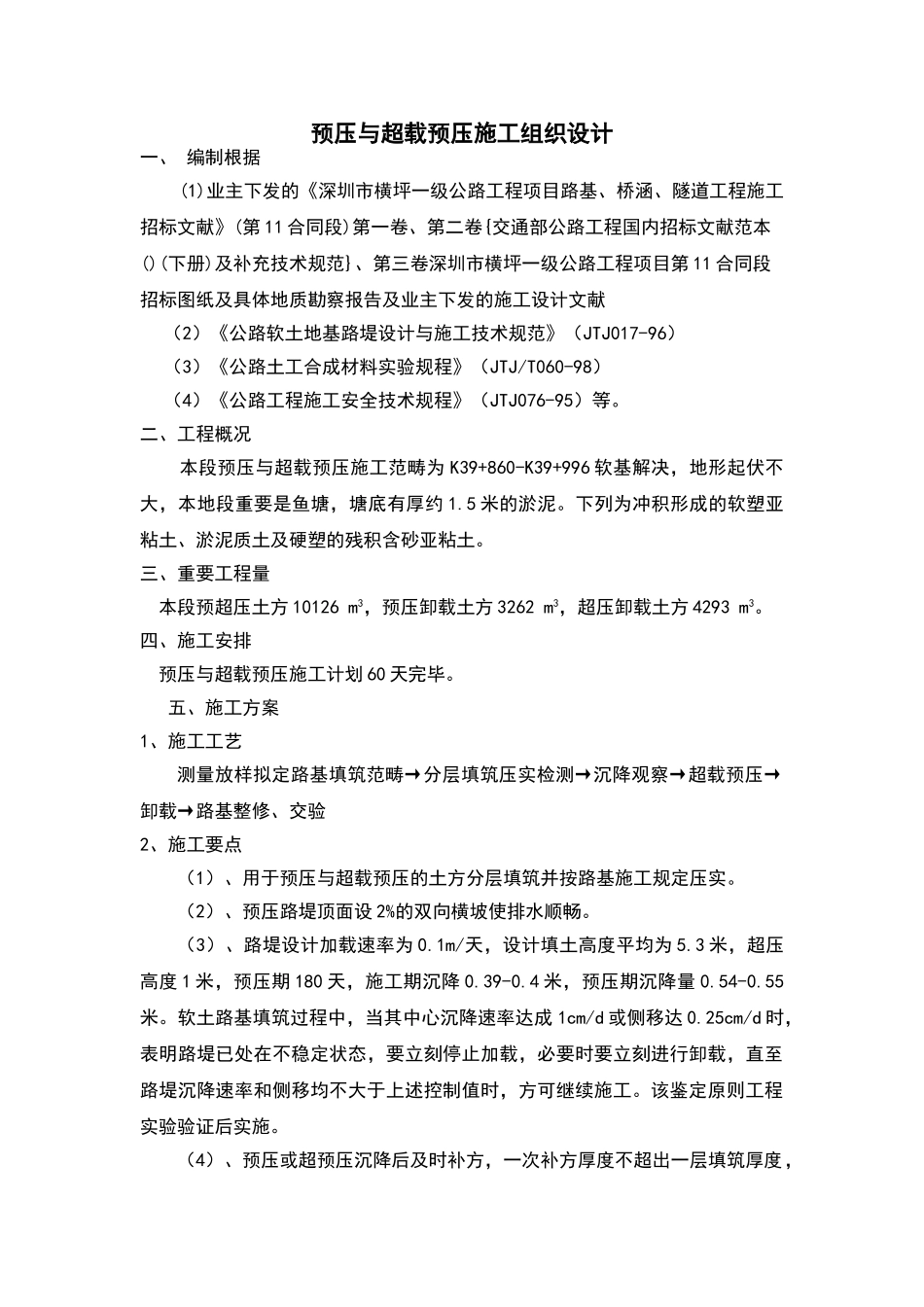

预压与超载预压施工组织设计一、 编制根据(1)业主下发的《深圳市横坪一级公路工程项目路基、桥涵、隧道工程施工招标文献》(第 11 合同段)第一卷、第二卷{交通部公路工程国内招标文献范本()(下册)及补充技术规范}、第三卷深圳市横坪一级公路工程项目第 11 合同段招标图纸及具体地质勘察报告及业主下发的施工设计文献(2)《公路软土地基路堤设计与施工技术规范》(JTJ017-96)(3)《公路土工合成材料实验规程》(JTJ/T060-98)(4)《公路工程施工安全技术规程》(JTJ076-95)等
二、工程概况 本段预压与超载预压施工范畴为 K39+860-K39+996 软基解决,地形起伏不大,本地段重要是鱼塘,塘底有厚约 1
5 米的淤泥
下列为冲积形成的软塑亚粘土、淤泥质土及硬塑的残积含砂亚粘土
三、重要工程量 本段预超压土方 10126 m3,预压卸载土方 3262 m3,超压卸载土方 4293 m3
四、施工安排预压与超载预压施工计划 60 天完毕
五、施工方案1、施工工艺测量放样拟定路基填筑范畴→分层填筑压实检测→沉降观察→超载预压→卸载→路基整修、交验2、施工要点(1)、用于预压与超载预压的土方分层填筑并按路基施工规定压实
(2)、预压路堤顶面设 2%的双向横坡使排水顺畅
(3)、路堤设计加载速率为 0
1m/天,设计填土高度平均为 5
3 米,超压高度 1 米,预压期 180 天,施工期沉降 0
4 米,预压期沉降量 0
软土路基填筑过程中,当其中心沉降速率达成 1cm/d 或侧移达 0
25cm/d 时,表明路堤已处在不稳定状态,要立刻停止加载,必要时要立刻进行卸载,直至路堤沉降速率和侧移均不大于上述控制值时,方可继续施工
该鉴定原则工程实验验证后实施
(4)、预压或超预压沉降后及时补方,一次补方厚度不超出一层填筑厚度,并适宜压实,
