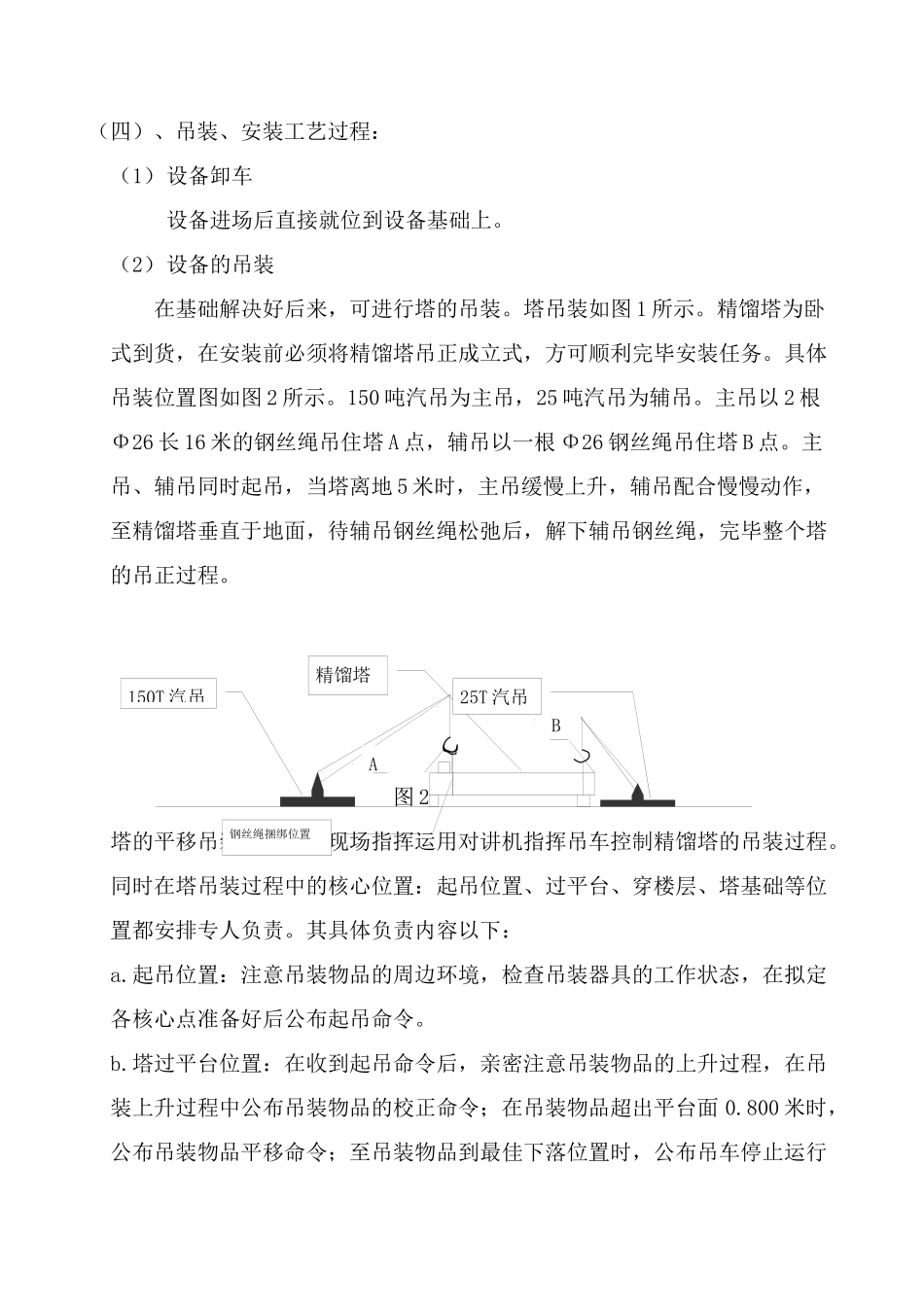

济源市恒通高新材料有限公司 3 万吨年氯乙酸项目氯化釜、结晶釜吊装方案编制:审核:审批:湖南省工业设备安装有限公司 二 0 一二年十二月十九号目 录一、工程概况 2二、 吊装工艺 2三、 重要吊装机具的选择及强度计算 5四、施工计划 6五、重要技术方法 8六、吊装图 10一、工程概况:(一)、概述:工程名称:济源市恒通高新材料有限公司 3 万吨年氯乙酸项目工程地点:河南省济源市五龙口镇休昌村内容:18 台结晶釜和 9 台氯化釜吊装(二)、设备介绍 结晶釜基础标高为 16m,氯化釜基础标高为 11.5m。设备驱动装置单独发货,其它部件为整体运至现场。设备参数:名称外形尺寸质量(t)数量(台)备注结晶釜8480*2600mm14.50518氯化釜6853*2600mm17.1599二、吊装工艺(一)、吊装办法的选择 结晶釜和氯化釜均需从楼顶的吊装预留孔下放,结晶厂房楼顶标高EL+21.5m,氯化厂房楼顶标高 EL+17.5m。结晶釜吊装高度 30m,氯化釜吊装高度 24.3m(不含绳索高度)。根据液压汽车吊起重参数,90T 吊车在作业半径为 14m,臂长 40.5m 时可吊起 16T 重物;作业半径为 14m,臂长 32.5m 时可吊起18T 重物。因此 90T 汽车吊满足吊装规定。钢丝绳采用捆绑式办法绑设备大盖与夹套中间位置。(二)、施工准备施工人员认真研究有关图纸和技术资料,熟悉施工方案,以及与吊装有关的建筑构造和结晶釜、氯化釜的重要部件的外形尺寸、质量等重要技术参数及其在运输吊装过程中的互有关系。(1)对施工中使用的机具要进行严格认真的检查实验,确认完好无误后方可进入施工现场。(2)吊装场地的临时设施杂物等必须去除干净,使运输、吊装道路畅通并符合文明施工及安全生产的各项规定。(3)编制起吊指挥明细表并明确各岗位职责。(4)组织施工人员认真学习起重吊装安全技术操作规程,搞好互相配合协作的关系。(四)、吊装、安装工艺过程:(1)设备卸车设备进场后直接就位到设备基础上。(2)设备的吊装 在基础解决好后来,可进行塔的吊装。塔吊装如图 1 所示。精馏塔为卧式到货,在安装前必须将精馏塔吊正成立式,方可顺利完毕安装任务。具体吊装位置图如图 2 所示。150 吨汽吊为主吊,25 吨汽吊为辅吊。主吊以 2 根Φ26 长 16 米的钢丝绳吊住塔 A 点,辅吊以一根 Φ26 钢丝绳吊住塔 B 点。主吊、辅吊同时起吊,当塔离地 5 米时,主吊缓慢上升,辅吊配合慢慢动作,至精馏塔垂直于地面,待辅吊钢丝绳松弛后,解下辅吊钢丝绳...
