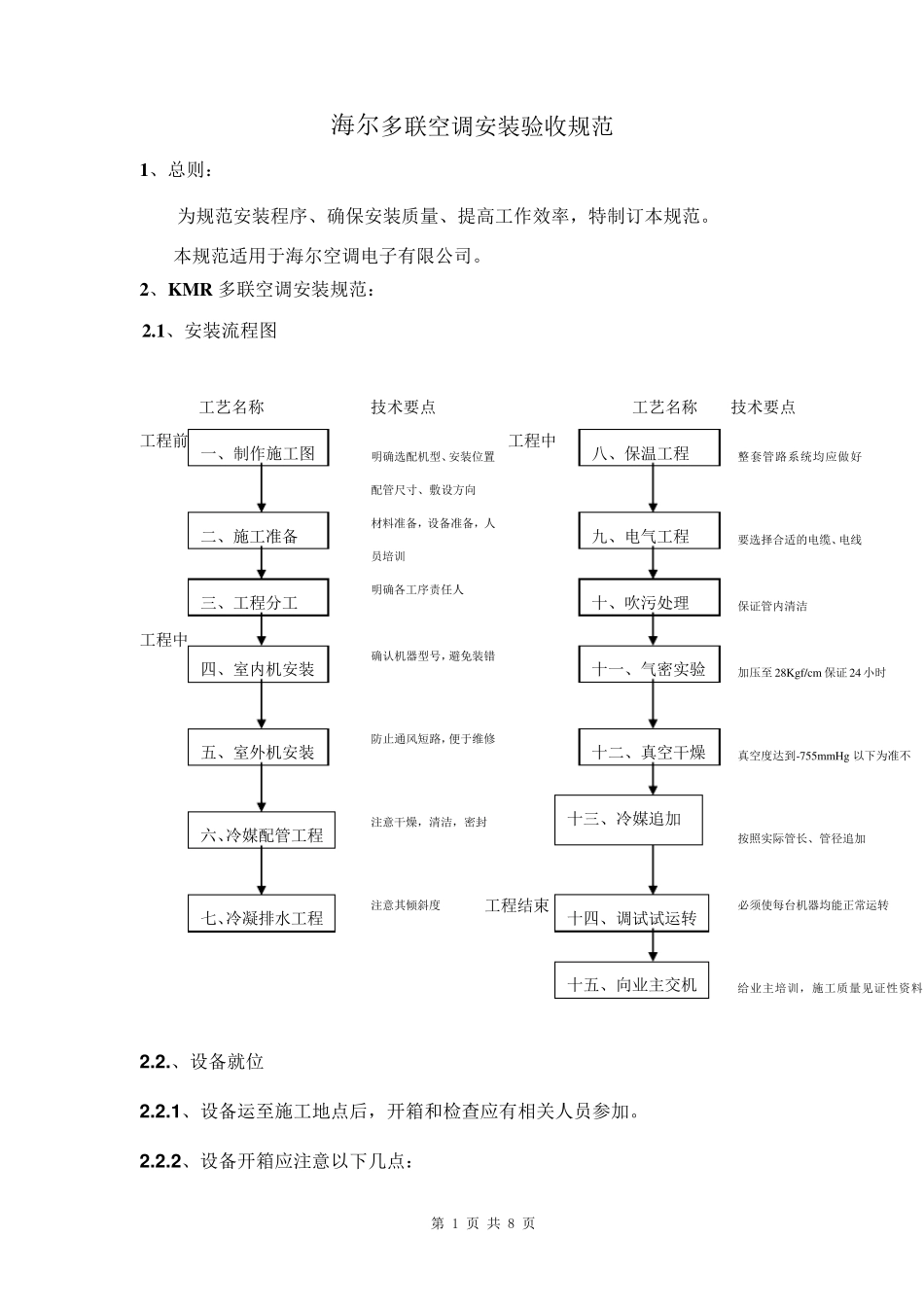

第 1 页 共 8 页 海尔多联空调安装验收规范 1、总则: 为规范安装程序、确保安装质量、提高工作效率,特制订本规范
本规范适用于海尔空调电子有限公司
2、KMR多联空调安装规范: 2
1、安装流程图 工艺名称 技术要点 工艺名称 技术要点 工程前 工程中 工程中 工程结束 2
、设备就位 2
1 、设备运至施工地点后,开箱和检查应有相关人员参加
2 、设备开箱应注意以下几点: 一、制作施工图 八、保温工程 二、施工准备 三、工程分工 四、室内机安装 五、室外机安装 六、冷媒配管工程 七、冷凝排水工程 九、电气工程 十、吹污处理 十一、气密实验 十二、真空干燥 十三、冷媒追加 十四、调试试运转 十五、向业主交机 明确选配机型、安装位置配管尺寸、敷设方向 明确各工序责任人 确认机器型号,避免装错 防止通风短路,便于维修 注意干燥,清洁,密封 注意其倾斜度 整 套 管路系 统 均 应做 好 要选择 合 适的 电缆 、电线 保证 管内清洁 加压 至 28Kgf/cm 保证 24 小 时 真空度达 到 -755m m Hg 以下为准不 按 照 实际 管长 、管径 追加 必 须 使 每 台 机器均 能 正 常 运转 给 业主培 训 ,施工质量见 证 性 资 料 交 材 料 准备,设备准备,人员培 训 第 2 页 共 8 页 2
1 、查明设备的名称、型号、规格和箱数等
2 、设备开箱前应将设备吊运到安装地点或较近处,不得开箱后吊运以免损坏机器
3 、开箱时应查明开箱准确位置后动手开箱,不得野蛮操作,以免损坏机器
4 、开箱后根据开箱单检查所有附件是否齐全,有问题及时和售后相关人员联系
3 、室外机安装 2
1、机组应安装在远离易燃易爆场所,尽量避免油烟较多的场所
