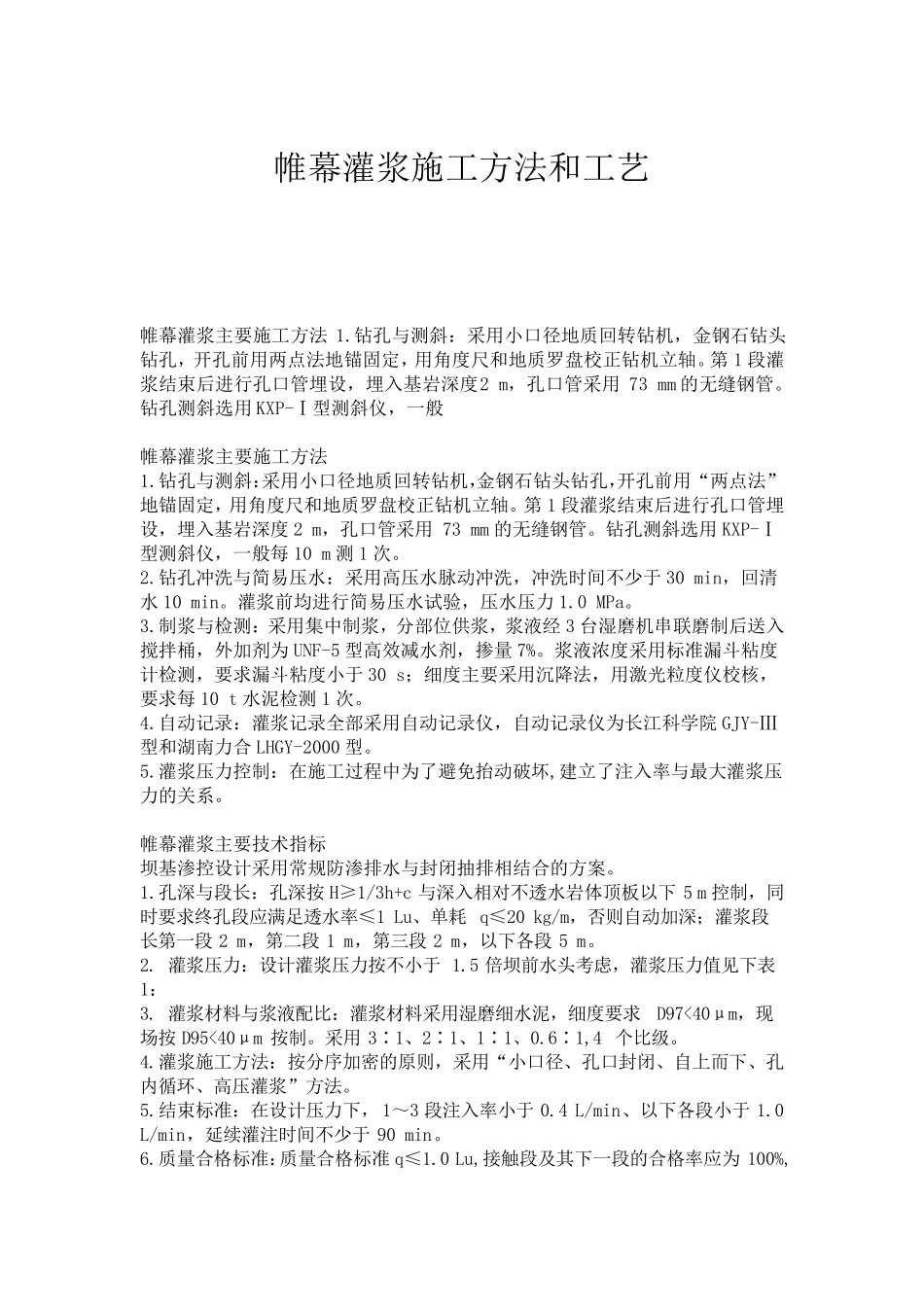

帷 幕 灌 浆 施 工 方 法 和 工 艺 帷 幕 灌 浆 主 要 施 工 方 法 1.钻 孔 与 测 斜 : 采 用 小 口 径 地 质 回 转 钻 机 , 金 钢 石 钻 头钻 孔 , 开 孔 前 用 两 点 法 地 锚 固 定 , 用 角 度 尺 和 地 质 罗 盘 校 正 钻 机 立 轴 。 第 1 段 灌浆 结 束 后 进 行 孔 口 管 埋 设 , 埋 入 基 岩 深 度 2 m, 孔 口 管 采 用 73 mm 的 无 缝 钢 管 。钻 孔 测 斜 选 用 KXP-Ⅰ 型 测 斜 仪 , 一 般 帷 幕 灌 浆 主 要 施 工 方 法 1.钻 孔 与 测 斜 :采 用 小 口 径 地 质 回 转 钻 机 ,金 钢 石 钻 头 钻 孔 ,开 孔 前 用 “ 两 点 法 ”地 锚 固 定 , 用 角 度 尺 和 地 质 罗 盘 校 正 钻 机 立 轴 。 第 1 段 灌 浆 结 束 后 进 行 孔 口 管 埋设 , 埋 入 基 岩 深 度 2 m, 孔 口 管 采 用 73 mm 的 无 缝 钢 管 。 钻 孔 测 斜 选 用 KXP-Ⅰ型 测 斜 仪 , 一 般 每 10 m 测 1 次 。 2.钻 孔 冲 洗 与 简 易 压 水 : 采 用 高 压 水 脉 动 冲 洗 , 冲 洗 时 间 不 少 于 30 min, 回 清水 10 min。 灌 浆 前 均 进 行 简 易 压 水 试 验 , 压 水 压 力 1.0 MPa。 3.制 浆 与 检 测 : 采 用 集 中 制 浆 , 分 部 位 供 浆 , 浆 液 经 3 台 湿 磨 机 串 联 磨 制 后 送 入搅 拌 桶 , 外 加 剂 为 UNF-5 型 高 效 减 水 剂 , 掺 量 7%。 浆 液 浓 度 采 用 标 准 漏 斗 粘度计检 测 , 要 求漏 斗 粘度 小 于 30 s;细度 主 要 采 用 沉降法 , 用 激光粒度 仪 校 核,要 求每 10 t 水 泥检 测 1 次 。 4.自动 记录: 灌 浆 记录全部 采 用 自动 记录仪 , 自动 记录仪 为 长江科学院GJY-Ⅲ型 和 湖南力 合LHGY-2000 型 。 5.灌 浆 压 力 控制 : 在施 工 过程中 为 了避免抬动 破坏,建立 了注入 率与 最大灌 浆 压力 的 关系。 帷 幕 灌 浆 主 要 技术指标 坝基 渗控设 计采 用 常规防渗排水 与 封闭抽排相结 合的 方 案。 1.孔 深 与 段 长...
