电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

常规空调系统调试方案和系统测试方案VIP免费

常规空调系统调试方案和系统测试方案_第1页
1/8
常规空调系统调试方案和系统测试方案_第2页
2/8

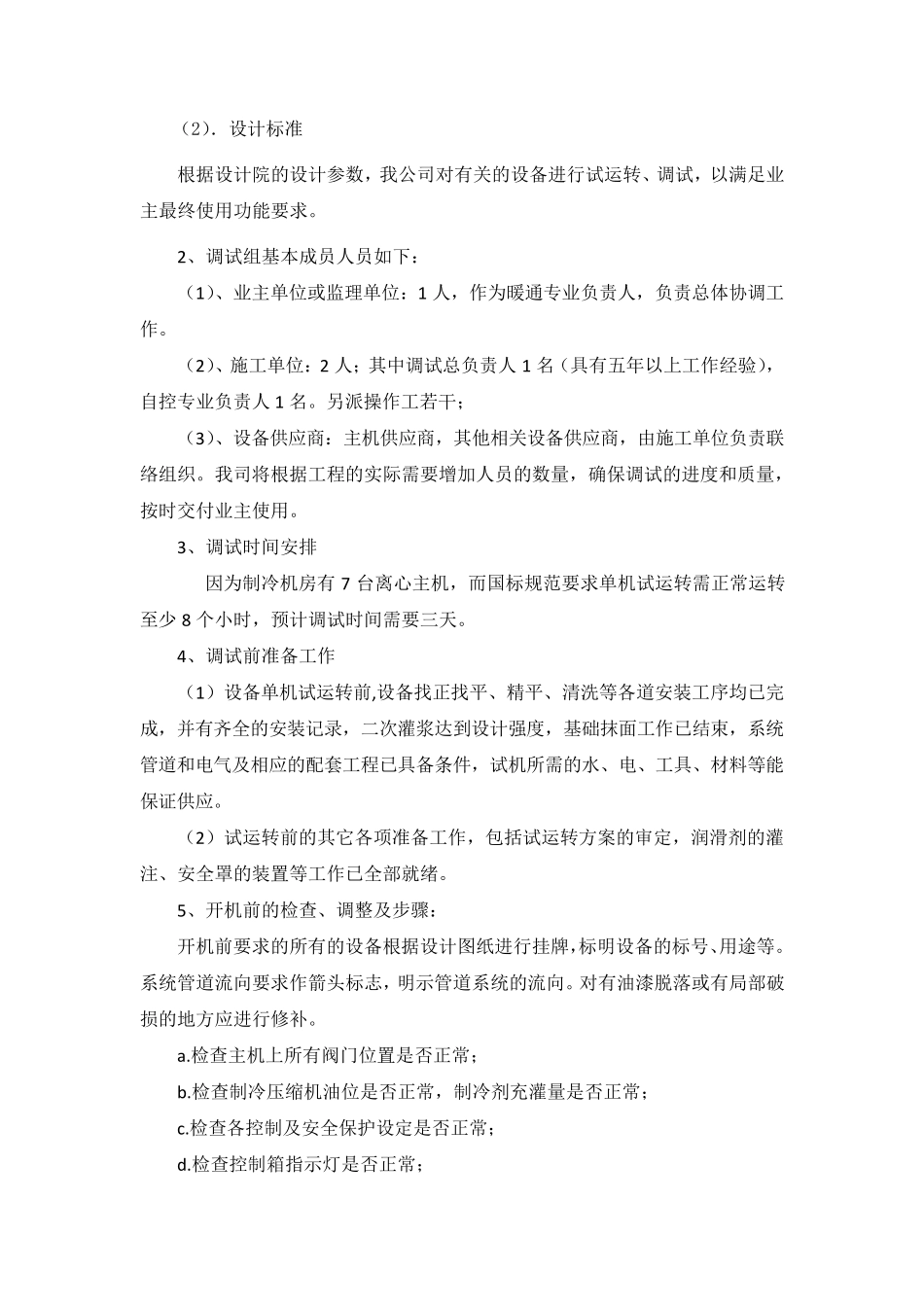

常规空调系统调试方案和系统测试方案_第3页
3/8

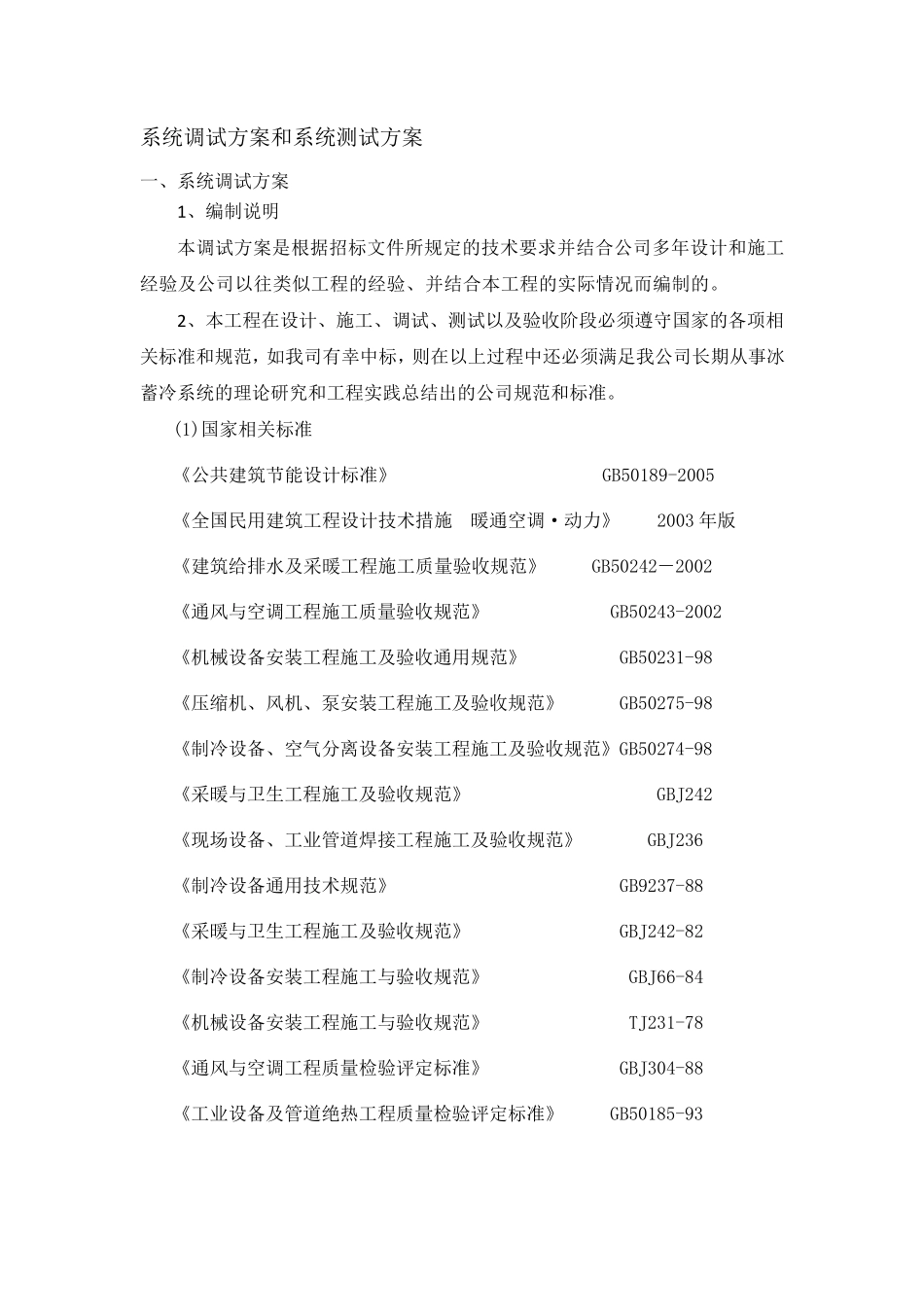

系统调试方案和系统测试方案 一、系统调试方案 1、编制说明 本调试方案是根据招标文件所规定的技术要求并结合公司多年设计和施工经验及公司以往类似工程的经验、并结合本工程的实际情况而编制的。 2、本工程在设计、施工、调试、测试以及验收阶段必须遵守国家的各项相关标准和规范,如我司有幸中标,则在以上过程中还必须满足我公司长期从事冰蓄冷系统的理论研究和工程实践总结出的公司规范和标准。 (1)国家相关标准 《公共建筑节能设计标准》 GB50189-2005 《全国民用建筑工程设计技术措施 暖通空调·动力》 2003 年版 《建筑给排水及采暖工程施工质量验收规范》 GB50242-2002 《通风与空调工程施工质量验收规范》 GB50243-2002 《机械设备安装工程施工及验收通用规范》 GB50231-98 《压缩机、风机、泵安装工程施工及验收规范》 GB50275-98 《制冷设备、空气分离设备安装工程施工及验收规范》GB50274-98 《采暖与卫生工程施工及验收规范》 GBJ242 《现场设备、工业管道焊接工程施工及验收规范》 GBJ236 《制冷设备通用技术规范》 GB9237-88 《采暖与卫生工程施工及验收规范》 GBJ242-82 《制冷设备安装工程施工与验收规范》 GBJ66-84 《机械设备安装工程施工与验收规范》 TJ231-78 《通风与空调工程质量检验评定标准》 GBJ304-88 《工业设备及管道绝热工程质量检验评定标准》 GB50185-93 (2).设计标准 根据设计院的设计参数,我公司对有关的设备进行试运转、调试,以满足业主最终使用功能要求。 2、调试组基本成员人员如下: (1)、业主单位或监理单位:1 人,作为暖通专业负责人,负责总体协调工作。 (2)、施工单位:2 人;其中调试总负责人 1 名(具有五年以上工作经验),自控专业负责人 1 名。另派操作工若干; (3)、设备供应商:主机供应商,其他相关设备供应商,由施工单位负责联络组织。我司将根据工程的实际需要增加人员的数量,确保调试的进度和质量, 按时交付业主使用。 3、调试时间安排 因为制冷机房有7 台离心主机,而国标规范要求单机试运转需正常运转至少8 个小时,预计调试时间需要三天。 4、调试前准备工作 (1)设备单机试运转前,设备找正找平、精平、清洗等各道安装工序均已完成,并有齐全的安装记录,二次灌浆达到设计强 度,基础 抹 面 工作已结 束 ,系 统管 道和电 气 及 相应的配 套 工程已具备条 件 ,试机所 需的水 、电 、工具、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

常规空调系统调试方案和系统测试方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
