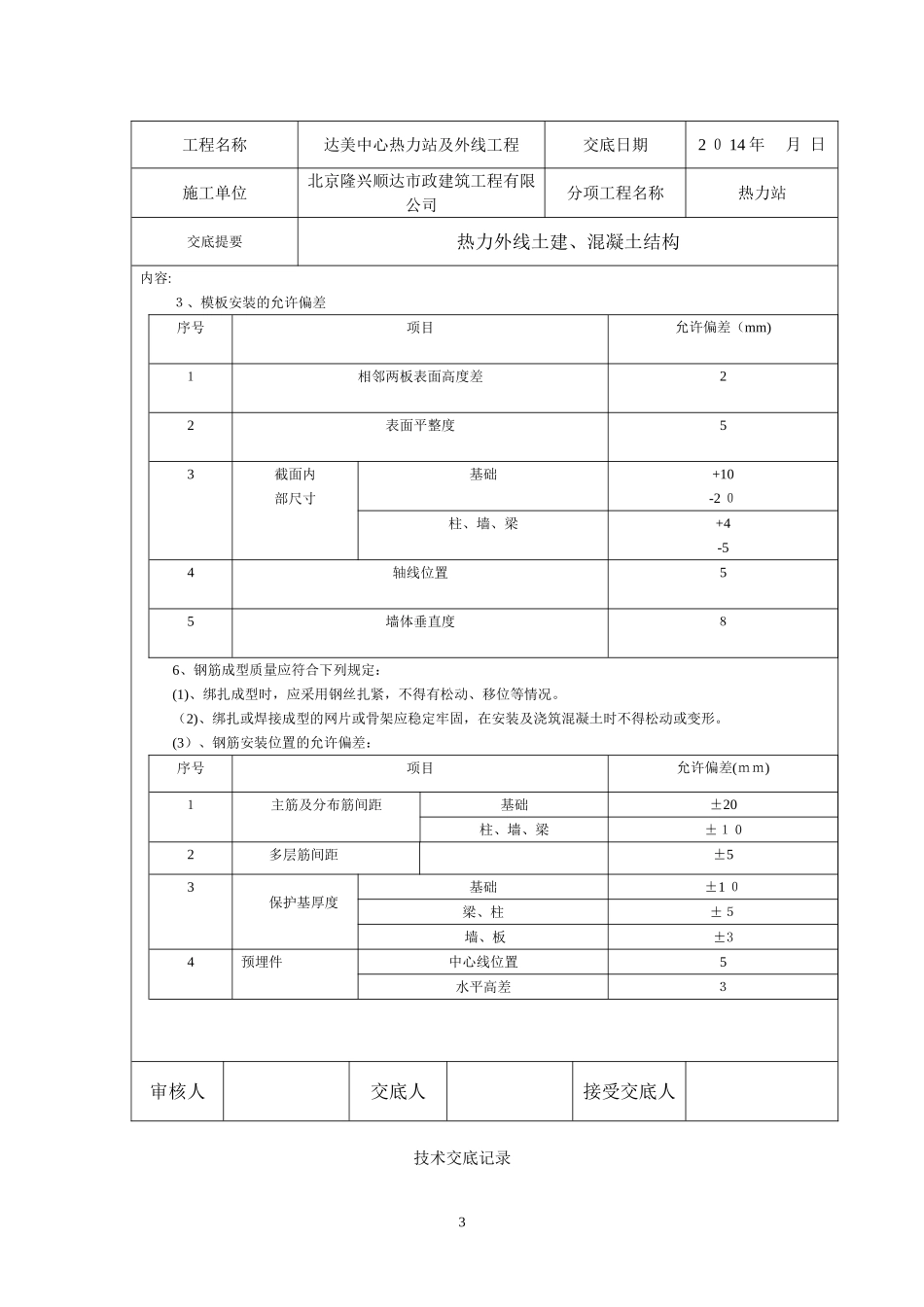

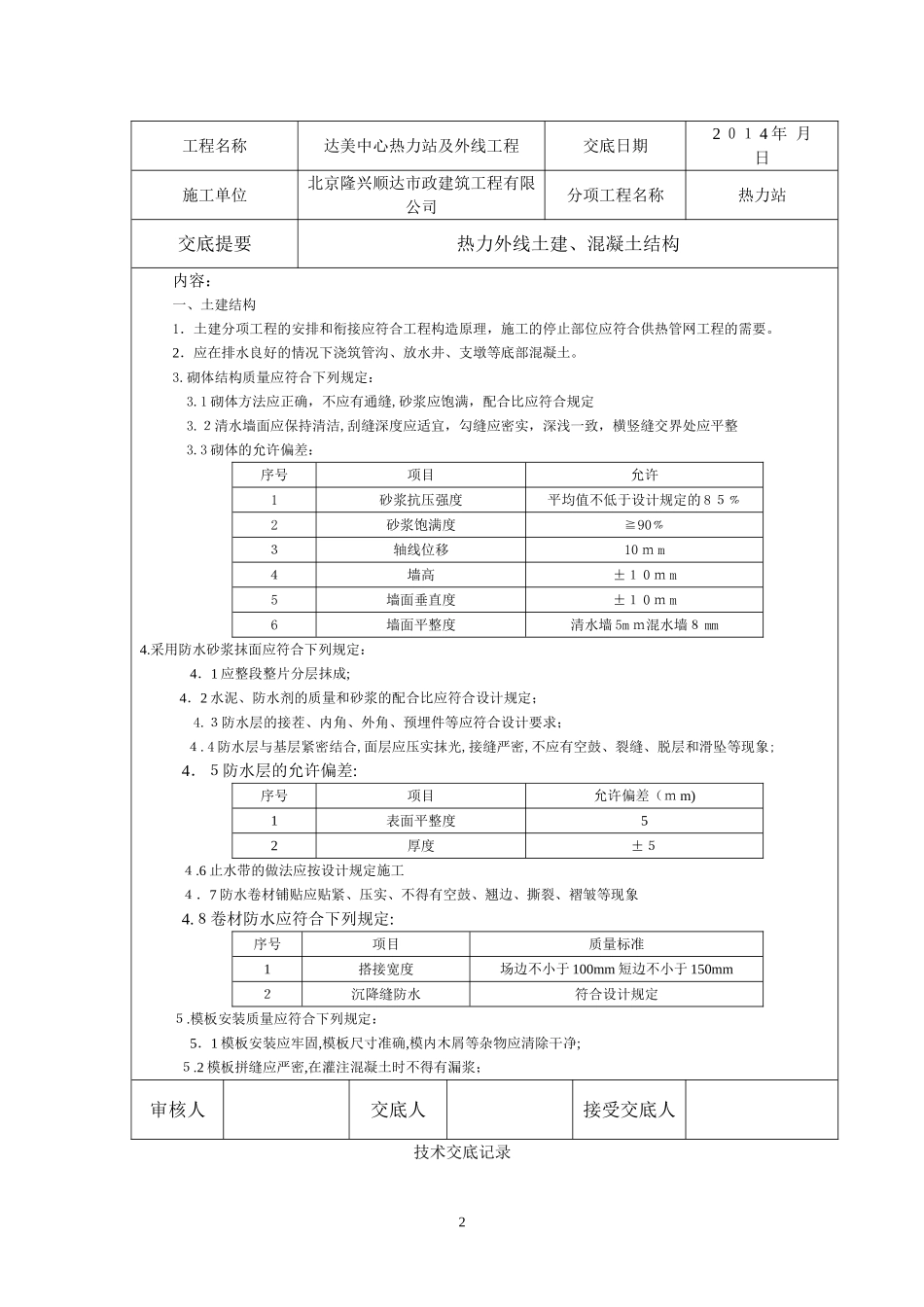

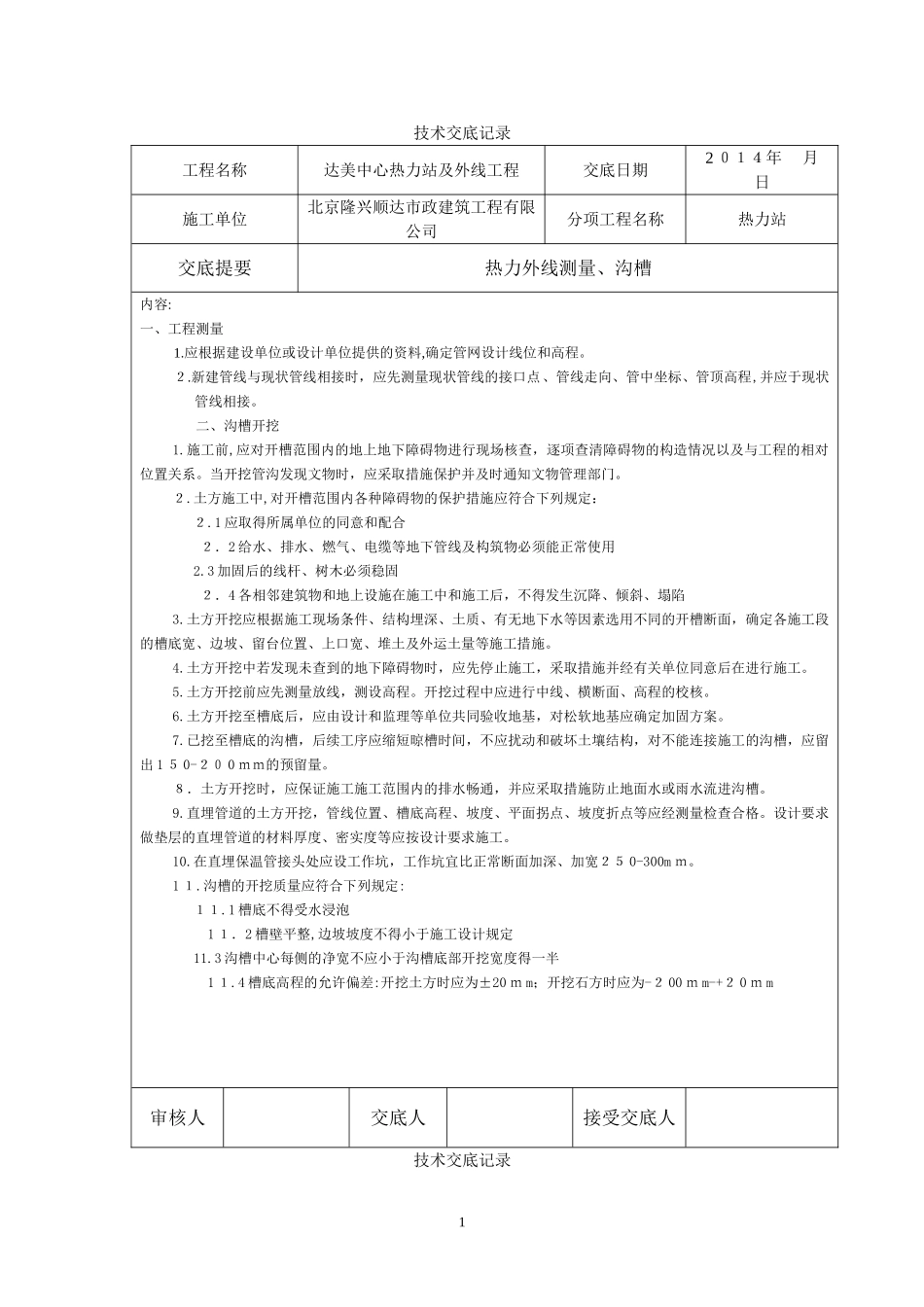

技术交底记录工程名称达美中心热力站及外线工程交底日期2014年月日施工单位北京隆兴顺达市政建筑工程有限公司分项工程名称热力站交底提要热力外线测量、沟槽内容:一、工程测量1
应根据建设单位或设计单位提供的资料,确定管网设计线位和高程
新建管线与现状管线相接时,应先测量现状管线的接口点、管线走向、管中坐标、管顶高程,并应于现状管线相接
二、沟槽开挖1
施工前,应对开槽范围内的地上地下障碍物进行现场核查,逐项查清障碍物的构造情况以及与工程的相对位置关系
当开挖管沟发现文物时,应采取措施保护并及时通知文物管理部门
土方施工中,对开槽范围内各种障碍物的保护措施应符合下列规定:2
1应取得所属单位的同意和配合2.2给水、排水、燃气、电缆等地下管线及构筑物必须能正常使用2
3加固后的线杆、树木必须稳固2.4各相邻建筑物和地上设施在施工中和施工后,不得发生沉降、倾斜、塌陷3
土方开挖应根据施工现场条件、结构埋深、土质、有无地下水等因素选用不同的开槽断面,确定各施工段的槽底宽、边坡、留台位置、上口宽、堆土及外运土量等施工措施
土方开挖中若发现未查到的地下障碍物时,应先停止施工,采取措施并经有关单位同意后在进行施工
土方开挖前应先测量放线,测设高程
开挖过程中应进行中线、横断面、高程的校核
土方开挖至槽底后,应由设计和监理等单位共同验收地基,对松软地基应确定加固方案
已挖至槽底的沟槽,后续工序应缩短晾槽时间,不应扰动和破坏土壤结构,对不能连接施工的沟槽,应留出150-200mm的预留量
8.土方开挖时,应保证施工施工范围内的排水畅通,并应采取措施防止地面水或雨水流进沟槽
直埋管道的土方开挖,管线位置、槽底高程、坡度、平面拐点、坡度折点等应经测量检查合格
设计要求做垫层的直埋管道的材料厚度、密实度等应按设计要求施工
在直埋保温管接头处应设工作坑,工作坑宜比正常断
