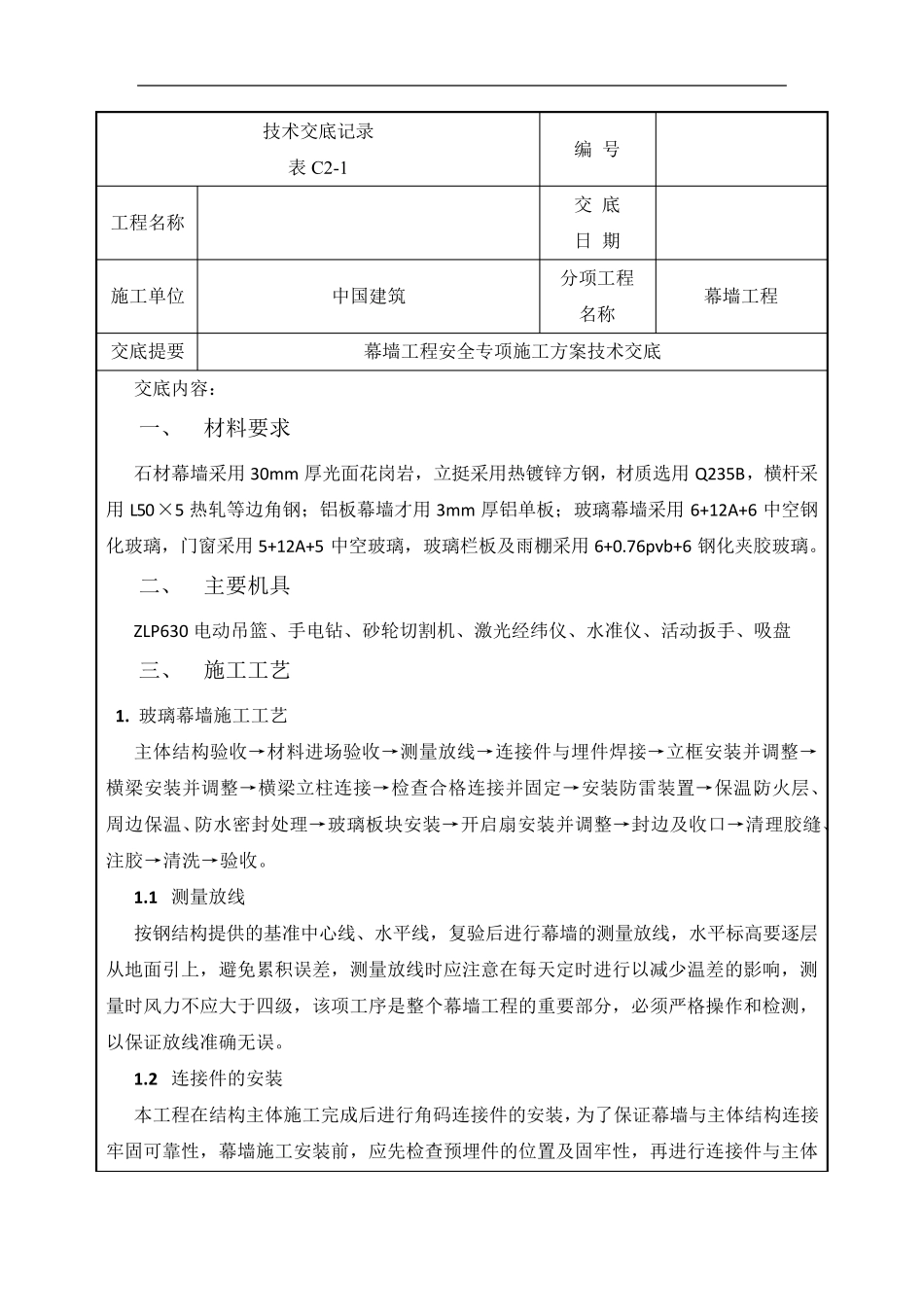

技术交底记录 表C 2-1 编 号 工程名称 交 底 日 期 施工单位 中国建筑 分项工程 名称 幕墙工程 交底提要 幕墙工程安全专项施工方案技术交底 交底内容: 一、 材料要求 石材幕墙采用30mm 厚光面花岗岩,立挺采用热镀锌方钢,材质选用Q235B,横杆采用L50×5 热轧等边角钢;铝板幕墙才用3mm 厚铝单板;玻璃幕墙采用6+12A+6 中空钢化玻璃,门窗采用5+12A+5 中空玻璃,玻璃栏板及雨棚采用6+0
76pvb+6 钢化夹胶玻璃
二、 主要机具 ZLP630 电动吊篮 、手电钻、砂轮切割机、激光经纬仪、水准仪、活动扳手、吸盘 三、 施工工艺 1
玻璃幕墙施工工艺 主体结构验收→材料进场验收→测量放线→连接件与埋件焊接→立框安装并调整→横梁安装并调整→横梁立柱连接→检查合格连接并固定→安装防雷装置→保温、防火层、周边保温、防水密封处理→玻璃板块安装→开启扇安装并调整→封边及收口→清理胶缝、注胶→清洗 →验收
1 测量放线 按 钢结构提供 的 基 准中心 线、水平 线,复 验后 进行 幕墙的 测量放线,水平 标 高 要逐 层从 地 面引 上 ,避 免 累 积 误 差 ,测量放线时 应 注意 在 每 天 定时 进行 以 减 少 温差 的 影 响 ,测量时 风 力 不 应 大 于 四 级 ,该 项工序 是 整个 幕墙工程的 重 要部 分,必 须 严 格操 作 和 检测,以 保证 放线准确 无 误
2 连接件的 安装 本 工程在 结构主体施工完 成 后 进行 角码 连接件的 安装,为 了 保证 幕墙与主体结构连接牢 固可 靠 性 ,幕墙施工安装前 ,应 先 检查预 埋件的 位置及固牢 性 ,再 进行 连接件与主体 结构的连接固定,角码连接件安装后,复检埋件位置是否符合设计要求及相关技术规范

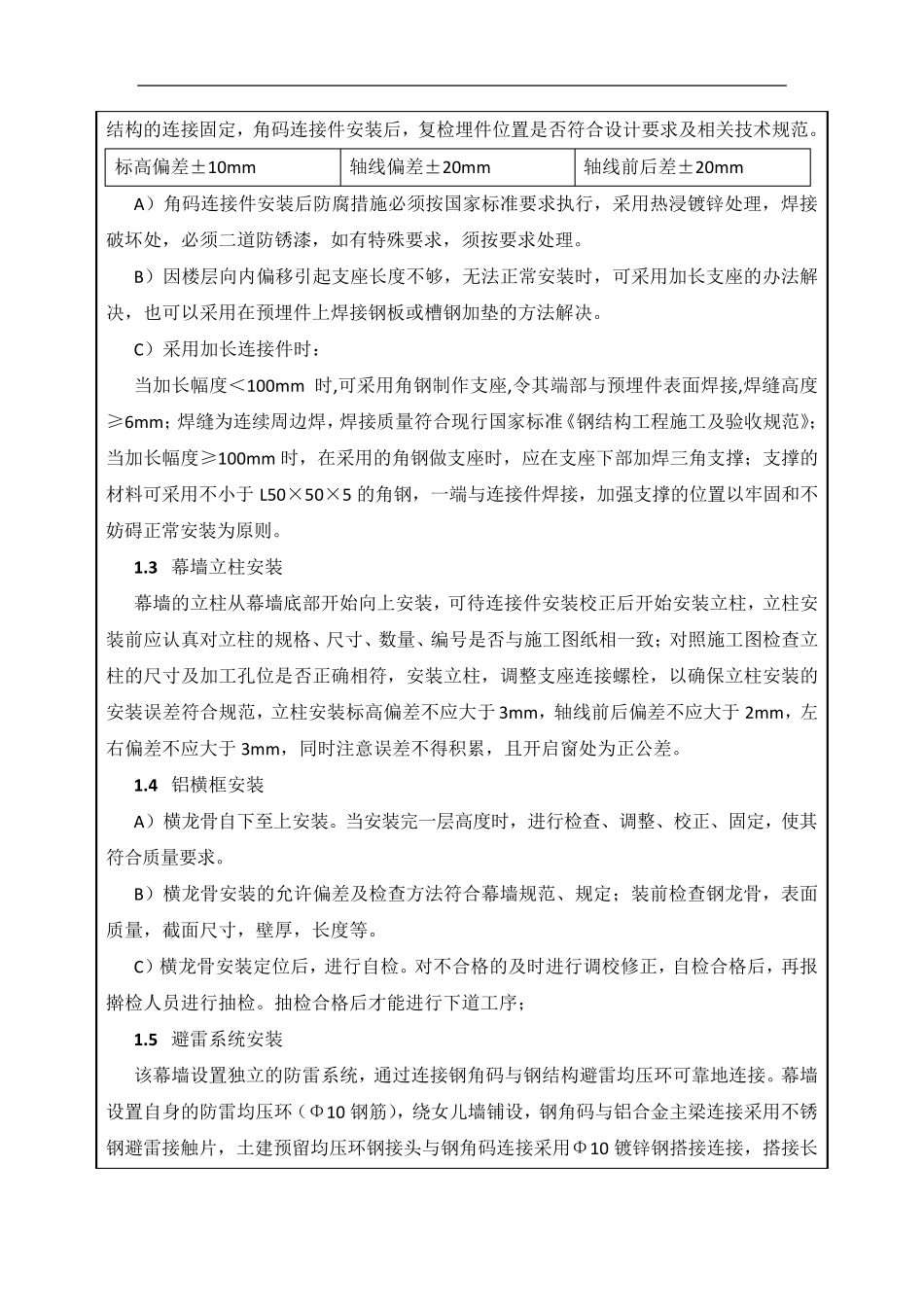

标高偏差±10m m 轴线偏差±20m m 轴线前后差±
